楼主: 如风而过

[今日关注] 阳春三月,春暖花开,化州城建新景象。

[复制链接]
发表于 2019-3-4 17:13 | 显示全部楼层 | 来自广东

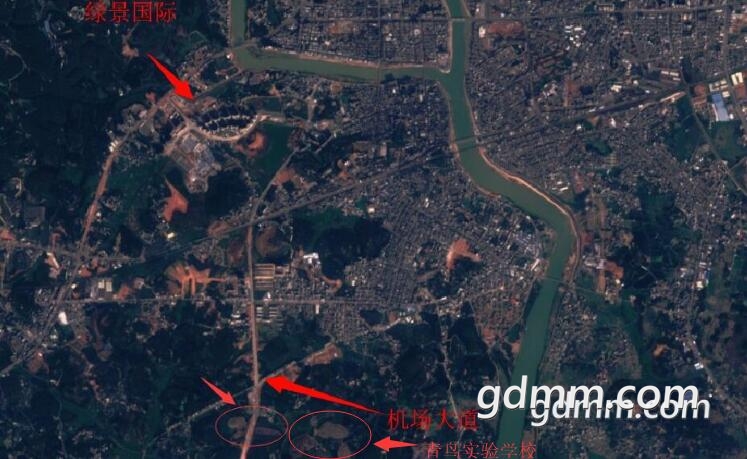

       化州机场大道两侧是非常受市场欢迎的,绿景的楼盘受欢迎,下郭的土地受开发商青睐。目前最需要做的赶快推进机场大道一二期建设,尽快通车并开工建设机场大道下穿铁路隧道工程,把机场大道打造成拉动城建的交通大动脉,让有实力的开发商自己找上门。
发表于 2019-3-5 09:47 | 显示全部楼层 | 来自广东
王笑风 发表于 2019-3-4 17:13
化州机场大道两侧是非常受市场欢迎的,绿景的楼盘受欢迎,下郭的土地受开发商青睐。目前最需要做的 ...

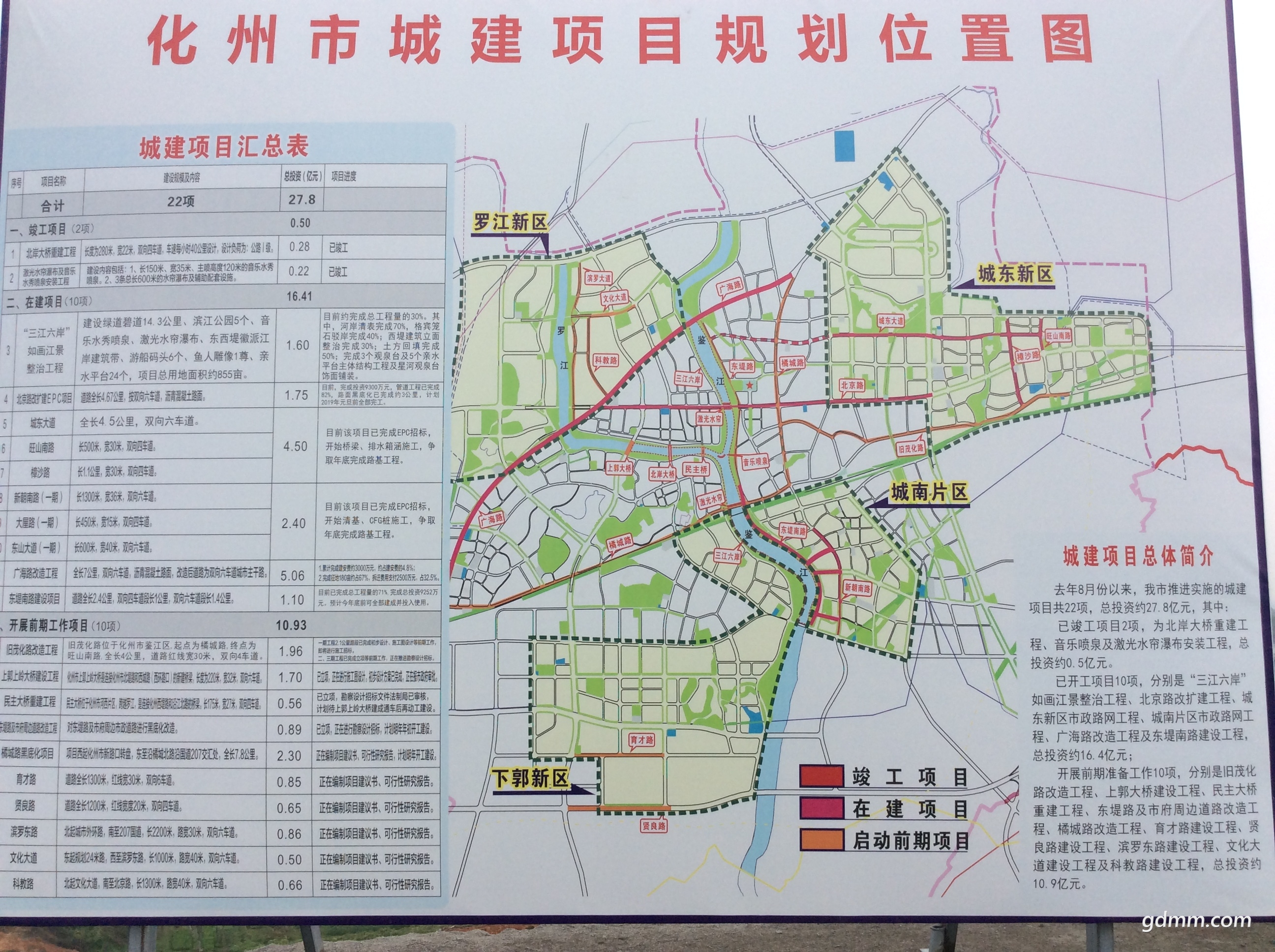

    2019年新年伊始,化州青鸟实验学校开工建设。据千里马招标网消息,化州2019年又开拍3块土地,用来建设青鸟实验学校,并配套市政路育才路和贤良路。根据化州市城建项目规划,化州育才路和贤良路都是西连机场大道,自西向东走向,育才路全长1300米,双向6车道,总投资8500万;贤良路全长1200米,双向4车道,总投6500米,两条市政路纳入青鸟实验学校配套建设,目前正在编制项目建议书,可行性研究报告。

化州市国土(略)(化土交网挂告字[****]002号)
发布时间:(略)
化州市国土资源局国有土地使用权挂牌出让公告(化土交(略))
化土交网挂告字[****]002号 ****-3-4
经化州市人民政府批准,化州市国土资源局决定以 挂牌 方式出让 4(幅) 地块的国有土地使用权。现将有关事项公(略):
一、挂牌出让地块的基本情况和规划指标要求 :
宗地编号:HZWG(略)宗地总面积:(略)平方米宗地坐落:化州市下郭坡尾村建设农场三队部南侧
出让年限:50年容积率:小于或等于1.2建筑密度(%):小于或等于35
绿化率(%):大于或等于35建筑限高(米):
土地用途明细:
教育用地
投资强度:万元/公顷保证金:188万元估价报告备案号
起始价:938万元加价幅度:20万元
挂牌开始时间:(略)9时00分挂牌截止时间:****年04(略)
备注:与HZWG(略)ZWG(略)合并出让。该3宗土地整体出让用于建设规划较大的从幼儿园到高中的十五年一贯制的非营利性基础教育学校,竞买人须是以教育投资为主营方向的在化州市注册的独立法人企业,企业注册资本不少于壹亿元人民币,项目及关联投资不少于八亿元人民币;竞买人报名前须与化州市人民政府达成投资意向并签署合作框架协议;出让地块配建的育才路、贤良路,自市政府提交规划建设道路用地之日起一年内,由竞得人全额出资按化州市城市综合管理局会后出具的《化州市下郭街道****年度第一批次教育用地配套育才路建设工程设计意向要点》及《化州市下郭街道****年度第一批次教育用地配套贤良路建设工程设计意向要点》的标准建设竣工验收后无偿移交市政管理部门管理维护。


宗地编号:HZWG(略)宗地总面积:(略)平方米宗地坐落:化州市下郭坡尾村建设农场三队部南侧
出让年限:50年容积率:小于或等于1.2建筑密度(%):小于或等于35
绿化率(%):大于或等于35建筑限高(米):
土地用途明细:
教育用地
投资强度:万元/公顷保证金:71万元估价报告备案号
起始价:355万元加价幅度:20万元
挂牌开始时间:****年03月24日09时00分挂牌截止时间:****年04月02日15时00分
备注:与HZWG(略)ZWG(略)合并出让。


宗地编号:HZWG(略)宗地总面积:(略)平方米宗地坐落:化州市下郭(略)
出让年限:50年容积率:小于或等于1.2建筑密度(%):小于或等于35
绿化率(%):大于(略)建筑限高(米):
土地用途明细:
教育用地
投资强度:万元/公顷保证金:136万元估价报告备案号
起始价:678万元加价幅度:20万元
挂牌开始时间:(略)9时00分挂牌截止时间:****(略)
备注:与HZWG****-002、HZWG****-003整体合并出让。


 楼主| 发表于 2019-3-5 11:41 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

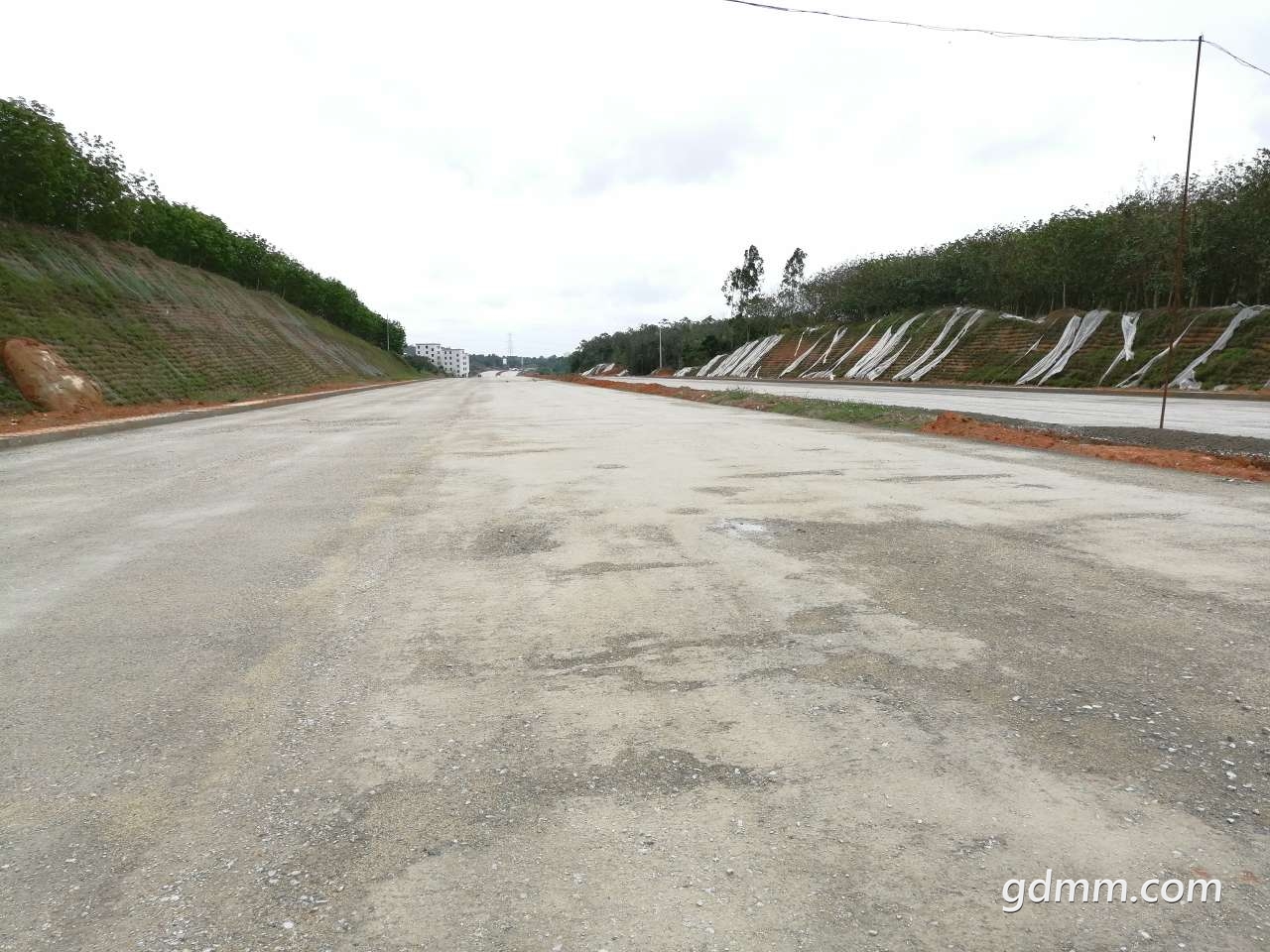

3月5日。化州机场大道已经陆续恢复开工
 楼主| 发表于 2019-3-5 11:43 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
这个桥还是没人施工。看来多少是受到资金的影响,以中国人的习惯,有钱赚一天干12小时都不是问题
 楼主| 发表于 2019-3-5 11:49 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
已经恢复施工
 楼主| 发表于 2019-3-5 11:53 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
已经恢复施工,但现场机械和人员很少
 楼主| 发表于 2019-3-5 11:54 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

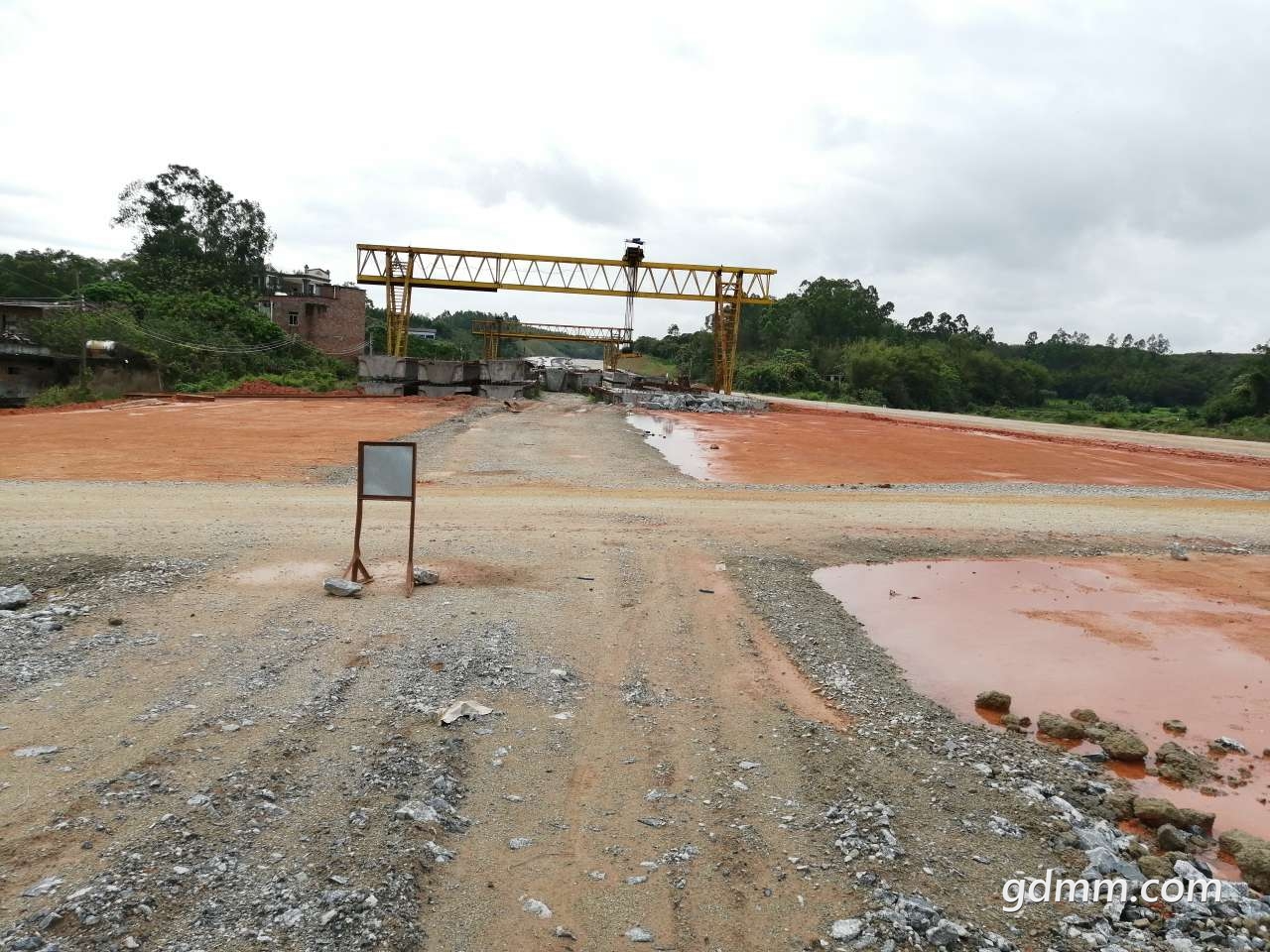

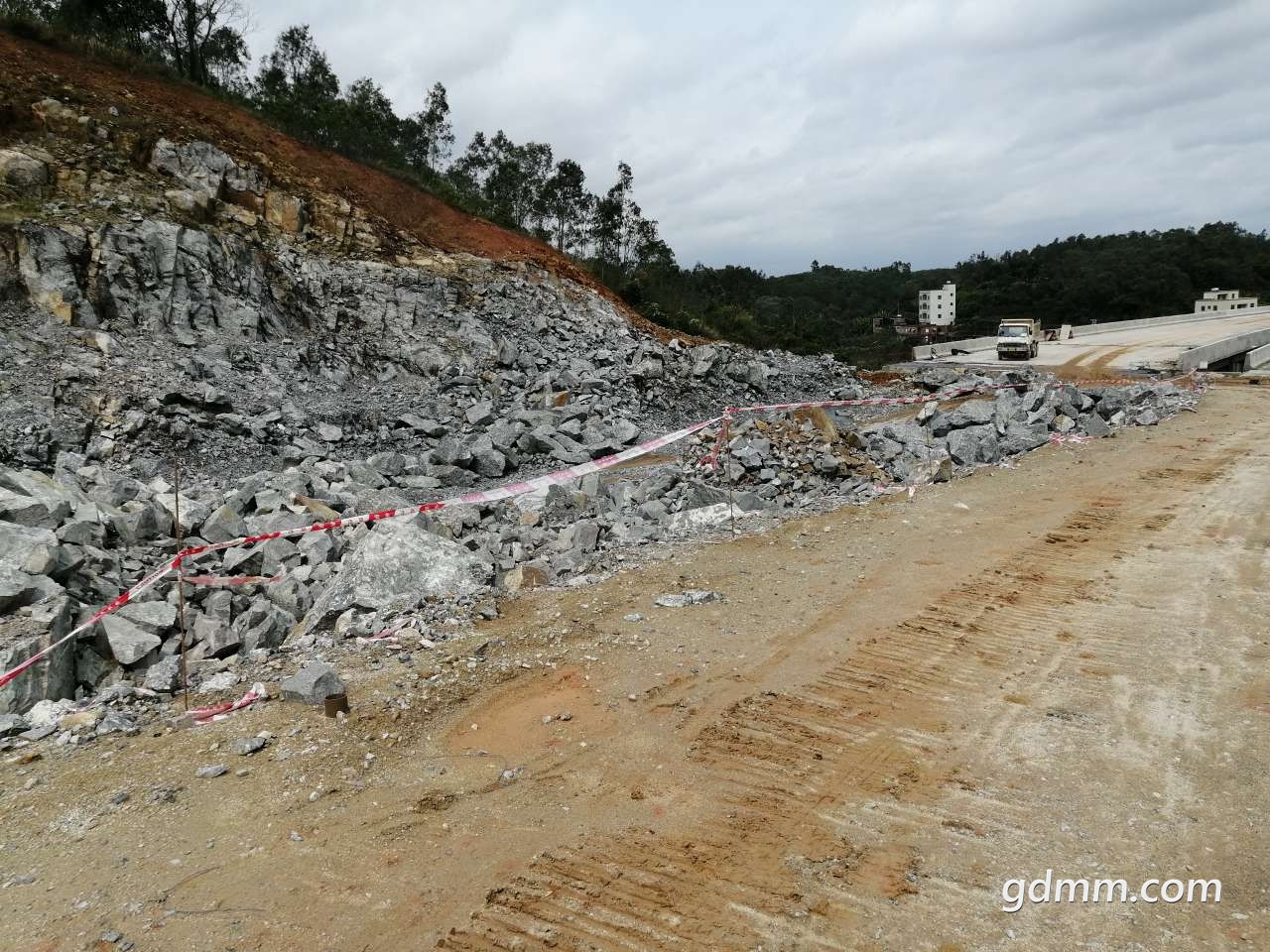

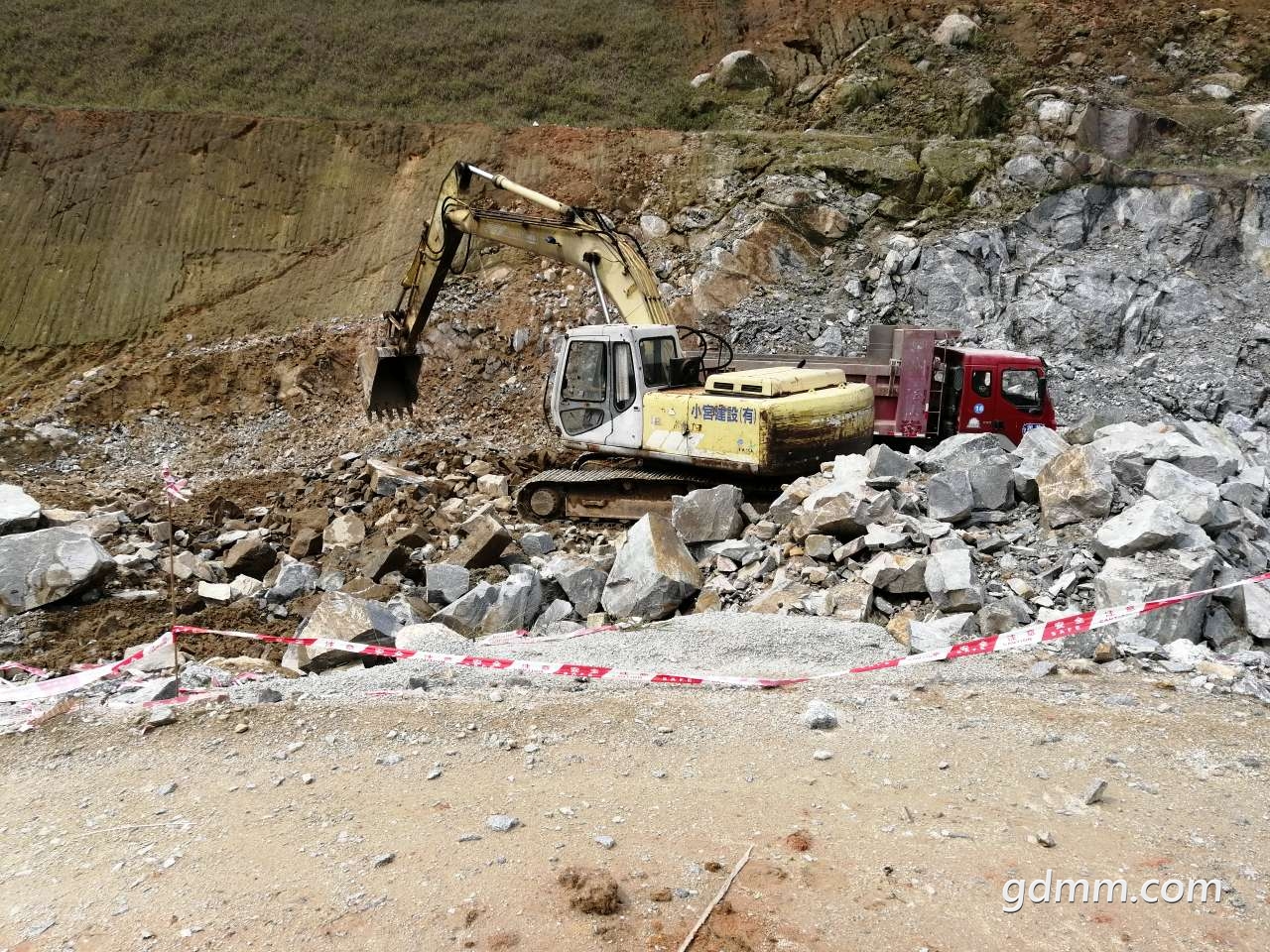

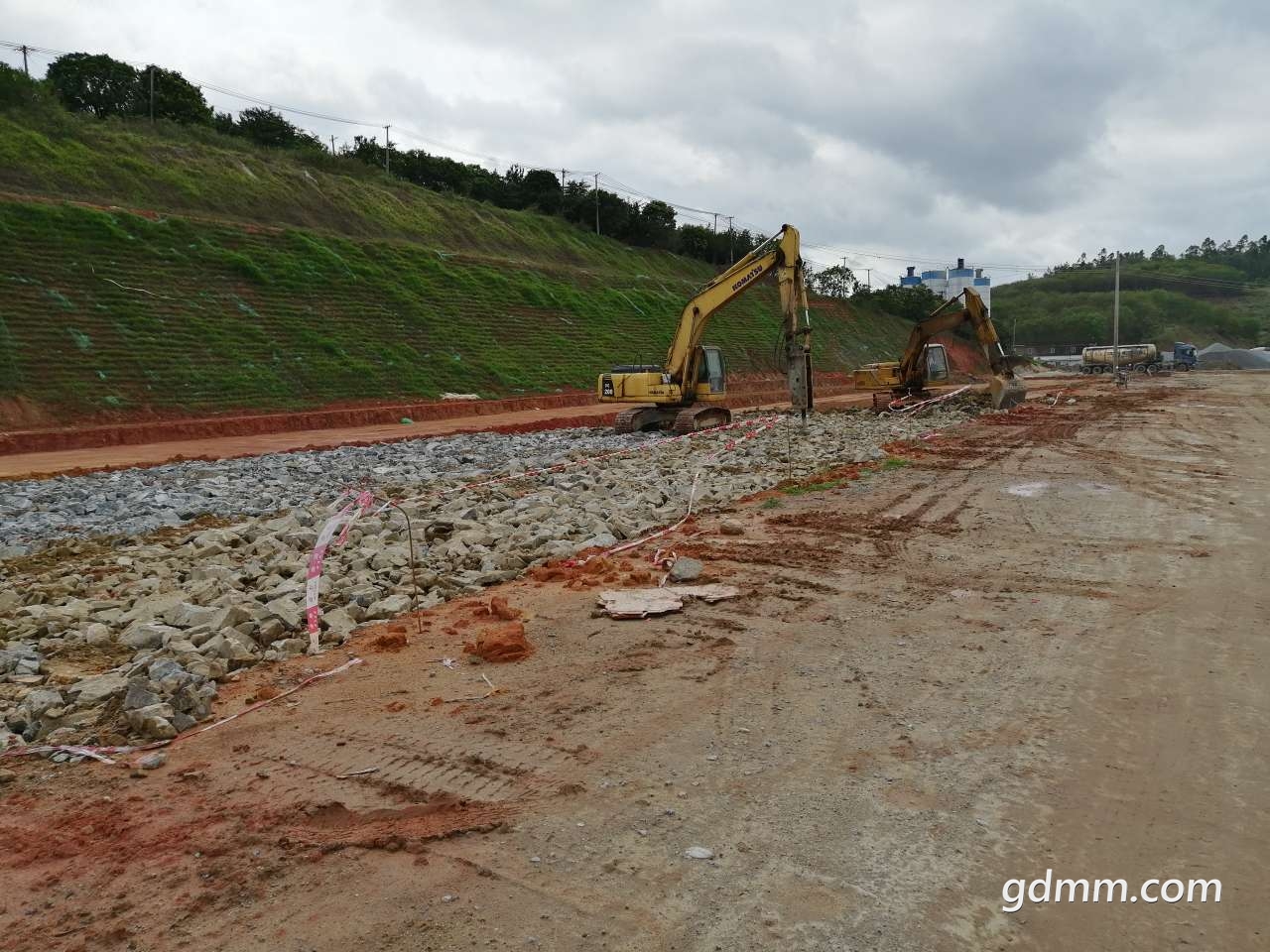

官田大桥附近这硬骨头终于开啃
 楼主| 发表于 2019-3-5 11:58 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

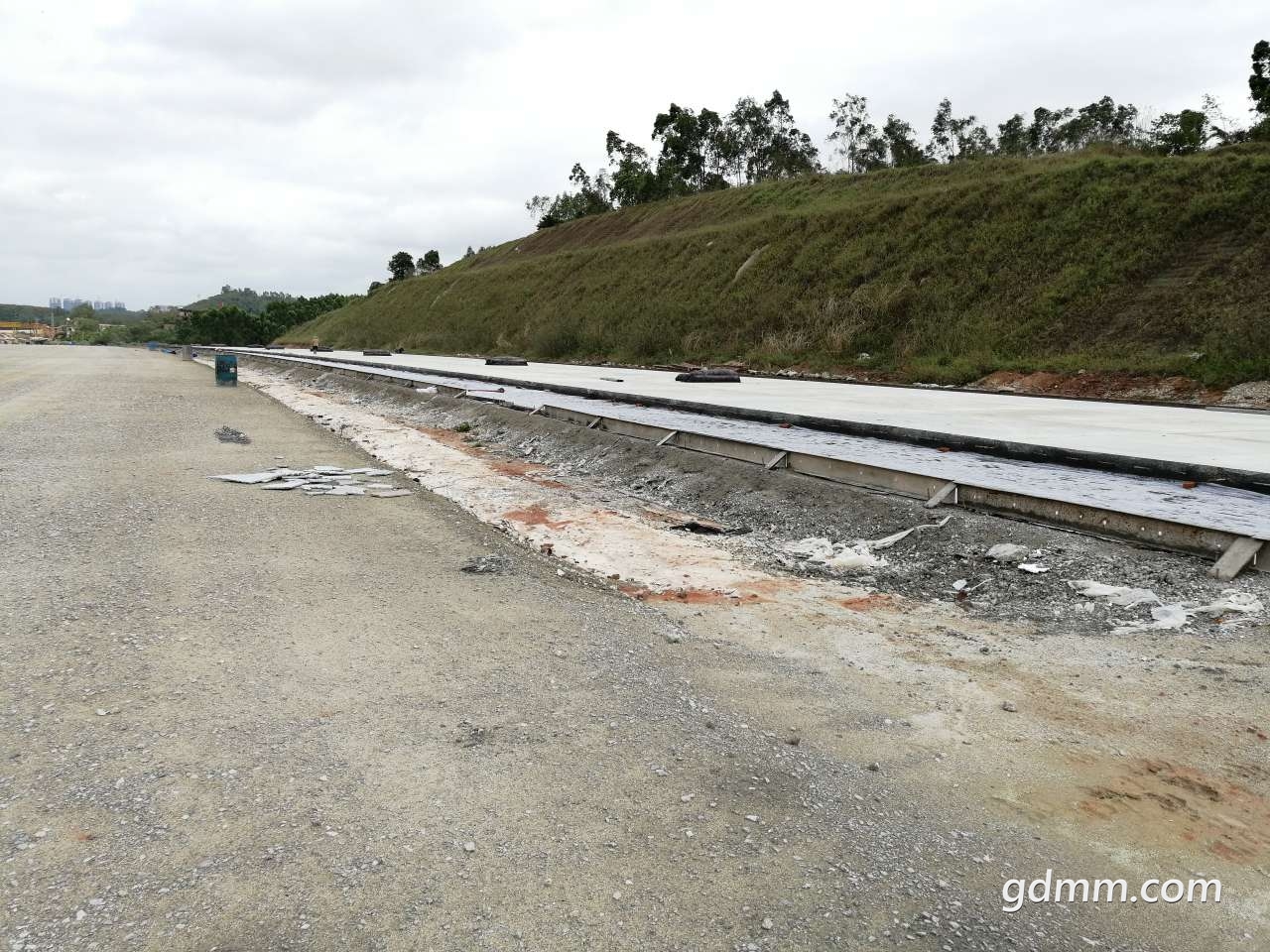

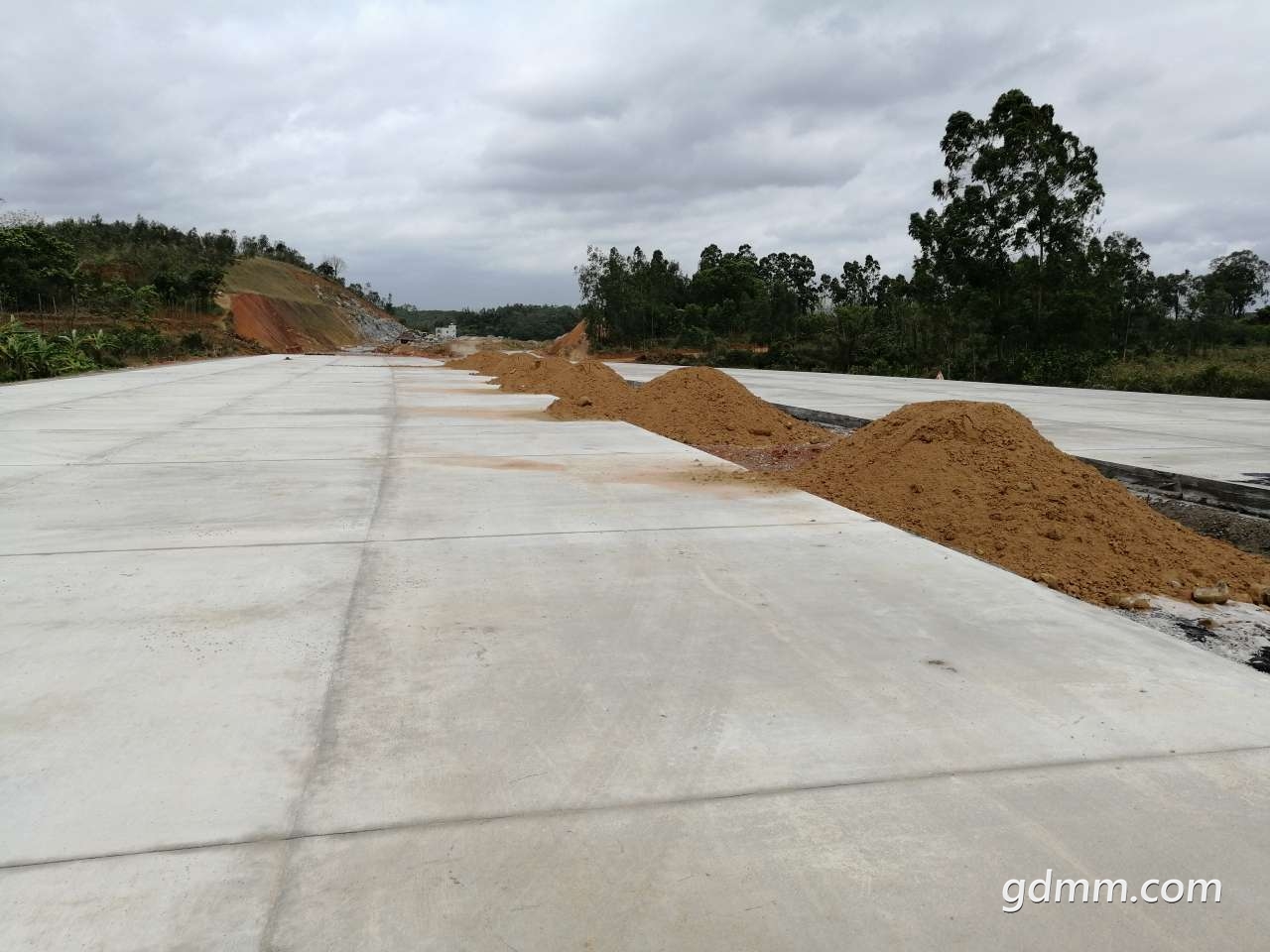

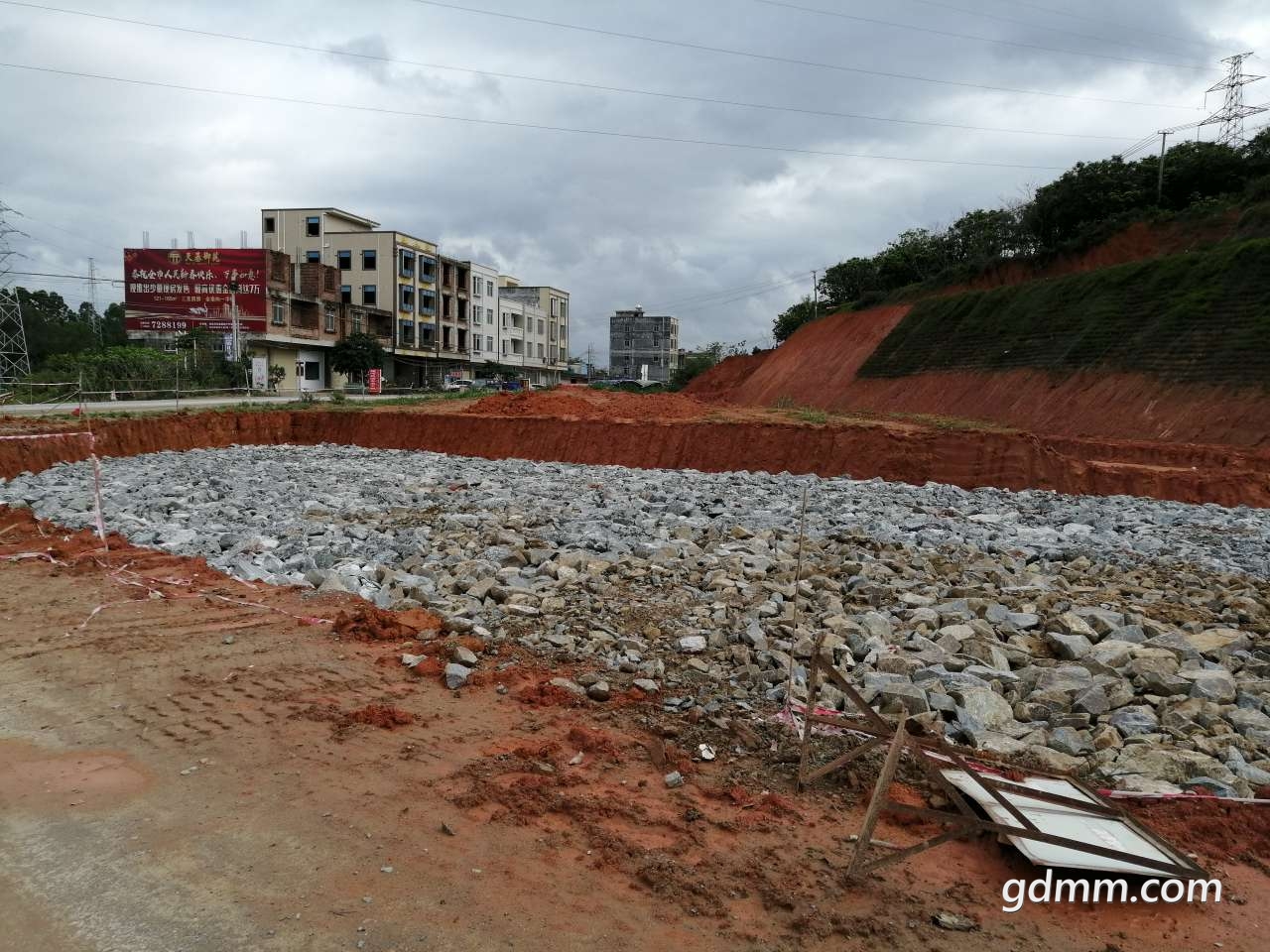

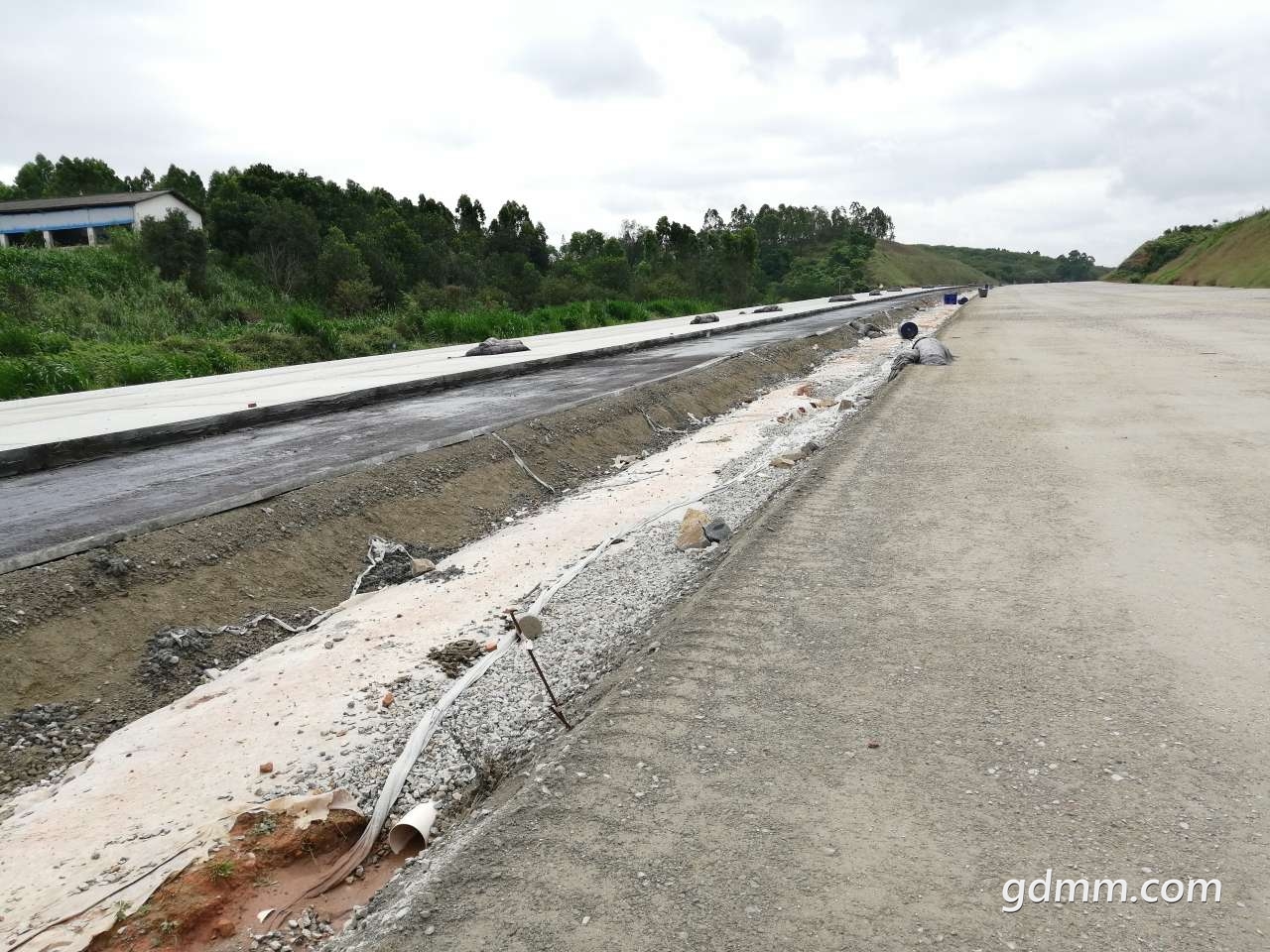

早前硬底化的一段已经回填中央绿化带
 楼主| 发表于 2019-3-5 11:59 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

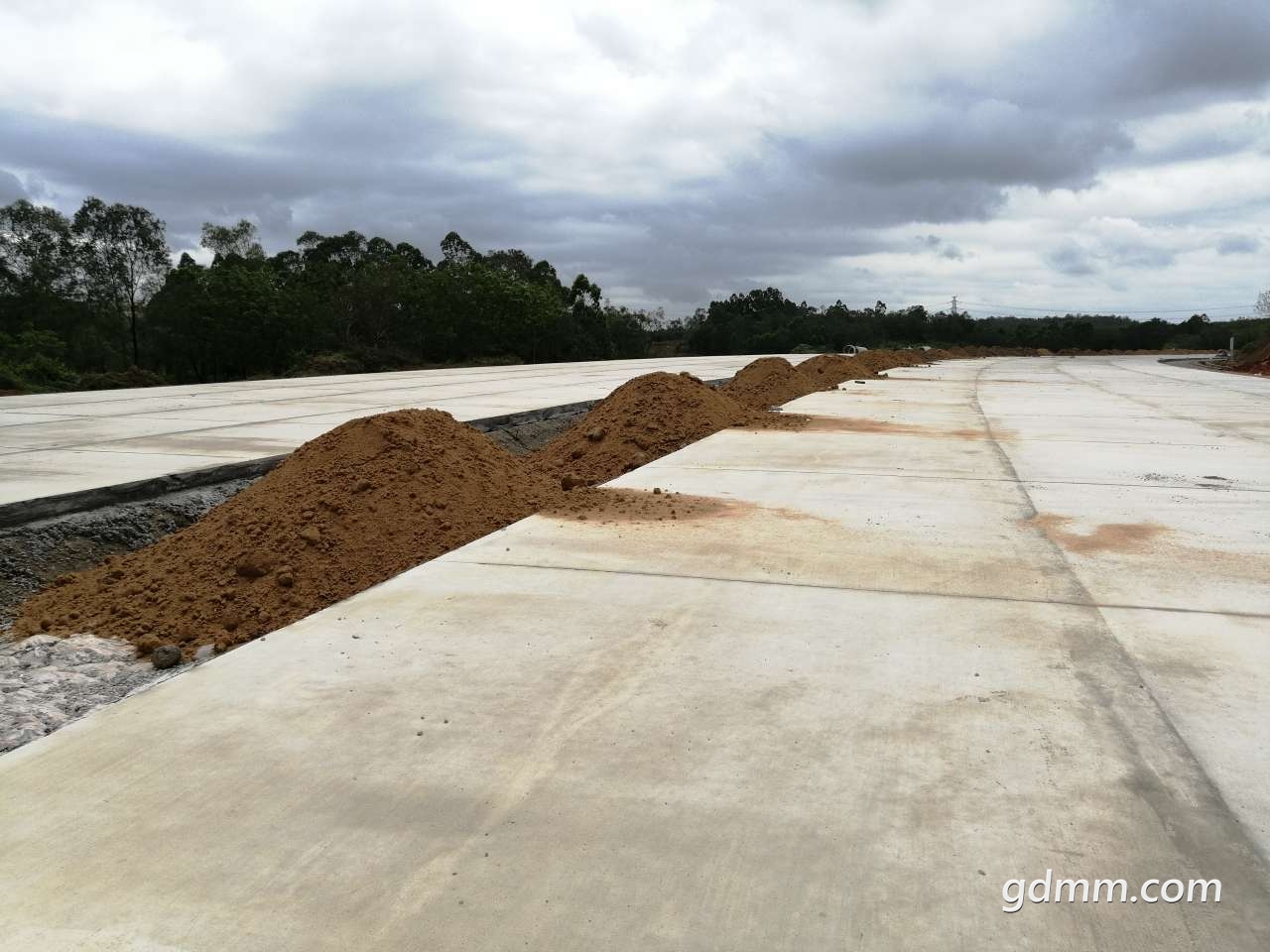

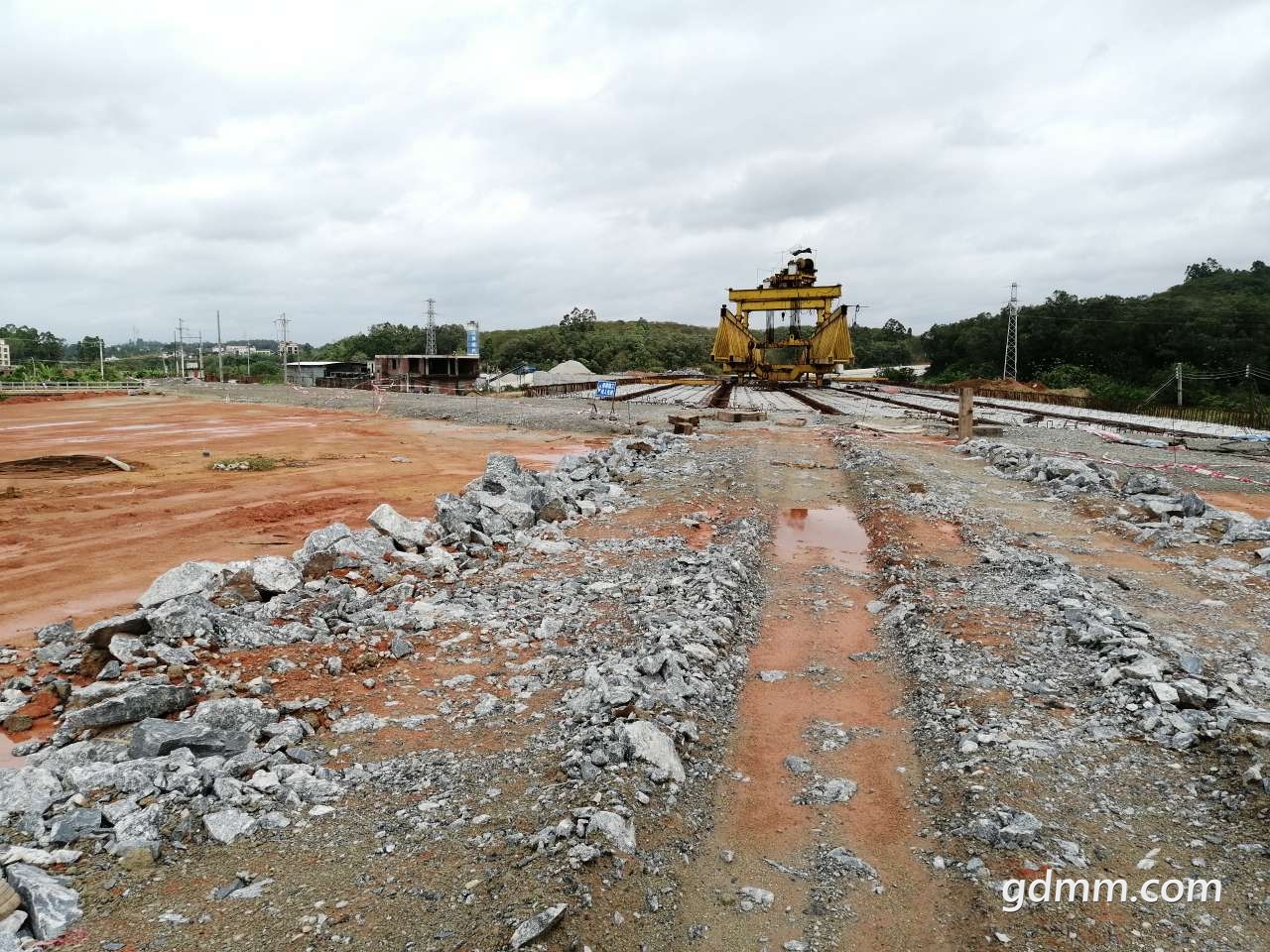

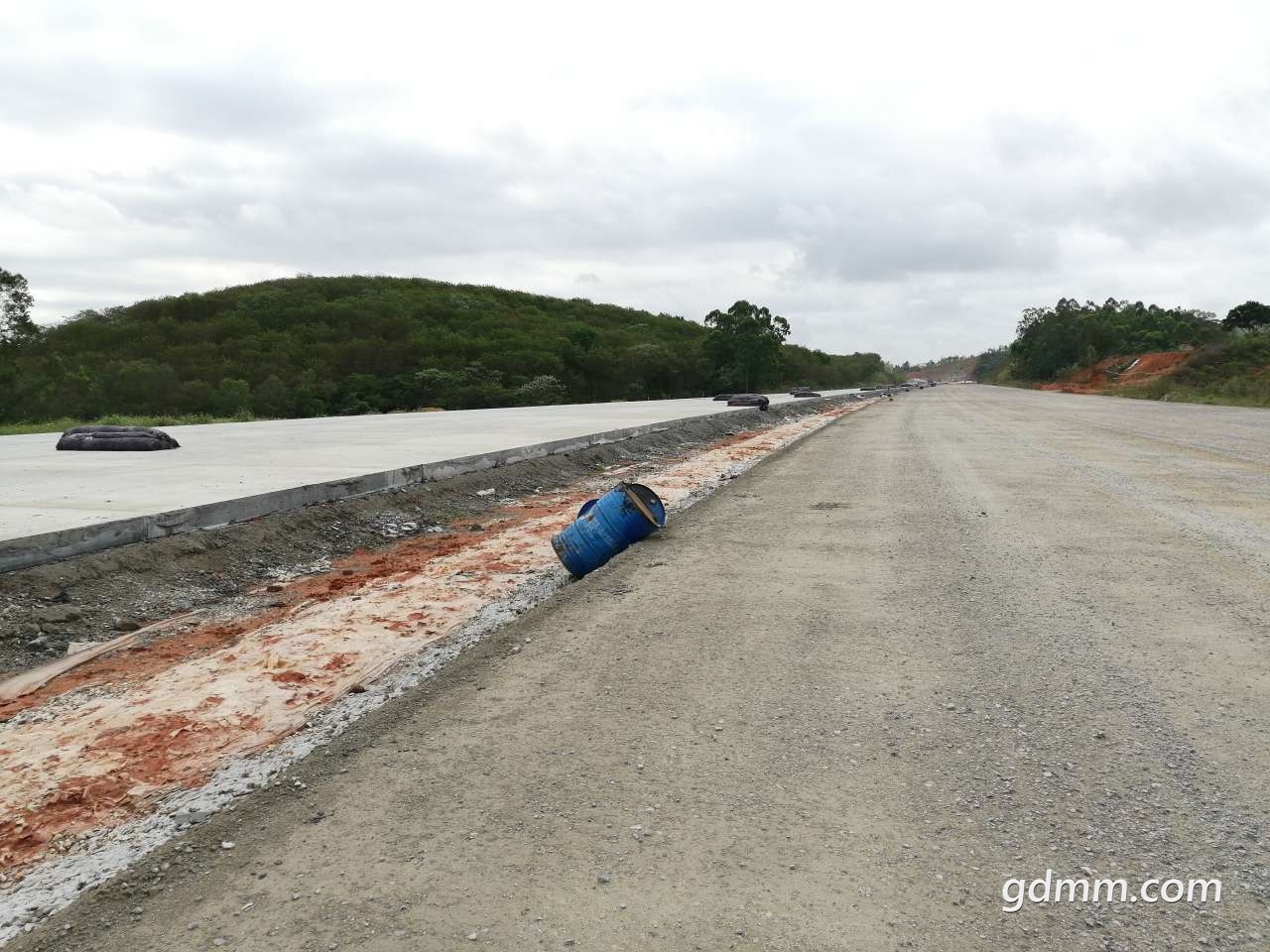

这一段已经铺好垫层的路段没有施工迹象
 楼主| 发表于 2019-3-5 12:00 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

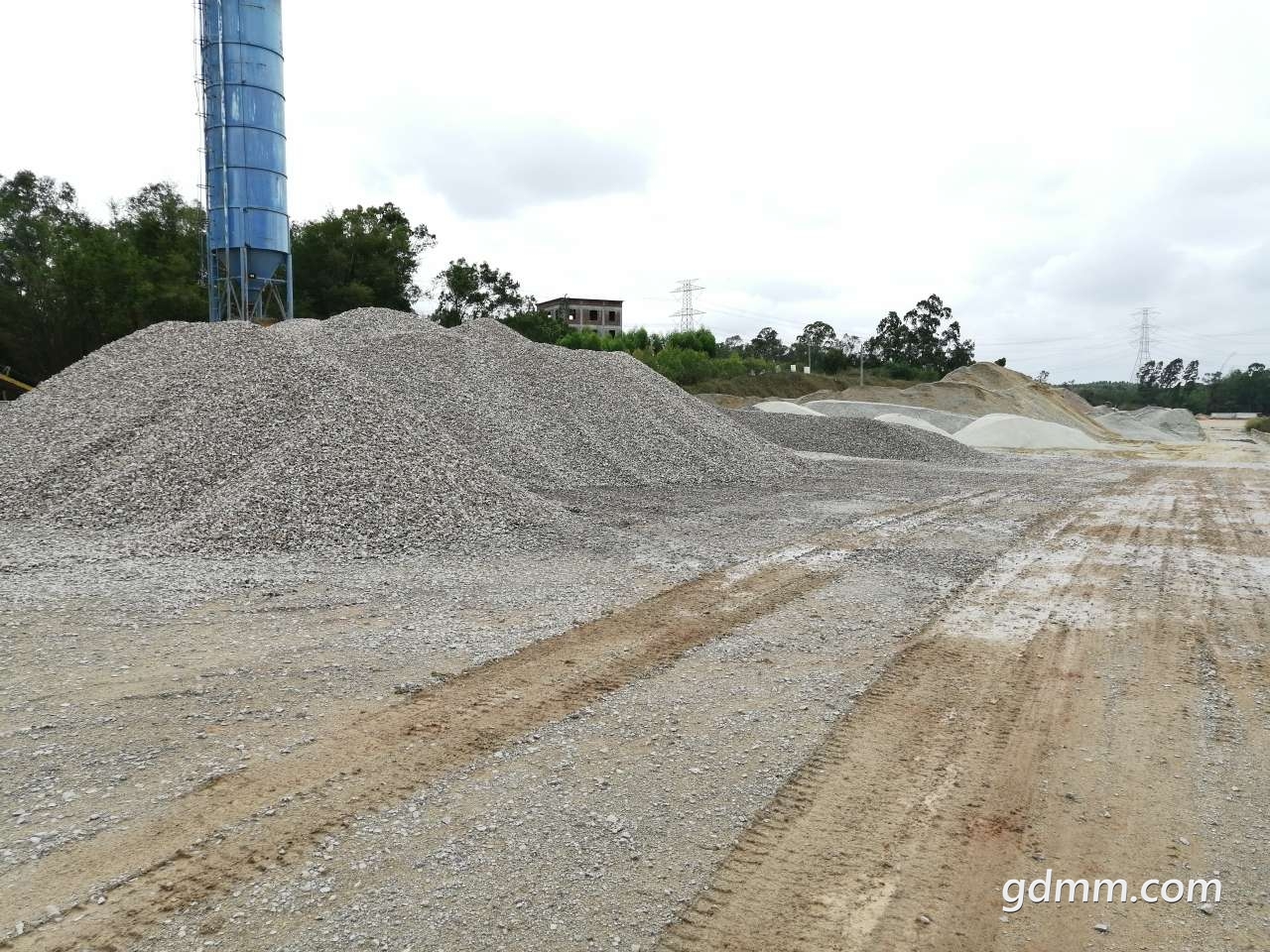

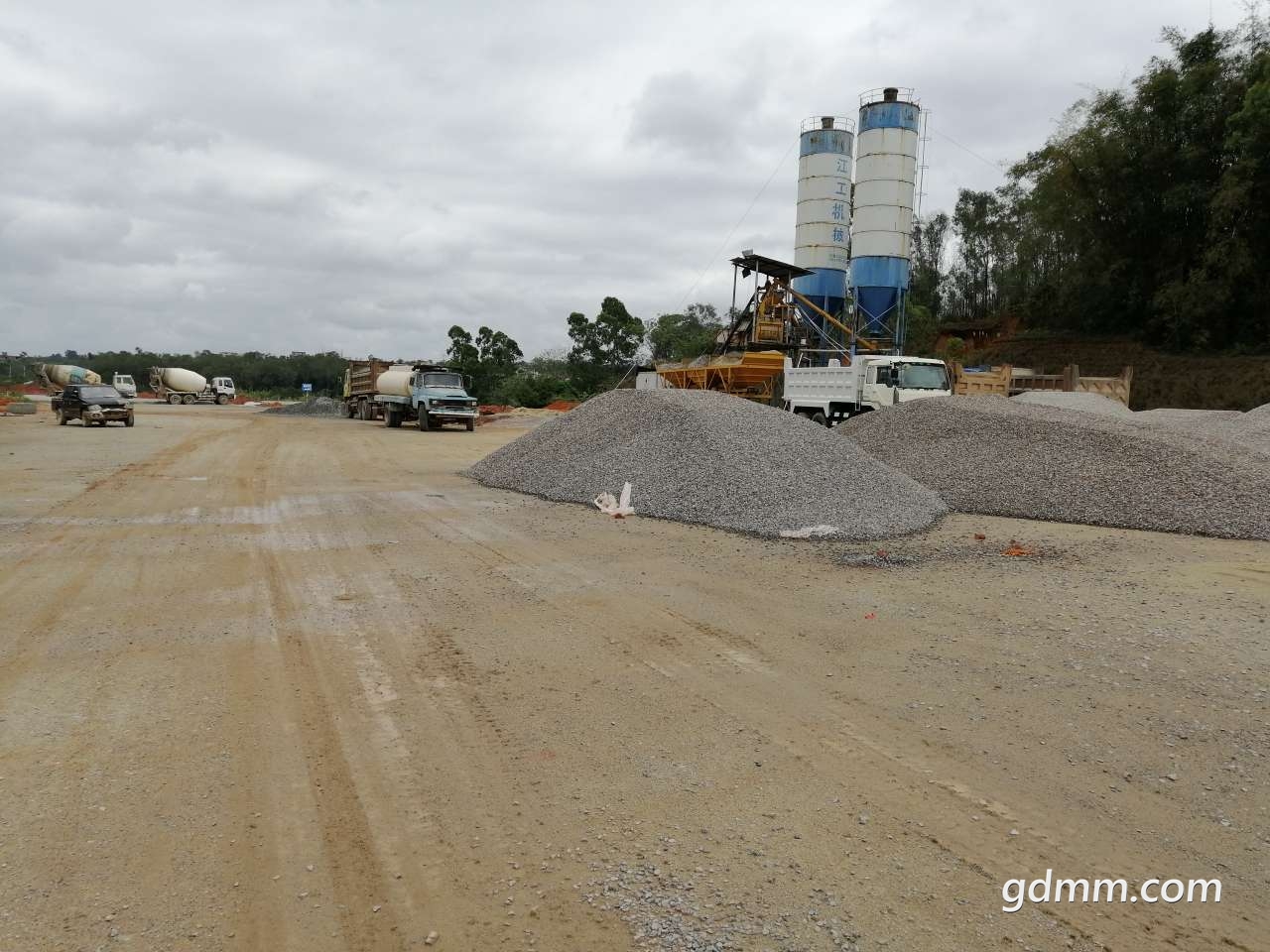

搅拌场,不见机械作业,但材料明显比之前多了很多
 楼主| 发表于 2019-3-5 12:01 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

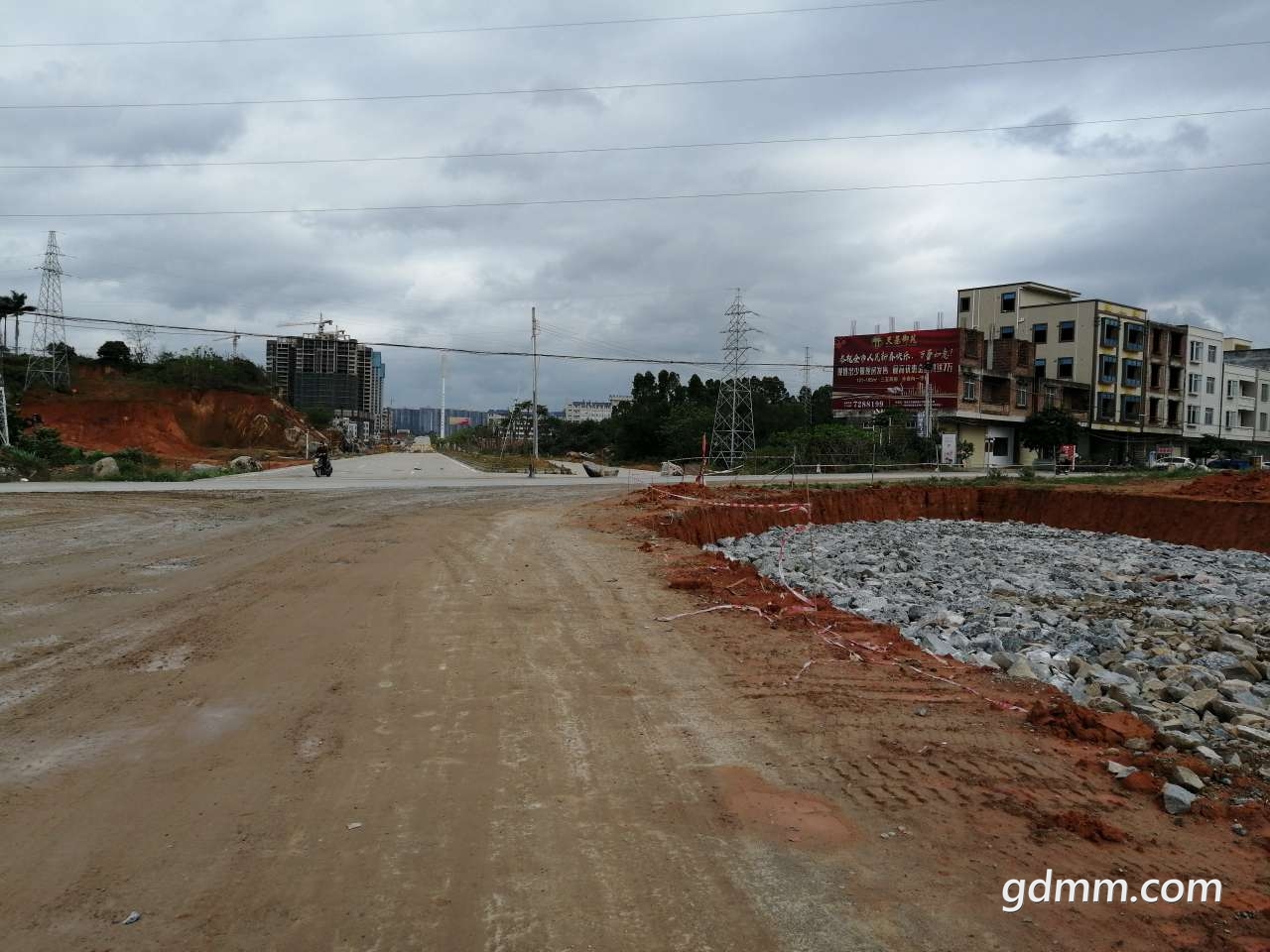

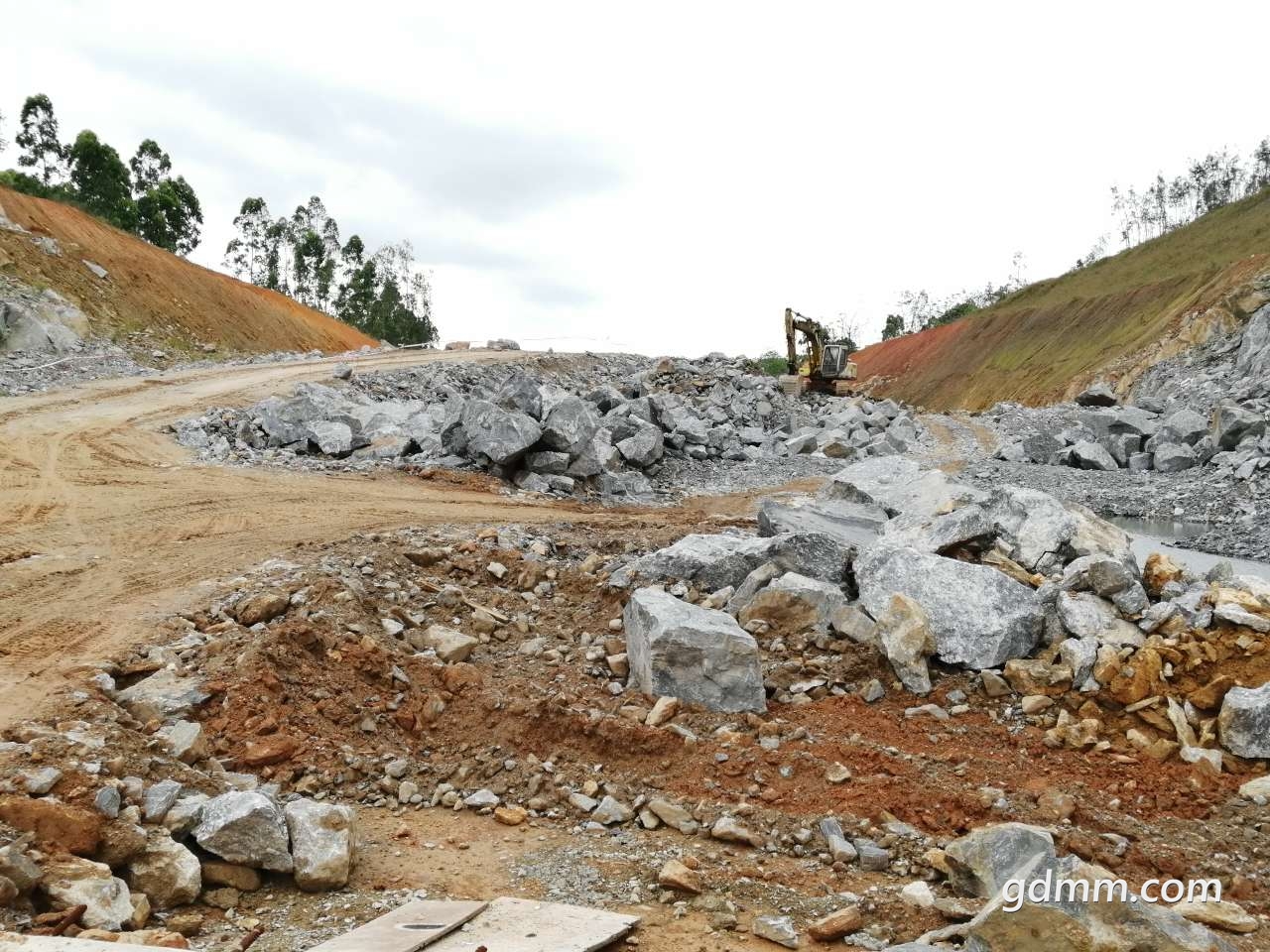

过来搅拌场的一段,还没有开始施工,果断回头
 楼主| 发表于 2019-3-5 12:02 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

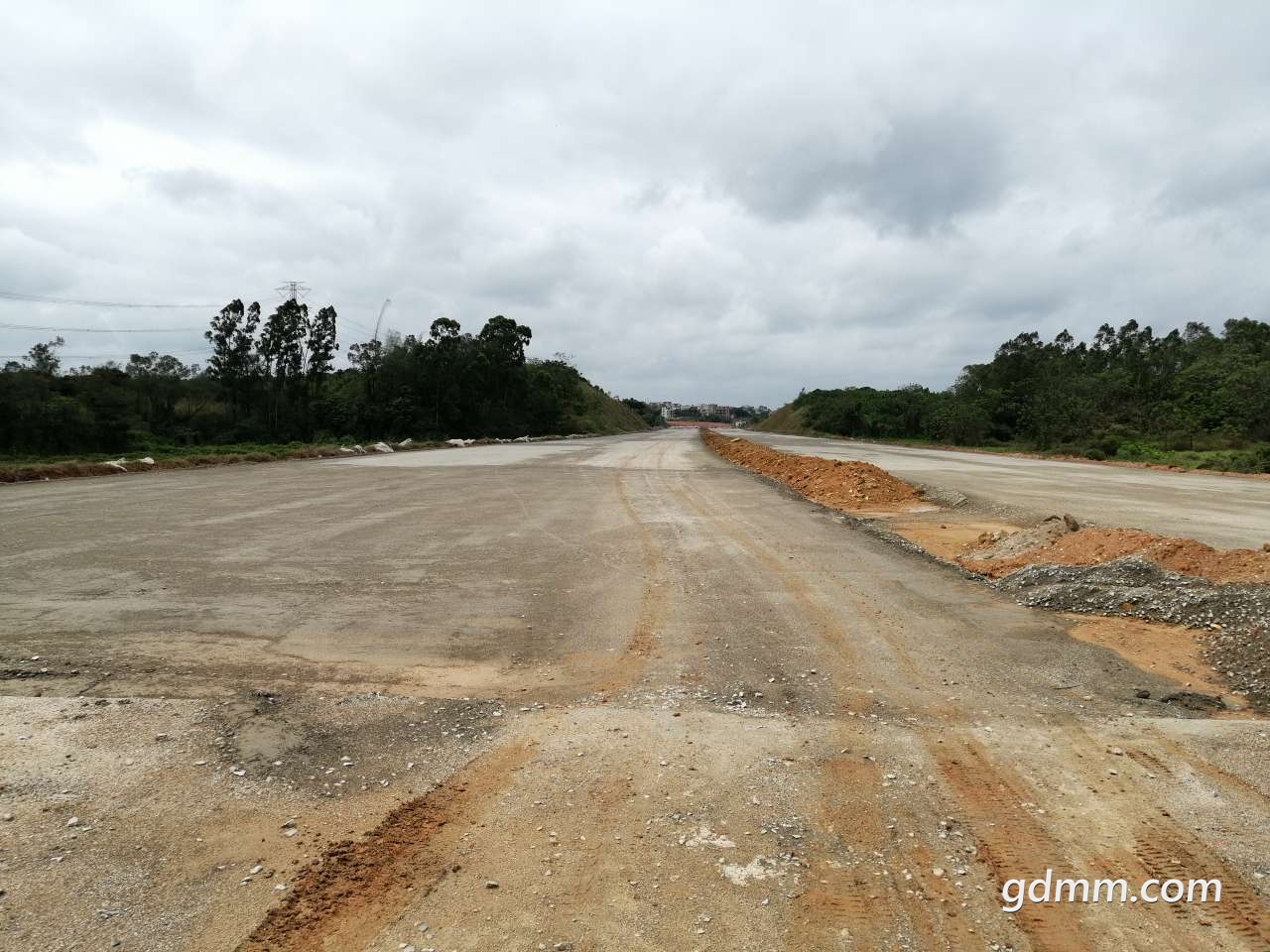

回头。官田大桥,施工车辆和人员已经午饭去了
 楼主| 发表于 2019-3-5 12:06 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
从今天观察所看,化州机场大道已经陆续恢复施工,但现场的施工车辆和人员还比较少,只有三四个节点开工。化州两会已经结束,希望这一周能恢复正常施工状态吧,毕竟是化州当前交通建设的一号工程。
发表于 2019-3-5 12:10 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
刚刚随手拍一张,还是很好看的{:1_991:}

发表于 2019-3-5 12:40 | 显示全部楼层 | 来自广东
如风而过 发表于 2019-3-5 12:02
回头。官田大桥,施工车辆和人员已经午饭去了

复工就好,希望加快人手,争取在5.1前完成路基和桥涵工程,7.1前建成通车
