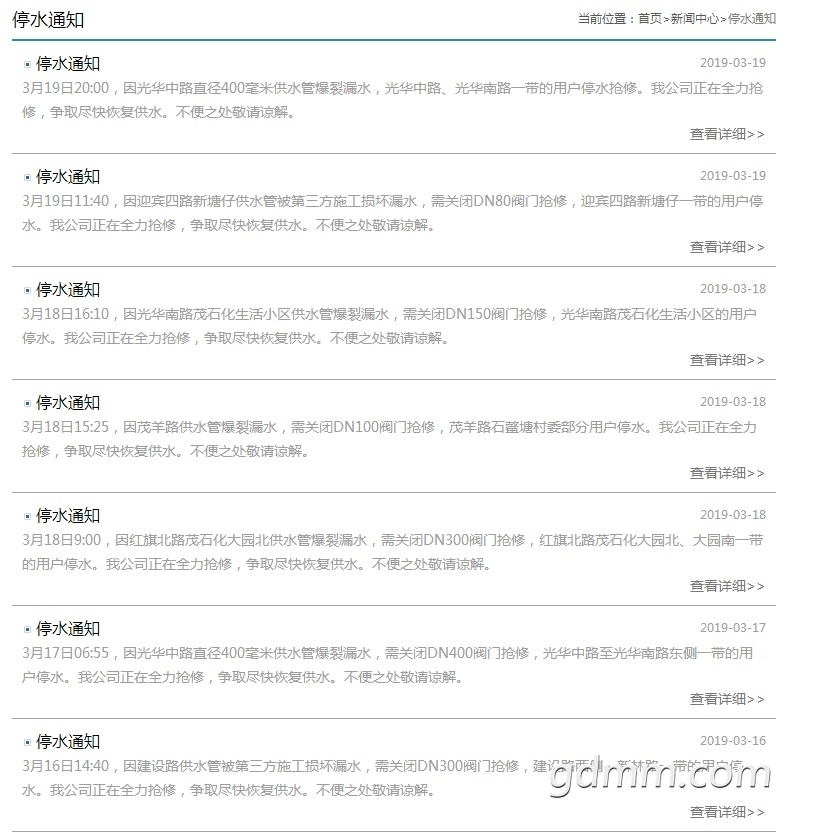

您好。目前,市区的供水管网有380公里超期服役,亟待改造,尤其是水泥管、铸铁管、镀锌管,十分残旧,破损严重,以致近年来爆管现象不断发生。近年来,我公司平均每个工作日抢修爆管近8宗,超期服役的供水管网亟待改造。
为了加快旧管网改造步伐,提高管网供水安全可靠性,我公司多方筹集资金,实施茂名市城区旧管网改造工程,项目总投资为24000万元,改造旧管网207647米。项目分9年实施,从2016年开始施工,每年实施一期工程。一期工程已完成,主要改造了市光华南路、官渡一二路、油城三路、建设路、新坡路、迎宾二三四路、人民中路、人民南路、站北二三四路的供水主管道,改造总长约10000米。二期工程正在实施,主要改造以原茂港中心区和市区内街的旧管网为主,包括润海路、霞海路、市滨河北路、为民路、健康北路、江东路、厂前西路、口岸街、新福一路、新福一街、901进厂路、华侨新村等路段的旧管网,改造供水主管约8000米。目前已完成口岸街、新福一路、为民路三个路段工程。三期工程已完成初步设计方案,计划改造双山四路、官渡南路、石化桥南小区等路段,计划在今年下半年开工。
由于资金不足,旧管网改造时间较长,我公司正在努力筹集资金,加快改造步伐,压减工期,尽最大的努力,早日完成本项目工程,提高管网供水安全可靠性,为市民提供更优质的服务。
