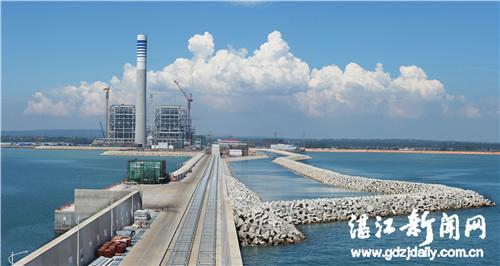

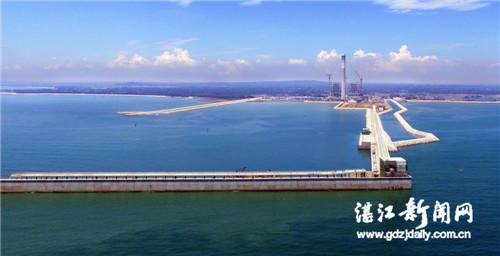

广东大唐国际雷州电厂于2015年1月13日获得广东省发改委核准,2015年10月28日开始场平施工,2016年6月28日主厂房浇注第一方混凝土。截至今年3月底,项目完成主体工程总量约82%,汽机房已封闭,主要土建施工基本完成,正在进行主体设备安装,预计两台机组将于今年下半年投产。
其中,1号锅炉水压试验完成,正在进行整体保温;1号汽轮机扣缸前监检完成,准备扣缸;循环水系统设备基本安装完成。2号锅炉水压焊口完成93%,锅炉六大风机安装完成80%;2号汽轮机轴承座安装完成,低压外缸和凝汽器正在拼装。#1发变组安装完成,#2发变组发电机正在安装,电气反送电前监检完成,厂内具备反送电条件。电气500KV线路全长约103千米,共236基铁塔,目前征地已全部完成,铁塔安装完成91%,导线展放完成81%。输煤码头主体结构施工完成,正在进行输煤设备安装;1号脱硫吸收塔壁板安装完成,正在进行防腐喷砂底涂;1号电除尘器系统、脱硝系统主体设备基本安装完成,正在进行保温施工;水务锅炉补给水系统具备补水能力,海水淡化系统设备正在安装。灰场澄清池施工完成;石膏坝土方筑坝全部完成;高位截洪沟砌筑完成30%。 |
|
