[深读茂名] 通车拖了一年又一年!点解水东湾大桥建设速度这么慢?

[复制链接]
发表于 2020-1-6 10:07 | 显示全部楼层 |阅读模式 |来自:茂名在线苹果版茂名在线APP | 来自广东
博贺湾这么高卡的设计都快通车了……水东湾大桥遥遥无期,前年说第二年年底,19年初说国庆通车{:1_1027:}再也不信那些推文了

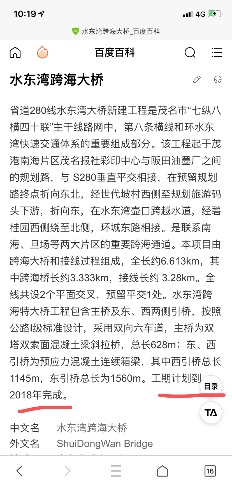

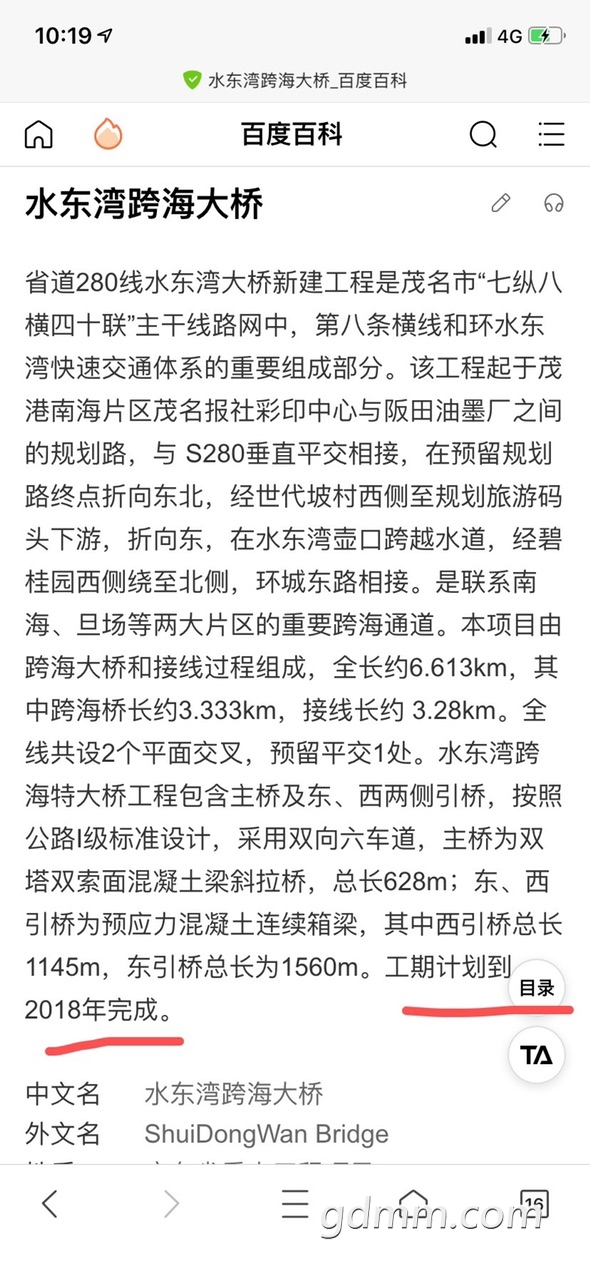

百度百科说的2018年底,都2020了哥
发表于 2020-1-6 10:18 | 显示全部楼层 | 来自广东
你催的甘急做咩
 楼主| 发表于 2020-1-6 10:21 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
不是2018年底吗,都2020了
百度百科,这都2020了。
 楼主| 发表于 2020-1-6 10:26 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
这效率,爱不起
 楼主| 发表于 2020-1-6 10:30 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东

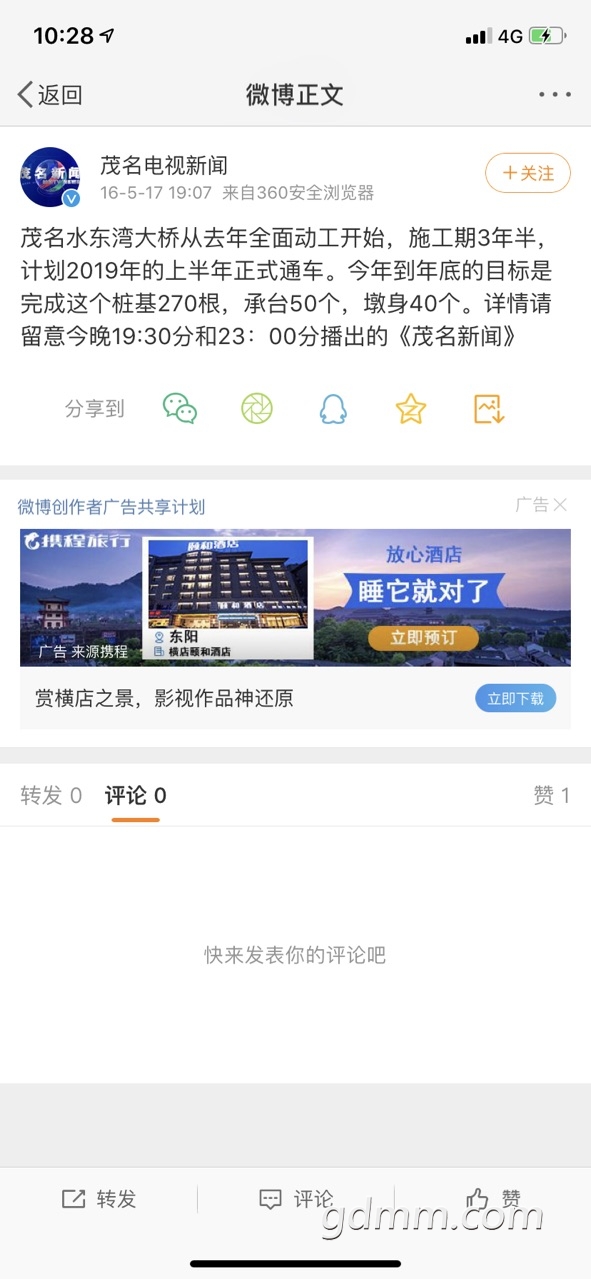

又说2019上半年通车,做不到请不要大肆报道,OK?

发表于 2020-1-6 10:44 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
钱啊,不要钱的啊?你投1000亿去,快过打电{:1_974:}{:1_974:}
发表于 2020-1-6 10:46 | 显示全部楼层 | 来自广东
慢的原因很复杂,
发表于 2020-1-6 10:54 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
大型基建短期都不会有收益,得看政府部门跟承包商的办事能力了。
发表于 2020-1-6 10:55 | 显示全部楼层 | 来自广东
前几天不是说通车了吗
发表于 2020-1-6 10:56 | 显示全部楼层 | 来自广东
慢慢等,不影响生活即可。
发表于 2020-1-6 10:57 | 显示全部楼层 | 来自广东

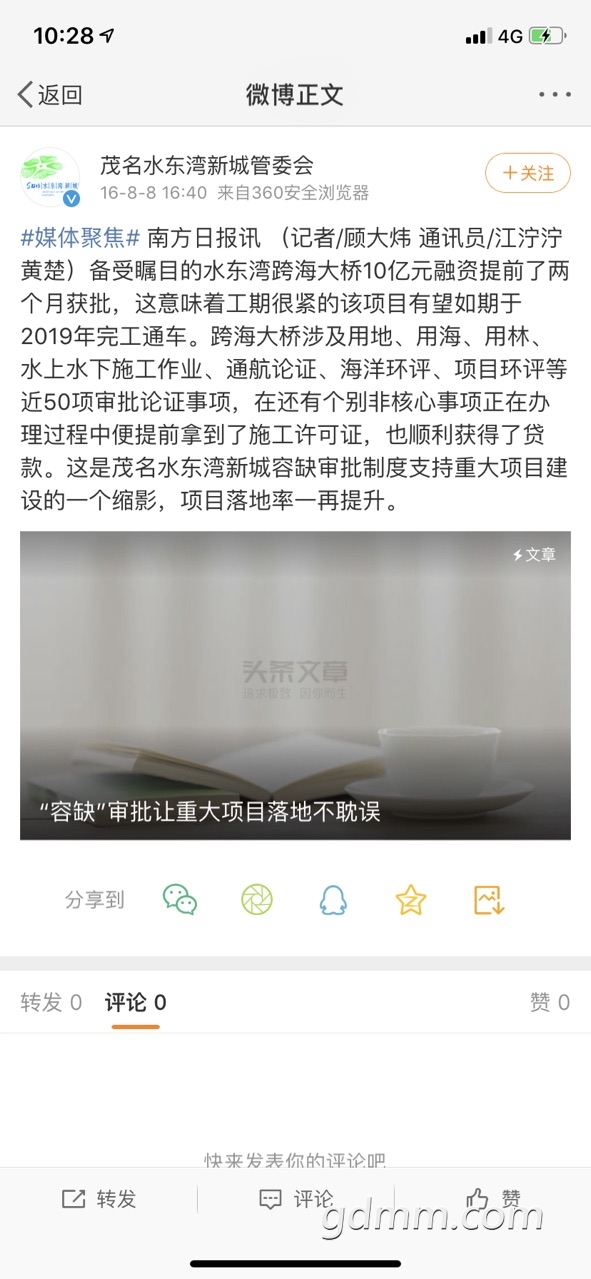

对,现在最新的新闻就是2019年5月的那个了,上面说2020年10月通车,吹起牛来真是脸不红心不跳,不得不说佩服。
发表于 2020-1-6 10:58 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
懒政和老赖行为了
发表于 2020-1-6 11:02 | 显示全部楼层 | 来自广东
博贺湾大桥已经通车好几天了

2019年12月31日博贺湾大桥正式对外开放交通
发表于 2020-1-6 11:16 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
加快步伐。
发表于 2020-1-6 11:29 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东

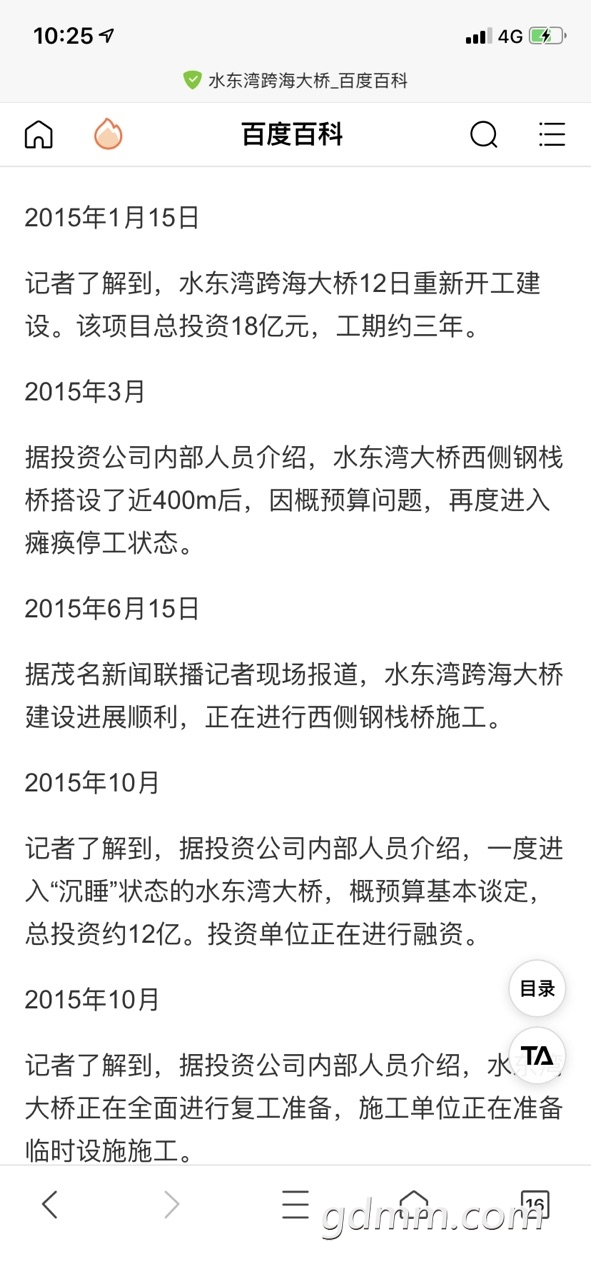

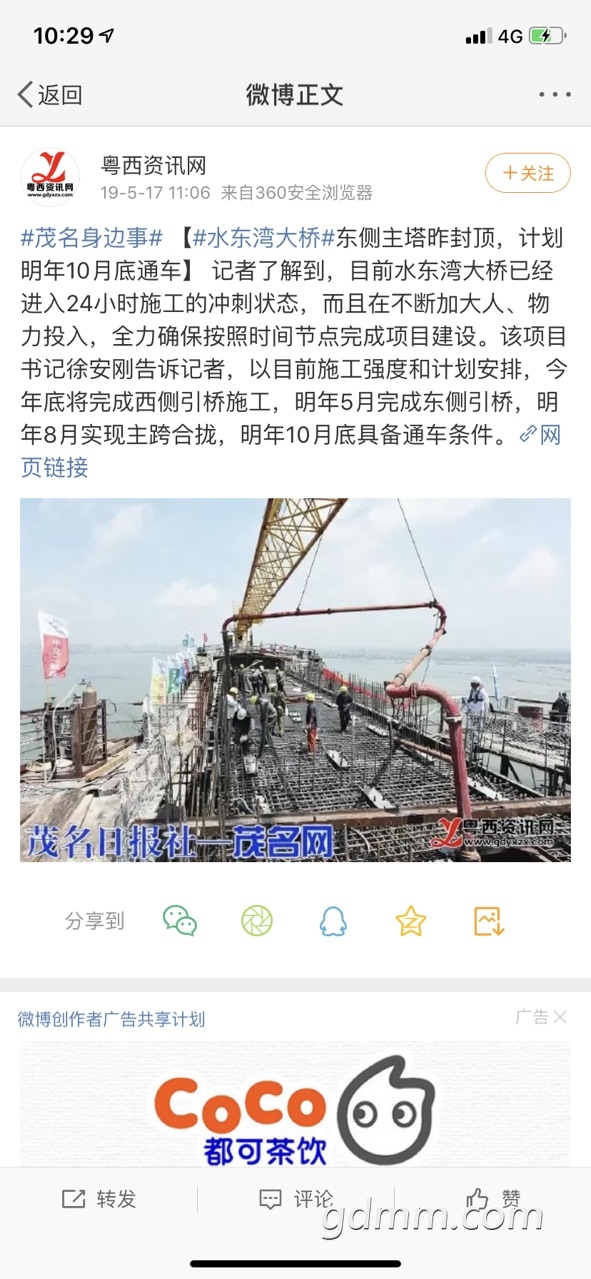

本来2012年底开工,当初预算12亿,但茂名未有过涉海大工程,茂名有关单位审批流程业务不熟悉,一拖再拖,到了2014年12月29日才正式开工,协议预算总工程造价已达15亿了,中间还出现因业务不熟用海毁林未过审批,被国家海洋局,和自然资源局违法查处过,由茂名交通执法局去现场执法,想下可笑,要交通执法局罚市政府,还要追责主负责人。建设期间,根据协议,现在政府沒钱回购股权债务,只得放缓建设,加上预算又可能上浮了
