[今日关注] 茂名--吴川机场交通规划、建设请马上做起来!

[复制链接]
扎克莫斯 发表于 2021-6-3 15:26
国家给湛江的,跟你茂四有半毛钱关系?谁给你茂四抱大腿的勇气?

讨论正题也闹?没事好闹了?
发表于 2021-6-3 19:45 | 显示全部楼层
djcsl 发表于 2021-6-3 18:10
他是廉工98佬的马甲

大炮川的,你们化州那边都叫他是大炮川
 楼主| 发表于 2021-6-3 19:46 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP
djcsl 发表于 2021-6-3 18:08
沈海有新建的机场北枢纽立交直接连通机场(也就是楼主第二幅图画的那段),这个会跟茂湛高速扩建工程同步进 ...

{:62_1540:}原来是在进行中的,那这样就好多了,机场到沈海高速段应该也在建设吧?
 楼主| 发表于 2021-6-3 19:50 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP
kiffliang 发表于 2021-6-3 16:30
吵条毛,看图就知道怎么走法最方便

这个做得好,开通之后到机场快速很多!
发表于 2021-6-3 20:06 | 显示全部楼层
汕湛高速、沈海高速直达机场,肯定会建机场出口的,杞人忧天了
 楼主| 发表于 2021-6-3 20:12 | 显示全部楼层
{:62_1451:}原来真的在做了,我后知了

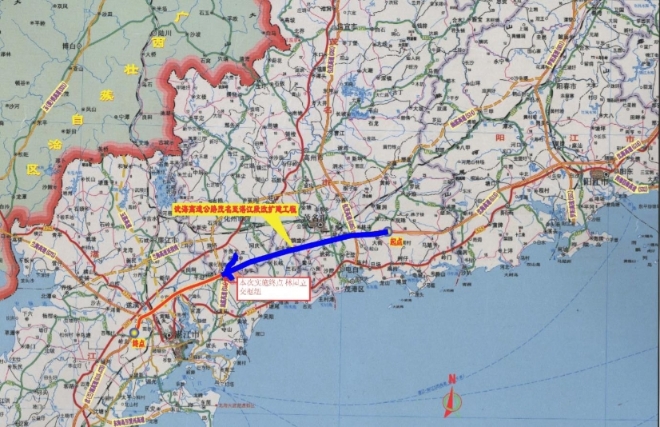

沈海国家高速公路茂名至湛江段改扩建项目(观珠至林屋段)12月18日正式动工,各参建单位将充分利用今冬明春旱季施工时段,全力以赴实现“开工大干”目标任务,重点推进涵洞、软基、土方、桩基等关键工程的施工进度,打响茂湛改扩建项目的开局之战。



4日,沈阳至海口国家高速公路茂名至湛江段改扩建工程(观珠至林屋互通立交段)在省生态环境厅网站上进行环评审批前公示,工程计划今年底开工,工期3年。竣工后茂湛高速将从现在的双向4车道变成双向8车道,同时还将新建一条通往湛江机场的机场连接线。


(截图源:广东省生态环境厅)
(截图源:湛江市交通运输局)


双向4车道已不堪重负 时常发生拥堵

沈阳至海口国家高速公路茂名至湛江段(简称“茂湛高速公路”)是国家7918高速公路网中第二条南北纵线——G15沈(阳)至海(口)高速公路中一段,同时也是广东省“十纵五横两环”高速公路网中第五横的重要组成部分,是沟通广东、广西与海南三省的黄金线,是连接粤西茂湛两市与珠江三角洲的交通大动脉,在粤西南片区的区域公路网中处于重要地位。

茂湛高速公路起于茂名市电白区观珠,起点顺接阳茂高速公路,向西偏南经茂名市的电白区、茂南区、化州市,湛江市的吴川市、廉江市、坡头区、遂溪县、麻章区,终于湛江市麻章区高阳,终点连接湛徐高速公路,全长108.593公里。

茂湛高速公路按速度120公里/小时,双向四车道高速公路标准设计,分为多期建设完成。自2005年9月全线建成通车以来随着经济的发展,茂湛高速交通量快速增长,目前交通量达到或接近高速公路路段所能适应的通行能力,现有的双向4车道的高速公路不堪重负,时常出现拥堵。


扩建成8车道 并新建连接线通往湛江国际机场

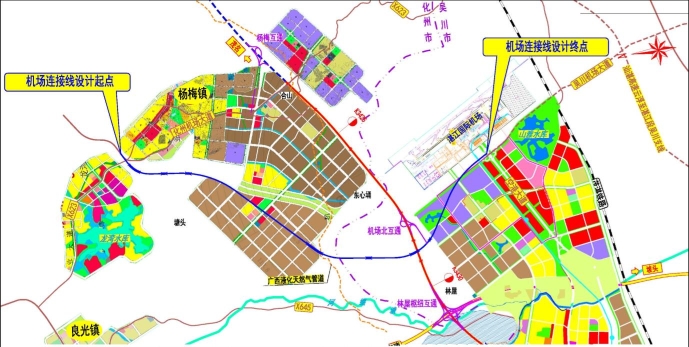

本次扩建工程为茂湛高速观珠至林屋互通立交段,线路走向、长度与原道路一致,均为69.445公里,全程设计速度仍120公里/小时,车道数由原来双向4车道拓宽至双向8车道。同时新建机场连接线,连接线起于化州方向规划道路,位于茂名市化州市杨梅镇福镜村,经下背垌偏向西南,终于吴川市塘缀镇流山垌,接湛江国际机场,全线合计总长为12.045公里。

整个工程投资96.91亿元,预计2019年底开工,2022年12月竣工,工期3年。

据悉,扩建范围内共设主线桥梁8714.1米、153座,桥梁改扩建方案主要分两类:

拆除重建:拆除重建桥梁主要为跨越主线的匝道桥、车行天桥和人行天桥。上跨桥的拆除重建方案拟采用“建一拆一”方案,即在现跨线桥旁边新建一座桥梁,待新桥建设完毕,并与原有引道接顺后方可拆除原桥,以保证维持车辆通行。

原桥涵两侧扩建:桥梁采用结构整体式加宽。对于立交范围和路基过渡路段,桥梁加宽值相应增加。对于因航道等级提升引起的路线纵断面提高的路段,扩建桥梁需要在原有桥梁两侧分离新建。

此外,原高速公路有1处服务区(电白),扩建后将新建浅水服务区和机场收费站服务中心。


采用边通车边施工模式 尽最大可能实现道路畅通

茂湛高速是交通要道,扩建工程施工是否会影响现有道路通行?环评中透露,扩建过程中不同的施工阶段对现有的道路交通影响程度不同,采用的交通组织方式与方法不同,在交通组织上将遵循“减少干扰、保障通行、科学组织”的总体原则,充分利用现有路网进行合理的分流,合理安排施工程序,尽最大可能实现道路畅通。

茂湛高速公路上交通量大,推荐采用边通车边施工模式。该扩建模式可实施双侧施工,工作面大,工期稍短,但交通组织、施工组织与质量控制均较困难,一般情况下要严格限制作业区长度。环评中还透露,扩建可能需要实施交通分流、交通管制(如采取限制中型重型货车通行、入口限制车流或暂时封闭入口),以及利用夜间或周末交通量较小时段施工等措施相结合。也可采用半幅边施工边通车、另半幅借道通车的交通组织方式。

在噪声防治方面,环评中透露,拟建道路沿线各敏感点运营期昼夜间出现不同程度的超标。项目对沿线55处敏感点采取声屏障措施,共计25785延米;对116处敏感点采取隔声窗措施,共计4372间,可以满足敏感点运营期室内声环境质量达标的要求。

资料来源:大洋网,凤凰广东,湛江市交通运输局



发表于 2021-6-3 20:34 | 显示全部楼层
我一年前就呼吁过了,好像那批从来不搭飞机的人说不需要,他们说不关他们事。
和茂名没关系
大茂名小市民 发表于 2021-6-3 11:28
很明显,茂名到机场,旁边的高速出入口已经走过了机场,要绕一圈回来,至少多走了15公里左右,而且要走小 ...

机场开通了会在在沈海高速开通机场出口,不用绕汕湛高速的,详情可以看高德地图出口。因为现在未开通,导航是需要绕汕湛,明白不?

四十多公里的机场快线,做好了,茂名还是很方便的。
发表于 2021-6-4 08:31 | 显示全部楼层
本来沈海高速扩建的时候就在茂名这里加了一个出口直达机场的,现在都没修好肯定要兜路啦!反而湛江是最兜路的,所以现在要建机场高速。

我本化州人还需要装化州人?茂南佬急了
 楼主| 发表于 2021-6-4 10:55 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP
儿童底尖尖 发表于 2021-6-3 23:40
机场开通了会在在沈海高速开通机场出口,不用绕汕湛高速的,详情可以看高德地图出口。因为现在未开通,导 ...

好的,这样很好!
 楼主| 发表于 2021-6-4 10:56 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP
粤西人民 发表于 2021-6-4 08:57
我本化州人还需要装化州人?茂南佬急了

化州怎么会出你这种人?一天到晚舔阿三{:62_1540:}
 楼主| 发表于 2021-6-4 10:57 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP
djcsl 发表于 2021-6-3 18:10
他是廉工98佬的马甲

98 佬{:62_1510:}
