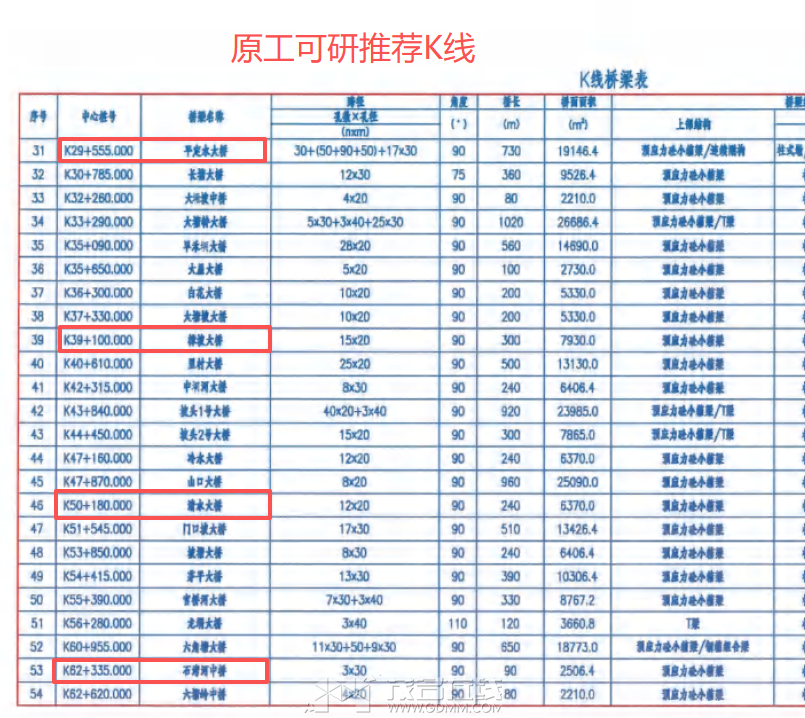

对比一下工可研推荐K线长度63.16km与自然资源部批复用地长度62.15km,就可以看出来了。
起点至合江互通的平定水大桥K29+555,是没变的。

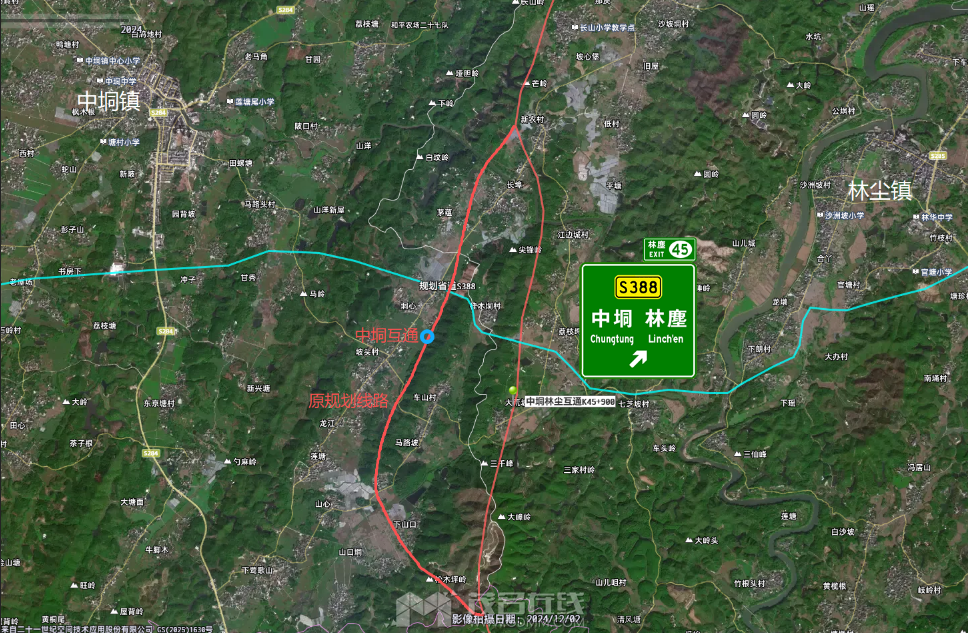

后边的线路在林尘镜的樟坡大桥开始有大变动,后边原经中垌镇的坡头大桥、冷水大桥和山口桥,都已经东移至林尘镇的旺埇大桥、中垌林尘交界的长甘岭1-3大桥和香包岭大桥,之后在官桥境的清水大桥(K49+705)与原K线(K50+180)基本重合,批复路线这一大段就少了约400多米。
清水大桥至六角塘枢纽大桥(K60+200)段,原工可K线K60+994,这一段线路又拉直了不少,比原K线少了有700多米。刚好少1.1公里。
从最后一座大桥,占板岭大桥K61+530=原K线石湾河中桥K62+620,刚好也相差1.1KM。
所以,之前几个月对中建八局勘测设计来说,合江互通至六角塘枢纽互通段,基本上是线路推拿重来!工作量可不少。
|
|
