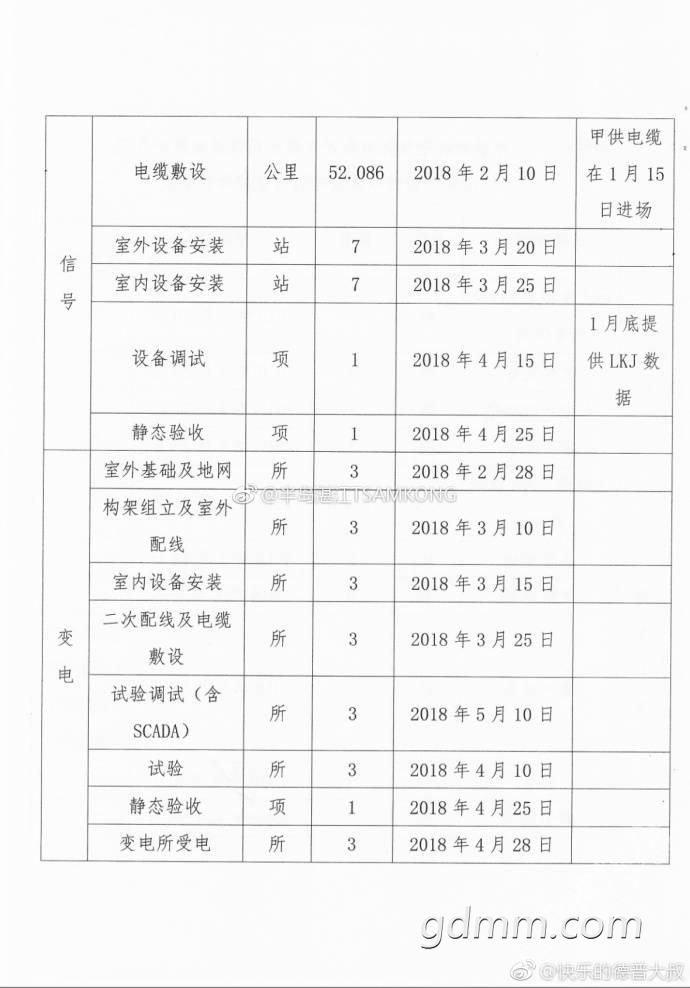

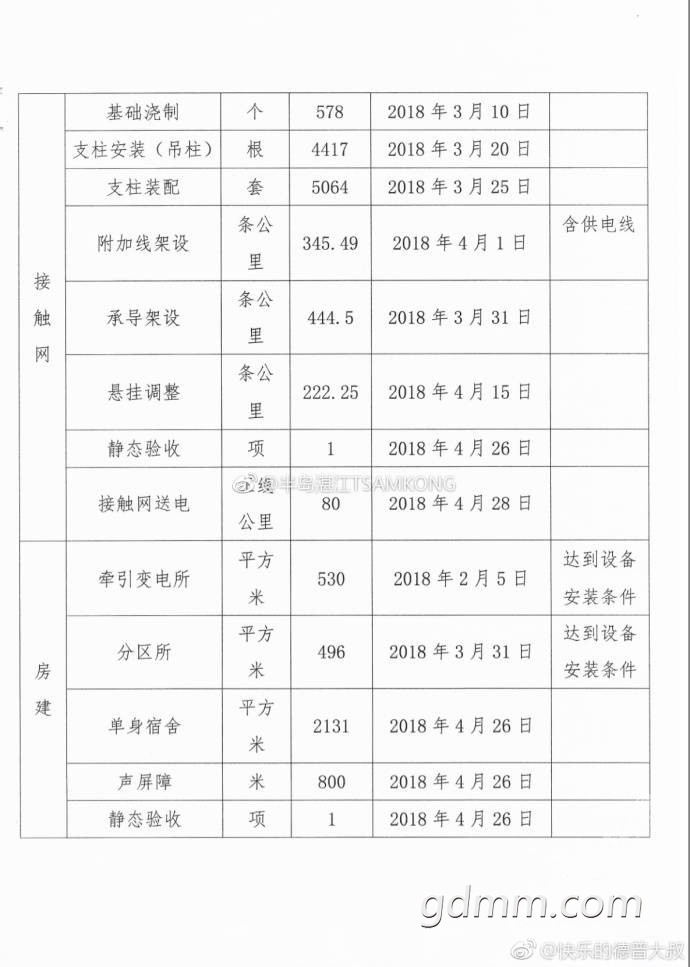

中铁武汉电气化局集团有限公司中标茂湛铁路茂名至塘口段电气化改造第一候选人,1月7日发布茂湛铁路电气化改造工程四电集成项目里程碑计划表,计划在今年2018年4月5日茂湛铁路电气化调试,4月25日静态验收。茂湛铁路茂名至塘口段电气化改造计划与深茂铁路江茂段同步通车。茂湛铁路茂名(含)至黄略(含)76.8公里双线、既有广茂线(含疏解线)5.8公里(单线)、塘口上下行联络线8.8公里(单线)实施电气化改造。新建茂名站站房2万平方米。预留塘缀站增加客运设施条件。Ⅰ级双线,速度目标值200公里/小时,牵引质量4000吨,到发线有效长度850米,电力牵引,自动闭塞。 |
|
