您所反映的“@茂名城投请把去露天矿生态公园的必经之路_红旗北路升级改造。”收悉,现就有关情况回复如下:

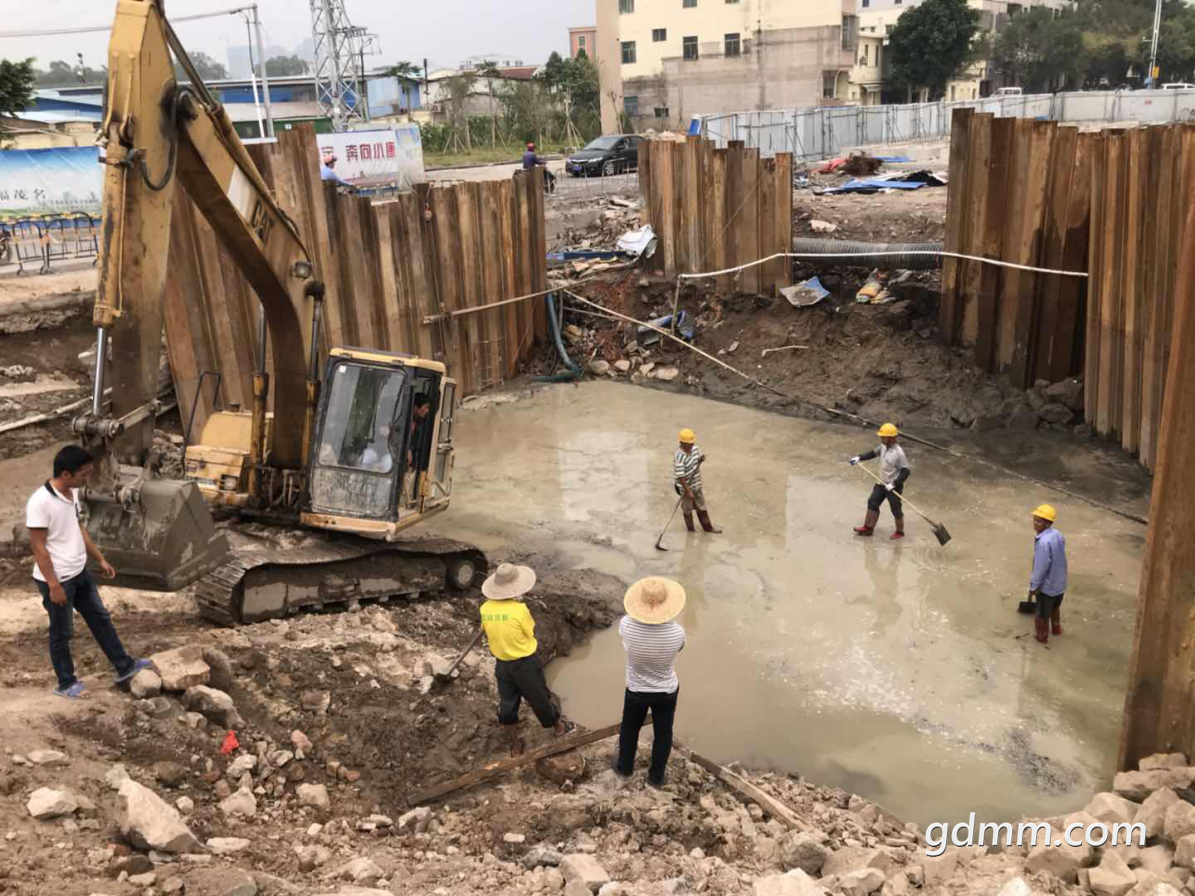

截至11月25日,该项目完成混凝土路面约96%;绿化及喷灌工程完成总工程量约80%;排水工程完成总工程量约98.6%,路灯工程完成70%。10月4日开始开挖箱涵右幅土方,现已完成所有预制盖板浇筑。

因设计要求,箱涵基础需组织进行承载力检测(附图一),检测合格后,11月25日施工人员已进场绑扎箱涵基础钢筋及浇捣混凝土(附图二、三)。
感谢您对我司城建项目的关注,同时,我司欢迎广大市民对城建项目的监督,相关问题您也可通过我司专门设置的质量监督电话进行反映。(质量监督热线:18027762510、18027763510)
附件:附图一、二、三
茂名市城市建设投资集团有限公司
