沈阳至海口国家高速公路茂名至湛江段改扩建工程观珠至林屋段(K3362+105-K3431+550)土建工程 施工招标公告
1.招标条件
本 招 标 项 目 沈 阳 至 海 口 国 家 高 速 公 路 茂 名 至 湛 江 段 改 扩 建 工 程 观 珠 至 林 屋 段 (K3362+105-K3431+550)土建工程 已由 广东省发展和改革委员会 以 粤发改交通函【2018】 5474 号 批准建设,施工图设计已由 广东省交通运输厅 以 粤交基建字【2019】22 号 批准,项 目业主为 广东茂湛高速公路有限公司 ,建设资金来自 企业自筹及银行贷款 ,项目出资比例 为 企业自筹 35%,银行贷款 65% ,招标人为 广东茂湛高速公路有限公司 。项目已具备招标 条件,现对该项目的施工采用资格后审方式进行公开招标。
2.项目概况与招标范围
2.1 项目概况与招标范围

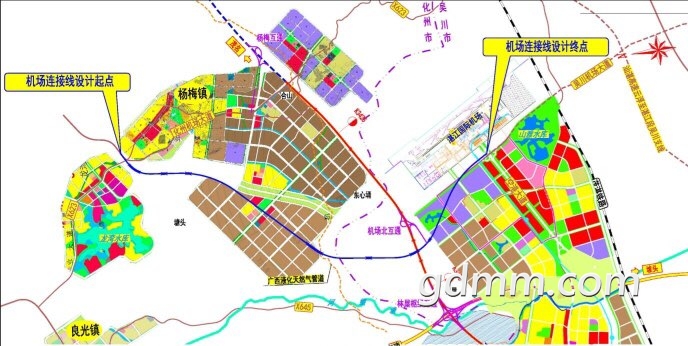

本项目观珠至林屋段(起点桩号 K3362+105)顺接沈海高速公路阳江至茂名段,沿既有高速公 路改扩建,经茂名市电白观珠镇、林头镇、坡心镇、茂南袂花镇、鳌头镇、镇盛镇、化州同庆镇、 杨梅镇,终于化州市良光镇(终点桩号 K3431+550),改扩建工程路线长度 69.441km(大昌口枢纽 立交和林屋枢纽立交已按八车道进行扩建)。采用双向 8 车道,路基宽度 42m,设计荷载为公路-I 级,计算行车速度 120km/h 的高速公路技术标准,扩建按两侧加宽拼接方式进行。全线设特大桥 2090.1m/2 座、大桥 3291.7m/11 座、中小桥(含通道桥)2663.1m/139 座,涵洞 200 道;分离式立 交桥 19 座;原位改建林头、茂名、鳌头、浅水、杨梅 5 处互通立交;新建机场北互通立交,利用 大昌口(枢纽)、林屋(枢纽)2 处互通立交;新增服务区 1 处,扩建服务区 1 处。同步建设机场北 互通立交连接线长 3.155km。项目工程管理机构为广东茂湛高速公路有限公司扩建工程管理处。
招标范围:
茂湛高速公路改扩建工程观珠至林屋段范围内的路基、路面、桥涵、绿化、交通安全设施及附属区 的房建工程的施工。
计划工期:
TJ1 标总工期 33 个月,工期自发包人发出进场通知之日起算;其中 K3362+105-K3382+400 段主线贯 通工期(双向八车道通车)为自发包人发出进场通知之日起算至 2021 年 12 月 31 日;
TJ2 标总工期 22 个月,工期自发包人发出进场通知之日起算; TJ3 标总工期 22 个月,工期自发包人发出进场通知之日起算; TJ4 标总工期 33 个月,工期自发包人发出进场通知之日起算。
TJ4 1、杨梅互通立交,新建机场北互通及连接线;2、浅水、浅水服务区(房建)、机场北、杨梅管理区建设;3、TJ3 标路面、交通安全设施、房建、绿化工程;4、标段范围内的路基、桥涵(含梁板预制)、路面、交通安全设施、绿化、房建等工程。
2.2 标段划分
本次招标共分 2 个标类 4 个合同段。具体见附件 1。
