广东湛江机场迁建工程航站区工程施工总承包招标公告
一、招标条件广东湛江机场迁建工程,建设资金来自企业自筹和政府资本金,项目法人(业主)为广东省机场管理集团有限公司,招标人(业主委托的管理单位)为广东省机场管理集团有限公司工程建设指挥部。现对 广东湛江机场迁建工程航站区工程施工总承包进行公开招标,择优选定施工单位。本项目建设资金已落实。招标具体事宜公布如下:
二、 项目概况与招标范围
1.项目名称:广东湛江机场迁建工程航站区工程施工总承包招标编号:湛迁-006-36-2019z
2.工程概况:

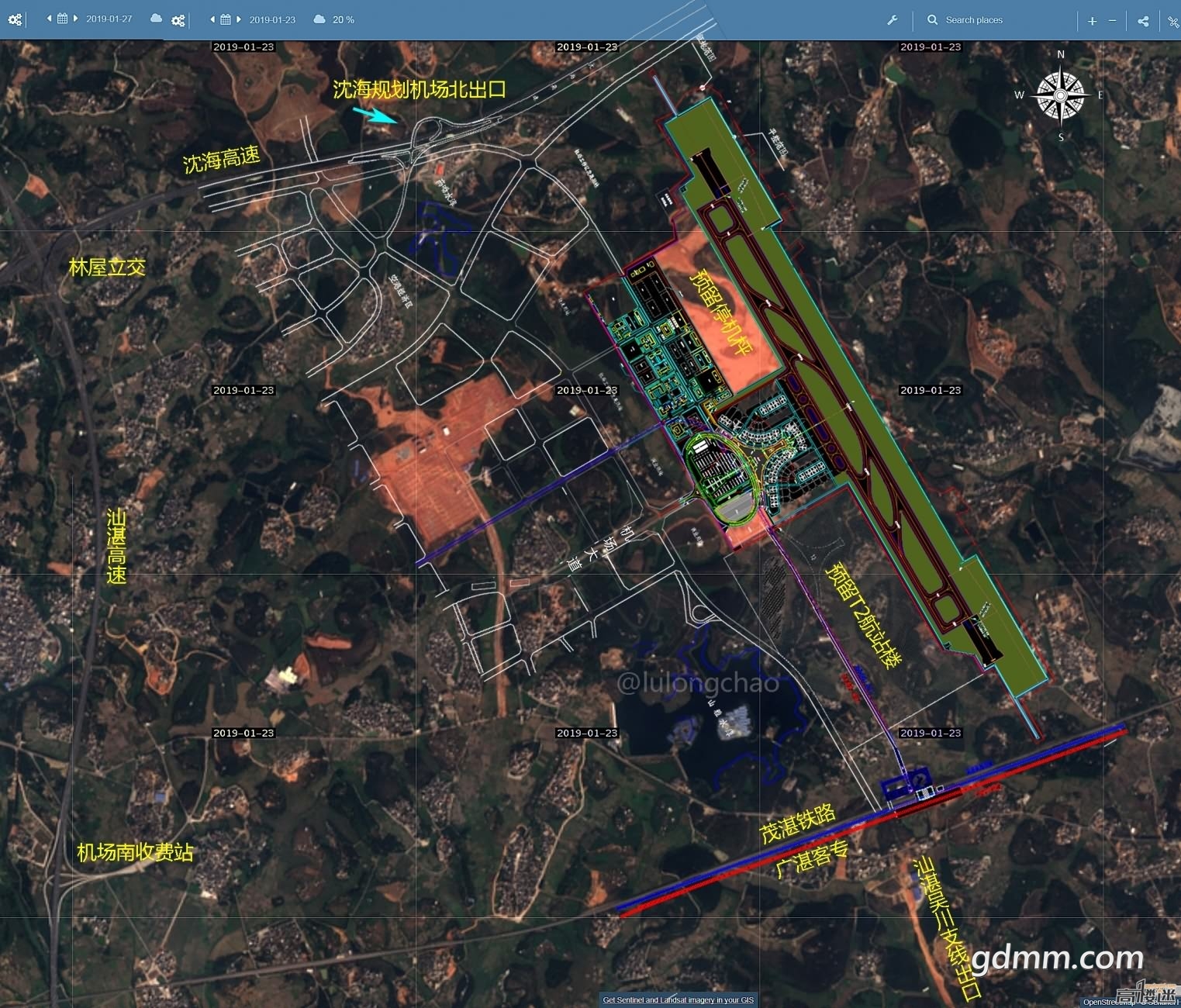

(1)新机场位置:广东湛江机场迁建工程位于湛江市吴川市(县级)境内的塘㙍镇与板桥镇之间,G15 高速在其北、茂湛高铁在其南,距湛江直线距离 32 公里,距茂名直线距离 38公里。场址内有六个自然村,村周围多为林地及少量耕地、水塘,村村通水泥砼乡道。进场车辆可在 G15 高速公路塘㙍收费站驶出,经 S286 省道、塘㙍镇、杨松大道、马兰坡村进入现场;或经 S286 省道、X661 县道、Y987 乡道、雅兰村进入现场。
(2)本期建设规模:设计目标年为 2030 年,旅客吞吐量为 510 万人次,货运吞吐量为 3.06万吨,客机年起降架次按 47361 架次考虑,高峰小时客机起降架次为 26 架次,高峰小时旅客人数 2824 人。建设一条长 3200 米的跑道及等长平行滑行道,30 个停机位,站坪道面面积 36.05 万平方米,飞行区等级为 4E。机场占地 5232.6 亩。可研评估后本期项目总投资约45.54 亿元(不包括空管与航油项目)。航站区工程包括航站楼工程,陆侧市政配套工程,园林绿化工程,管沟、设备中心及变电站、制冷站工程,可研评估后投资估算 126189.59万元。航站楼建筑面积为 59980 平方米,为两层式布局,最大单跨跨度 54 米,16 座登机桥,车道边雨棚 4300M2(投影半面积),设备中心 2800 M2,地下设备地沟 1950 M2。项目计划2021 年建成投产。
3.建设地点:湛江市吴川市(县级)境内的塘㙍镇与板桥镇之间。
4.招标控制价:招标控制价为109310.07万元。
5.招标范围:
1、施工范围包括:按发包人提供的招标文件、招标答疑、施工图(含招标图纸)、工程量清单及相关资料,完成本项目施工总承包任务及其他相关工作。包括但不限于:广东省招标投标监管网广东省招标投标监管网
(1)航站楼工程(含设备中心与设备管沟、车道边雨棚)
1) 基础土方、基坑支护、基础承台、地梁、主体砼结构、预应力混凝土制作与安装、地下防水、砌体等土建工程;
2) 钢结构工程(含室内钢结构用房、组合楼板、雨棚、电梯钢结构)、幕墙工程(含电梯幕墙)、金属屋面工程(含雨棚屋面、虹吸排水);3) 需要在主体结构预埋的各类构件,项目全过程各专业各类型管井砌筑、门洞砌筑;
(2)陆侧市政工程
1) 高架桥工程(含桩基础和超前钻、桥体结构、桥面铺装、排水、照明等工程)
2) 航站区站前广场四周环路道路工程、站前广场主停车场工程、道路指引工程、站前广场局部环路及停车场照明工程;
3) 站前广场市政给水及消防工程;4) 站前广场室外雨水、污水工程;5) 园林绿化工程(含绿化、园建、给水、电气工程);
(3)地勤、安保业务用房工程(土建、机电、弱电、装饰等工程)。
(4)全场临水临电施工及维护管理。(5)工作区以久代临的道路施工和维护管理。
(6)登机桥土方暨飞行区地基处理方案验证工程(技术要求详见附件,附件提及的现场条件、施工管理要求、安全文明施工等规定应按照技术规格书正文要求)。
(7)环航站楼施工道路工程(砼路面、路基、路肩、排水沟等)。
(8)航站区工程投入使用前的开荒保洁工程(必须达到发包人无需搞清洁卫生,即可投入运营)。
(9)白蚁防治(航站楼、设备中心、设备管沟、高架桥、园建配套设施建筑工程、地勤和安保业务用房工程及其他需要)。
(10)上述工程内容未列出但完成工程招标范围内任务须进行的其他工作,如与本工程相关的设计变更及零星工程等。
2、专业分包范围:机电设备安装工程和室内外装饰装修工程以暂估价形式纳入施工总承包范围,将按照国家法律法规和行业要求,在招标条件具备后,由招标人和总承包单位联合对该部分专业分包工程进行公开招标,确定专业分包单位。
(1)机电设备安装工程
1) 航站楼工程(含设备中心与设备管沟、车道边雨棚)给排水及消防工程;
2) 航站楼工程(含设备中心与设备管沟、车道边雨棚)电气工程;
3) 航站楼工程(含设备中心与设备管沟、车道边雨棚)通风与空调工程;
4) 航站楼工程(含设备中心与设备管沟、车道边雨棚)建筑弱电工程;
5) 站前广场充电桩工程;
(2)室内外装饰装修工程
3、承包范围不包括(由发包人另行分包,但是纳入总承包管理范畴, 总承包人应协调施工和竣工过程管理,涉及费用包含在总承包管理费内,不得再向发包人另行分包单位收取费用):
1) 民航弱电系统工程;广东省招标投标监管网广东省招标投标监管网
2) 引导标识系统;
3) 旅客服务设施及家具(座椅);
4) 机场专用设施和设备(各类柜台、行李系统工程、安检设施、登机桥及桥载设备等)。
5) 航站楼工程电梯工程;
6) 航站楼空调设备(水冷变频离心式冷水机组,空调水泵、多联机、分体式空调器、冷却塔、柜式空调机组);
7) 航站区工程范围内的变压器、柴油发电机、消防水泵、电力监控与能源监控系统;
8) 10KV 变电站内中压开关柜、低压开关柜、配电柜(箱)、直流屏;
9) 航站区工程范围内的石材(除贵宾室以外)。
6.招标工期:本招标工程的工期要求 730 日历天,开工日期暂定为 2019 年 9 月 28 日,工程工期以发包人批准开工报告之日起算,以工程通过竣工验收,总承包人送交竣工验收资料的日期作为实际竣工日(其中节假日、雨天以及由总承包人施工质量或施工程序不合格所造成的耽误日期也一并记入在内,不能后延)。
|
