楼主: 小峰哥

[今日关注] 高城新貌(全景图)

[复制链接]
发表于 2019-11-18 11:11 | 显示全部楼层 | 来自广东
印度廉拍马都追不上
 楼主| 发表于 2019-11-18 12:51 | 显示全部楼层 | 来自广东
     永青大道北段预计今年春节前可实现通车。永青大道北段,起点位于高州二中西门,终点接站前路,道路全长约2.1公里,双向6车道,道路红线宽60米。目前,永青大道北段建设正在快速推进中。该路段的路基工程、箱涵工程、雨水管道、污水管道安装、混混凝土路面施工等工程已全部完成,辅道完成70%,绿化工程完成50%。
 楼主| 发表于 2019-11-18 12:52 | 显示全部楼层 | 来自广东

     市运动场综合改造利用项目建设接近尾声。其中,水电、人防设备、排水、跑道硬底化、足球场植草、球场灯柱、围栏立柱、出入口钢结构均已完成施工。地下室装饰工程、通风工程、消防工程完成98%。下一步,将进入塑胶跑道施工阶段。市运动场综合改造利用项目建设完成后,将为广大市民提供一个健康、舒适、休闲的好去处。
 楼主| 发表于 2019-11-18 12:54 | 显示全部楼层 | 来自广东
本帖最后由 小峰哥 于 2019-11-18 12:59 编辑

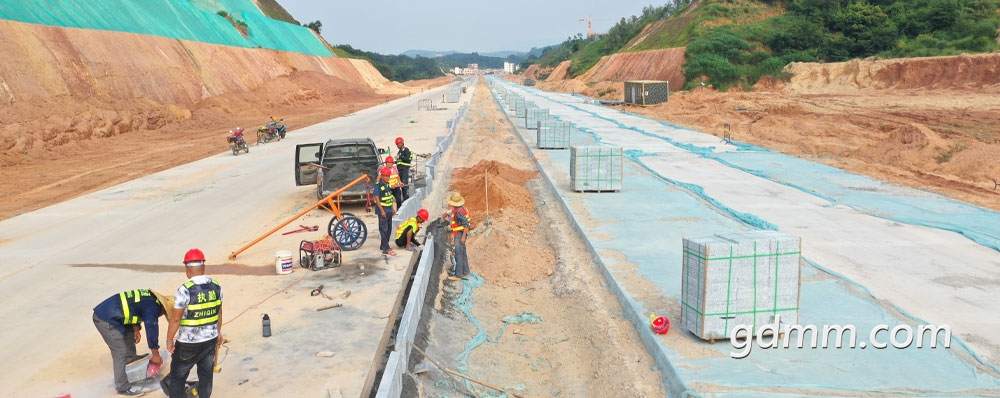

    桂圆东路市政工程起点位于东方大道二期,终点接永青大道,全长1580米,宽50米,双向6车道,为混凝土路面。该工程分为2个标段进行建设。其中,第一标段为东方大道交叉口往东约680米,第二标段全长约900米。目前,桂圆东路第二标段雨污管道及主车道混凝土路面已经全部完成,正在进行中间绿化带路缘石及辅道、人行道基层施工。

 楼主| 发表于 2019-11-18 12:58 | 显示全部楼层 | 来自广东

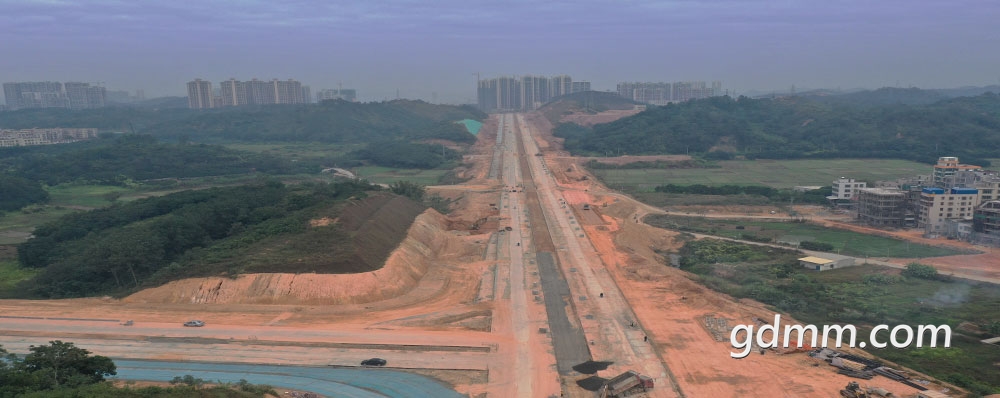

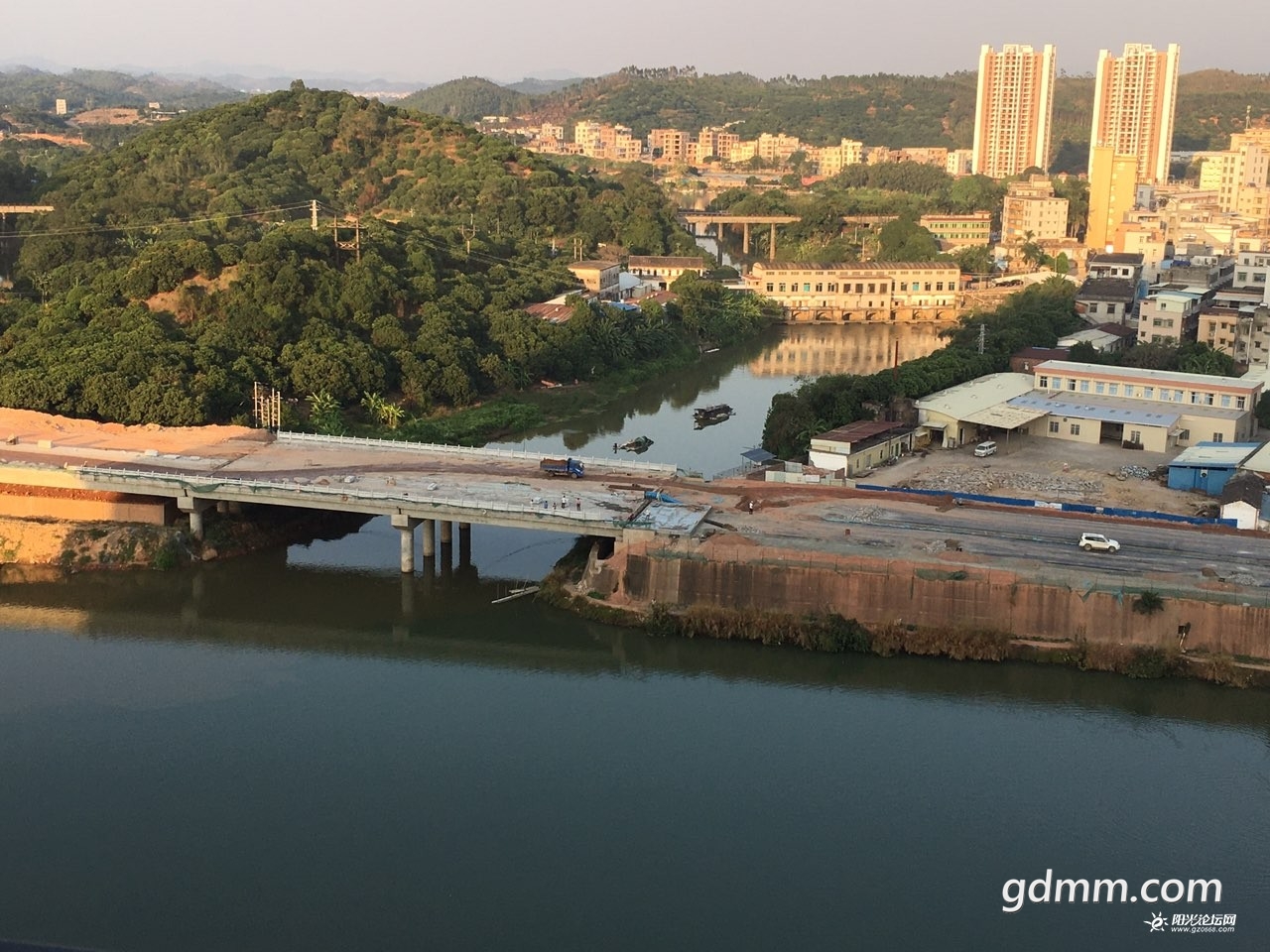

     目前,通川大道工程的软基处理和2座箱涵、6座圆管涵已全部完成。通川大桥已完成95%,引鉴河桥完成90%,迴龙大桥完成94%,挖方工程完成99%,填方工程完成100%,雨水管工程完成75%,雨水井工程完成75%,污水管工程完成75%,污水井工程完成75%。各项建设正在快速有序推进。
发表于 2019-11-18 21:45 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
稳坐粤西头把交椅,迟早超越普宁,做非珠县域领头羊
 楼主| 发表于 2019-11-19 19:08 | 显示全部楼层 | 来自广东

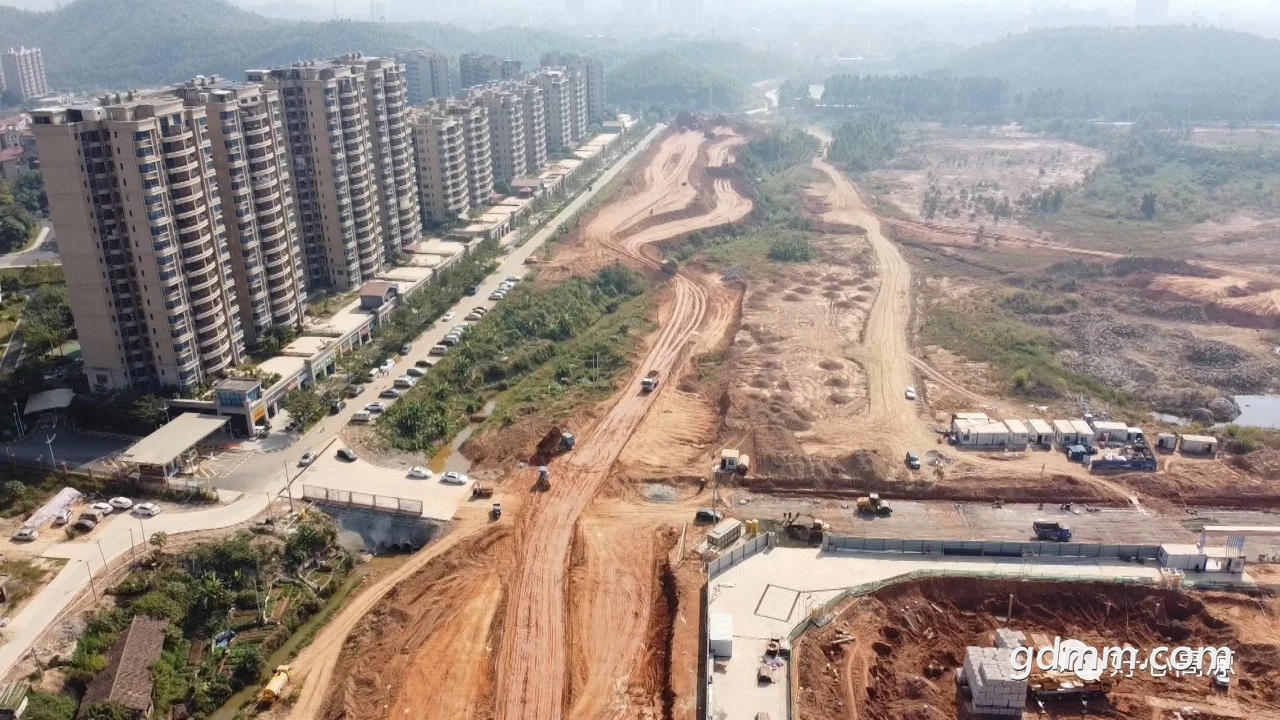

凤凰大道最新进展。
