总投资7.2亿,高州市协鑫燃气分布式能源项目按下加速键预计9月底可建成投产


  高州市协鑫燃气分布式能源有限公司是协鑫南方智慧能源控股有限公司的全资子公司,规划在金山工业园区建设两套燃气-蒸汽联合循环机组,总容量约为140MW,为园区提供电力、热力、冷能供应。该项目总投资7.2亿元,将分两期建设,2020预计完成投资3.1亿元。施工现场繁忙有序,各种专业化器械陆续进场,交替作业,预计今年9月一期工程将建成并投产,为我市节能减排,以及工业化进程作出重大贡献。
  一期工程投产后预计年发电量4.17亿千瓦时、年供热量31.5万吨,预计年纳税5200万元,每年可以为园区减少二氧化硫排放量360吨、减少氮氧化物排放量620吨、减少烟尘排放量1200吨,年节约标煤6万吨。同时,可承担金山工业园区电力负荷平衡及电网安全保障等工作,为工业园区的节能减排作出重要贡献。

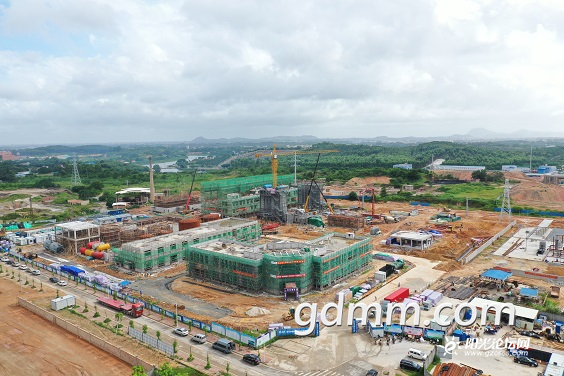

  目前,该项目一期现场汽机房土建完成70%,16.87米层浇筑完成;锅炉补给水车间土建完成85%,除盐设备管道安装完成80%;#1锅炉钢架安装100%,护板完成100%,模块吊装完成100%,高低压汽包就位;#2余热锅炉钢架吊装完成90%;#1燃机及发电机、消防模块、前置模块就位;#2燃机土建基础完成具备就位条件;综合办公楼土建完成80%;中水处理站土建完成60%;热网工程完成85%;LNG储罐、潜液泵及水浴式气化器就位,管道安装完成70%;厂外中水管线工程施工95%;110kV电力出线工程,塔基及电缆沟基础完成100%,开始线塔安装。
