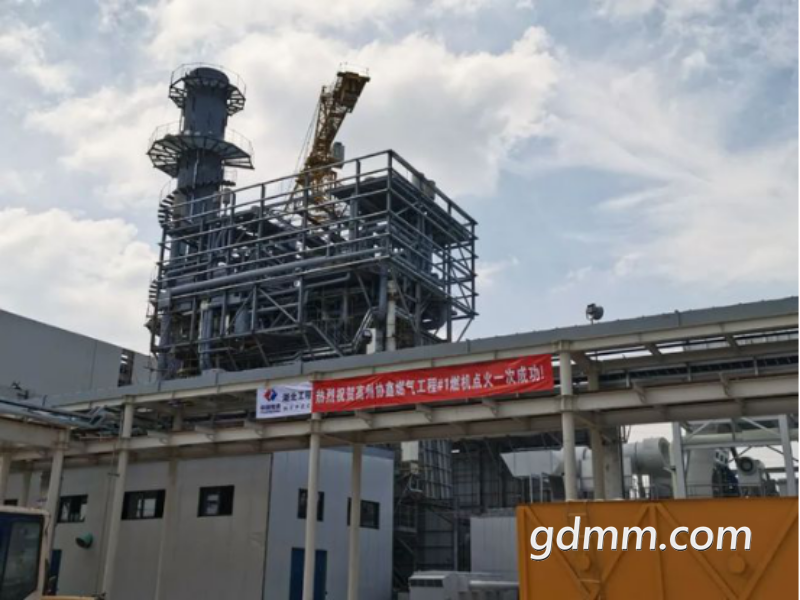

近日,高州协鑫燃气分布式能源项目建设,经过连续奋战,喜迎重要节点:一号机组经过72+24小时安全试运后,于11月11日晚9点58分正式转入正式商业运行,每小时发电量7万度,单日产值超百万元。为项目下一步进程的如期实施奠定了坚实基础。为全力保障项目建设提速提效,项目自2019年9月10日开工建设以来,茂名市委、市政府、高州市市委、市政府高度重视,各相关部门紧密配合,全力做好企业及项目服务工作,积极主动联系企业、上门服务企业,了解企业需求,积极为项目建设解决实际问题,全力保障招商引资项目顺利落地建设快速达产。 10月17日,燃机项目1号燃机点火一次成功,空载转速、振动值、氮氧化合物排放指标等各项参数均达标,系统运行稳定,标志着项目整套启动前最后一个里程碑节点顺利完成,为1号机组全面进入整套启动调试和顺利投产创造了良好的条件。 10月24日,#1余热锅炉高低压系统吹管合格,为下一步机组并网做好了准备。 10月26-27日,广东质监中心站对高州协鑫燃气分布式能源项目进行建筑工程交付使用前及#1机组整套启动前监督检查。该阶段工程质量检查、检测、验收签证、验收结果等检查结果良好,顺利通过专家组审核。 10月28日,高州协鑫#1机组整套启动验收委员会会议顺利召开,茂名、高州各级职能部门、各参建单位参与了会议。工程合规性手续齐全,设计符合相关的规程、规范要求。全厂的水消防、气体(二氧化碳)消防、火灾报警系统经第三方检测机构检测合格,已投入使用。#1机组及公用系统的各项安装工作、单体调试和分系统调试工作已完成,工程建设的各个环节均处于可控在控状态,具备整组启动条件。 11月11日,协鑫燃气分布式能源项目一号机组经过72+24小时安全试运后,已正式转入正式商业运行,每小时发电量7万度,单日产值超百万元。截至目前,该项目累计完成投资58597万元,占总投资源共享的74.76%;总工程将于12月底完工投产。 据悉,总投资7.87亿元的高州协鑫燃气分布式能源项目由高州协鑫燃气分布式能源有限公司投资建设。项目落地在高州产业转移园,项目投产后年发电量6.3亿千瓦时、年供热量37.2万吨,每年可以减少二氧化硫排放量211吨、减少氮氧化物排放量1280吨、减少烟尘排放量2650吨、减少二氧化碳排量30.5万吨,年节约标煤7.98万吨。 (来源:中国能源网)
|
