关于“茂苍路连夜施工,好端端的道路为何又要重铺?”的回复
网友官渡村民:
您好,首先感谢您对的茂苍路(钟鼓桥至新墟路口段)改造工程的关心与支持。
茂苍路改造工程路面自2020年春节前完工并投入使用,至今已有一年多,由于电力部门在2021年年中才完成在茂苍路范围的电力迁改工作,导致工程至今未能办理竣工验收。根据市有关部门工作部署,要求茂苍路改造工程在10月底前完成竣工验收。为做好竣工验收前的准备,我集团组织施工单位、监理单位对茂苍路进行全面排查,在排查中发现部分路段的道路局部容易积水,需达到设计要求和规范规定,我集团才予办理竣工验收。为此,施工单位根据排查情况,为保证道路质量和行车安全,施工单位刨除容易积水部位的沥青路面,重新摊铺沥青调平处理,相关费用由施工单位负责。

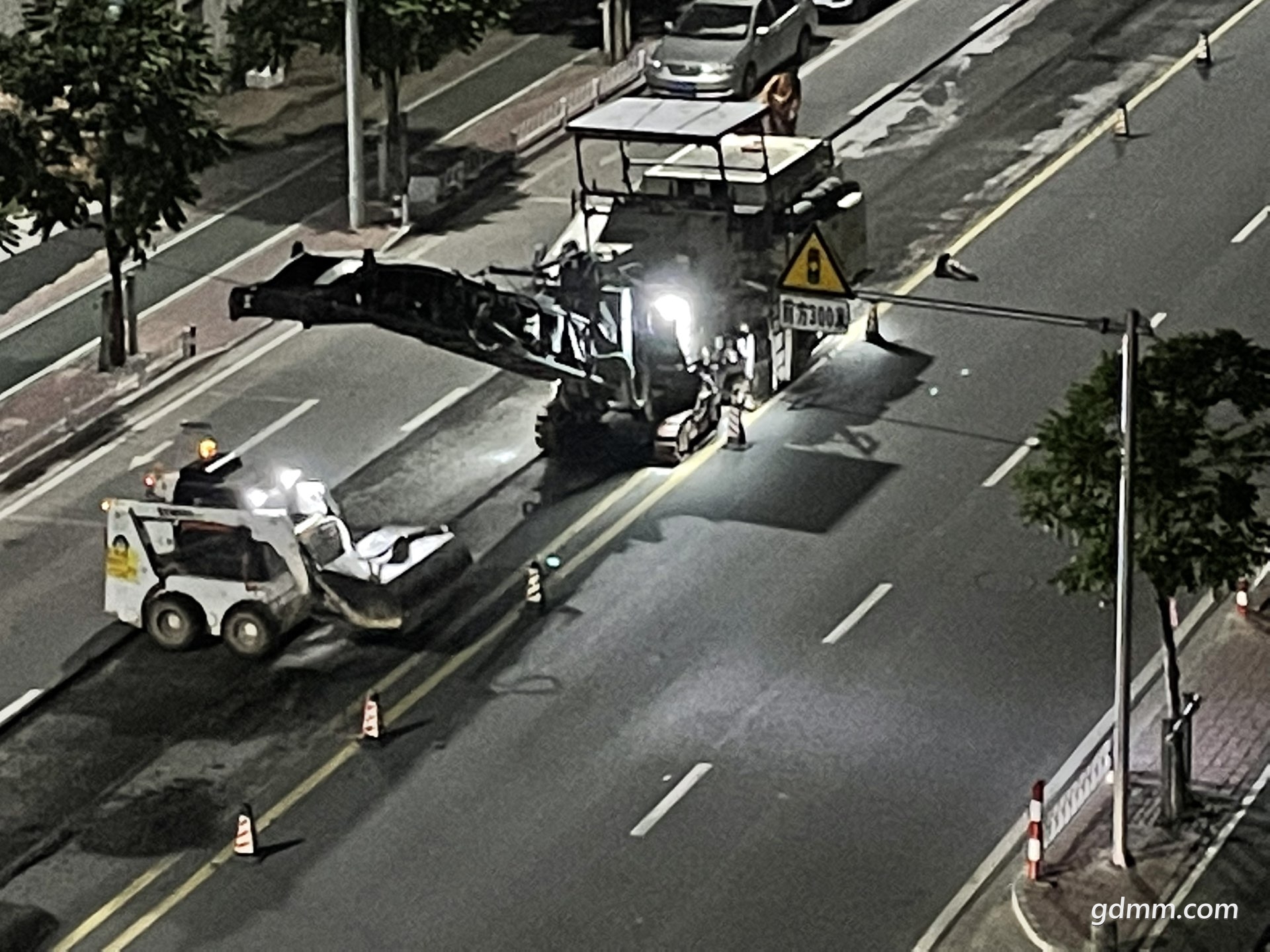

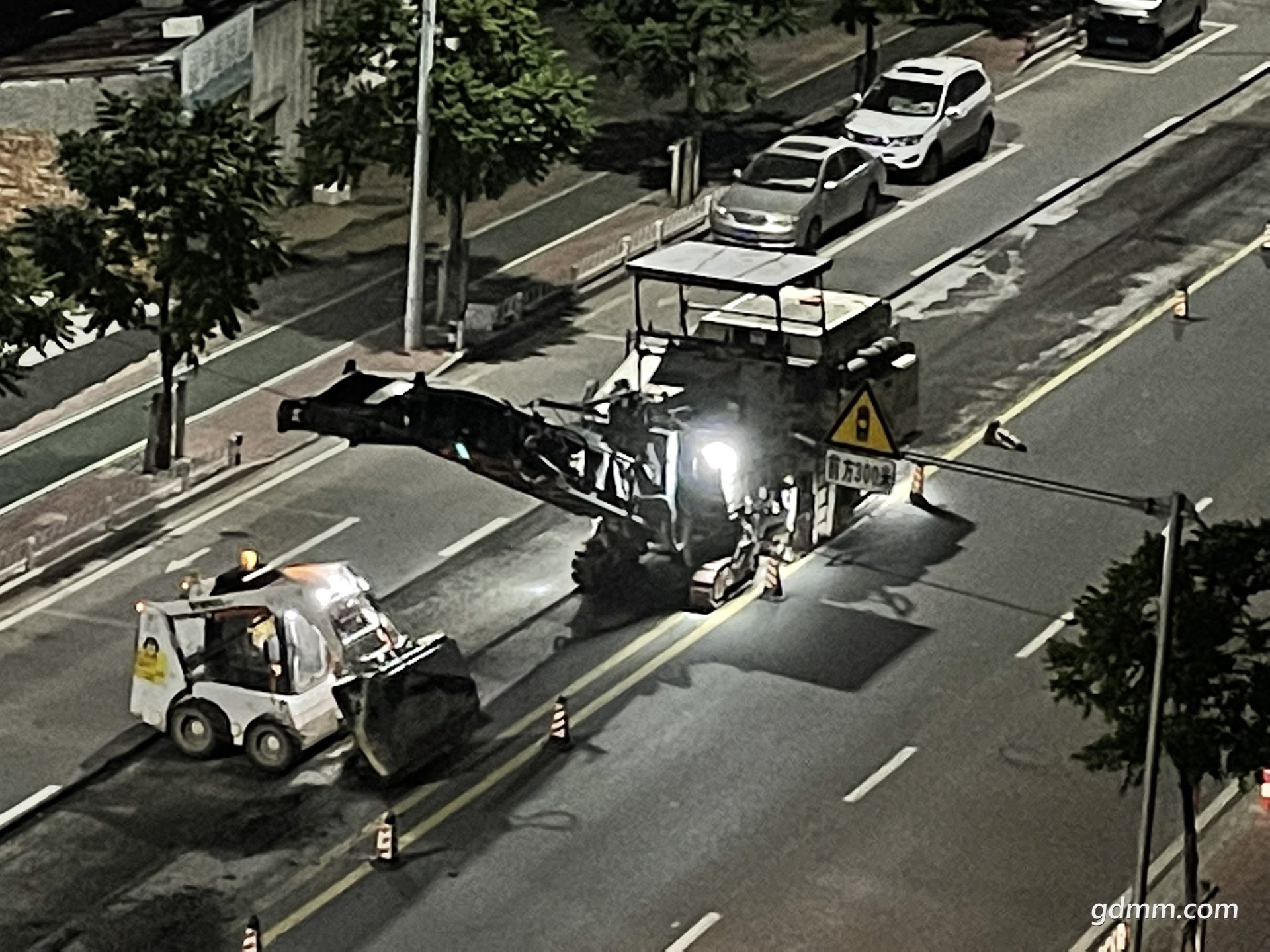

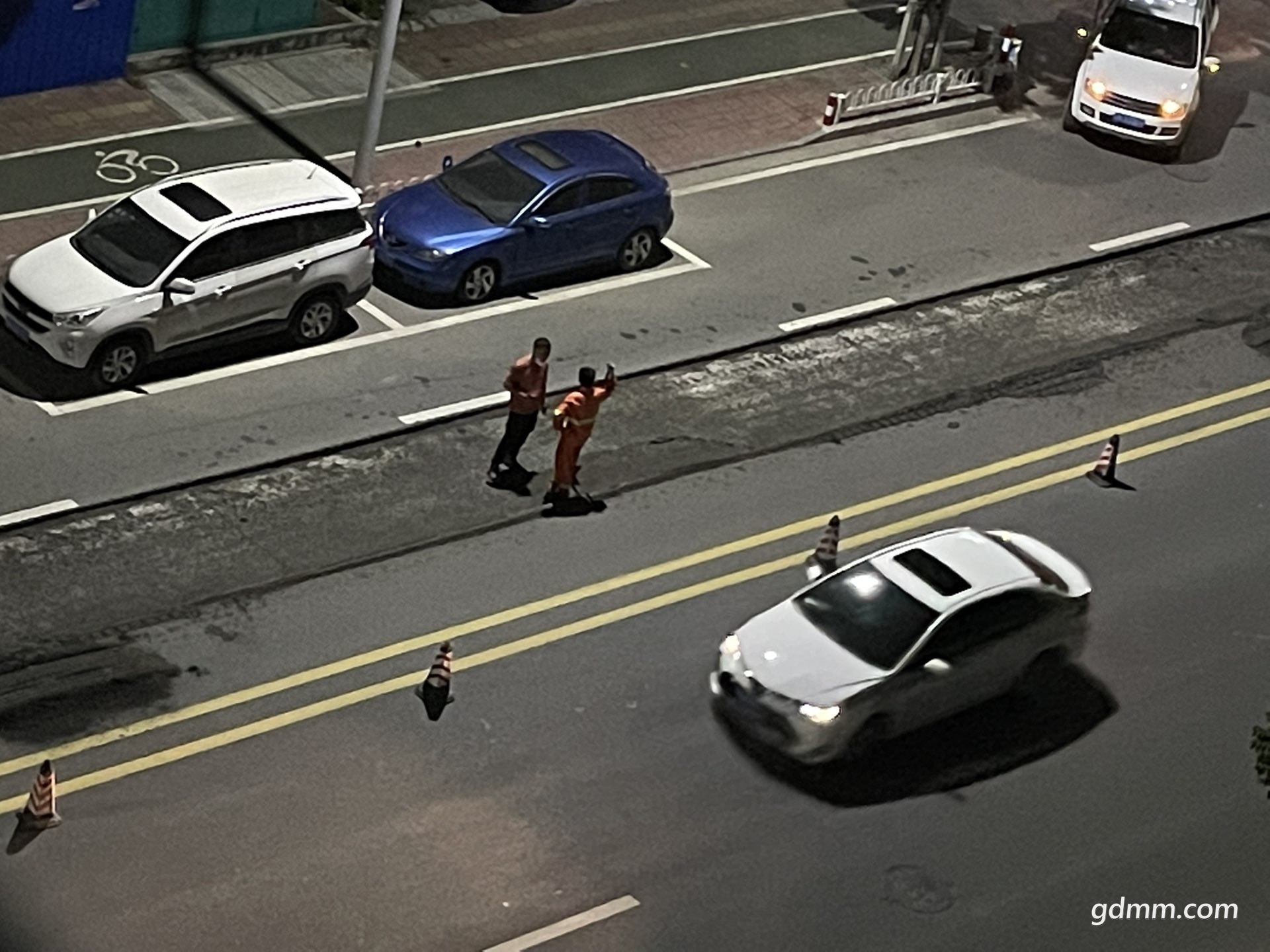

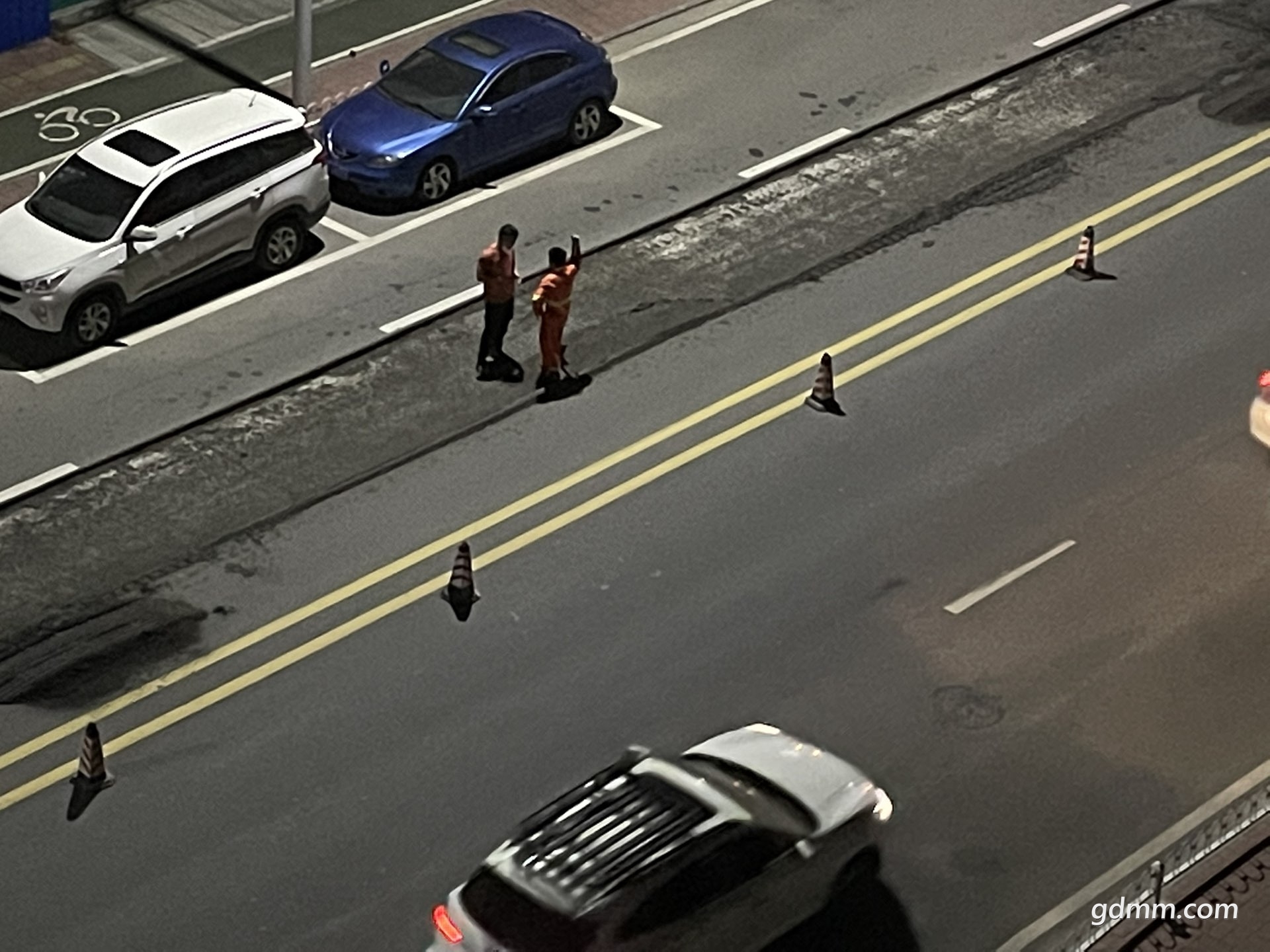

此外,茂苍路作为我市城区东北进出城区的主要交通道路之一,白天车流量大,尤其是大量的重型运输车及超长车辆在茂苍路行驶。若白天施工容易造成交通拥堵,施工单位在未与我集团沟通的情况下,预估节假日期间夜间行驶的车辆少,对交通影响不大,因此选择在国庆节期间实施沥青路面施工。
借此机会,对因道路施工造成市民出行带来不便,请予谅解。日后工作中,我们会进一步加强项目建设的督促管理,尽可能减少对市民出行的影响。再次感谢您一直以来对茂名城市建设的监督和提出宝贵的意见建议。
茂名市城市建设投资集团有限公司
2021年10月3日
|
|
