[今日关注] 阳春至信宜(粤桂界)高速公路SG10标段由以下三项目部参建!

[复制链接]
发表于 2021-12-13 23:03 | 显示全部楼层 |阅读模式 |来自:茂名在线安卓版茂名在线APP | 来自广东
本帖最后由 清信^0^ 于 2021-12-14 00:43 编辑

从网上公开的资料可以看到阳春至信宜(粤桂界)高速公路土建10标己由中铁七局集团有限公司中标,土建SG10标段项目线路起点位于广东省茂名高州市的东岸镇,终点位于广东省茂名市信宜市北界镇西镇村粤桂省界,与广西省玉林市扶新镇相接总长约39.2公里,总投资约44亿元,是中铁七局集团公司在华南地区承建的最大的高速公路项目。其中SG10标段由以下三个项目部参建。
10标一项目部里程K103+900∽K119+400,线路长度约16.5km,建安费(土建)约20.7亿元。起点位于广东省茂名高州市的东岸镇,终点位于信宜市水口镇。目前正处于初步设计阶段。主要工程量:桥梁总长约8.64km/25座,飞安隧道1.56Km/1座,路基长度约6.3km。
总工期为22个月,计划开工日期2022年01月30日,计划完工日期:2023年12月05日。
10标二项目部里程K119+400∽K133+900,线路长度约14.5km。起点位于广东省茂名信宜市的水口镇,终点位于信宜市北界镇。主要承建双狮村大桥、朋岸大桥、北界互通主线桥、砺儒大道跨线桥、省道370跨线大桥、思茂园大桥、金坡村大桥、塘村大桥、北界大桥、山咀大桥、垌心大桥;路基工程;金钗岭隧道。桥梁总长约4.43km/11座,预制梁1561片(其中20m预制箱梁250片、30m预制箱梁975片、40m预制T梁336片),混凝土约21万方;隧道总长600m/1座,混凝土约6.5万方;路基总长约9.424km,挖方约487.7万方,填方约304.4万方,弃方约183.3万方,混凝土约4.8万方。K119+400~K124+280(起点~省道370跨线桥桥尾)路基以及涵洞,涵洞为盖板涵、箱涵(543m/13座)。K125+300(省道370跨线大桥桥尾)~K128+100(金坡村大桥桥头)路基,长度为2.8km。K128+370-K130+650段路基,长度为2.01km。K130+650-K133+900段路基长度为1.62km。K124+700~K125+300段,金叉岭隧道长度615m。总工期22个月,计划2022年3月1日正式开工,2023年12月30日交付路面标。
10标三项目部里程K133+905.5∽K141+777.848,线路长度约7.872km。起于广东省茂名市信宜市北界镇红光村,终于广东省茂名市信宜市北界镇西镇村粤桂省界,与广西省玉林市扶新镇相接;全线新建路基长度约6.455km, 匝道路基长度约3.737km。新建桥梁总长约2.160km/9座,包括洞心大桥(265m),跨线桥(100m),下洒大桥(185m),木秀村1#大桥(267.2m),木秀村2#大桥(328m),高坡互通主线桥(135m),大阵口大桥(288m),L匝道1#桥(306.5m),L匝道2#桥(265.1m)。
总工期为22个月,计划12月底项目开工,计划完工日期:2023年10月。

阳春至信宜(粤桂界)高速公路按设计时速120km/h,双向6车道,桥梁荷载等级公路I级,路基标准宽度34m建设。

 楼主| 发表于 2021-12-14 07:17 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
10标里程K103+900∽K141+777.848总长约39.2Km
发表于 2021-12-14 07:57 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
40公里的超长标。中铁七局是中铁旗下最有实力的公司了,
发表于 2021-12-14 09:34 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
飞安岭隧道原地名飞奄,南北长约8公里,东西宽约3公里,此山有三大主峰分别为黑石岭、鸡禄坟、官将顶。北高南低,最高岭为黑石岭海拔800米。山脉纵跨高信两地,北起信宜水口贺家村,南到高州东岸大潮谈朋村。阳信高速横跨此山脉隧道长约三公里。现在十标占出口端1.6公里,入口端1公里多是另一标段
 楼主| 发表于 2021-12-14 09:35 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
羞家 发表于 2021-12-14 07:57
40公里的超长标。中铁七局是中铁旗下最有实力的公司了,

是的,中铁七局实力扛扛!
 楼主| 发表于 2021-12-14 10:05 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
羞家 发表于 2021-12-14 09:34
飞安岭隧道原地名飞奄,南北长约8公里,东西宽约3公里,此山有三大主峰分别为黑石岭、鸡禄坟、官将顶。北高 ...

也可能飞安遂道是跟那山擦边过呀,不是正中过所以才1.56Km吧,一般正常来说很少遂道分二标段施工吧,还有东岸至水口段长16.5Km其中包含东岸段全长了,最有造价20.7亿了几乎占了全标段一半了!
 楼主| 发表于 2021-12-14 10:07 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
羞家 发表于 2021-12-14 09:34
飞安岭隧道原地名飞奄,南北长约8公里,东西宽约3公里,此山有三大主峰分别为黑石岭、鸡禄坟、官将顶。北高 ...

也可能飞安遂道是跟那山擦边过呀,不是正中过所以才1.56Km吧,一般正常来说很少见遂道分二标段施工吧,还有东岸至水口段长16.5Km其中包含东岸段全长了,再有造价20.7亿了几乎占了全标段一半资金了!
发表于 2021-12-14 11:07 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
清信^0^ 发表于 2021-12-14 10:05
也可能飞安遂道是跟那山擦边过呀,不是正中过所以才1.56Km吧,一般正常来说很少遂道分二标段施工吧,还有 ...

也不是这样的,现在很多都是隧道各半分,就拿现在的8标与9标段的板塘岭隧道2.8公里,8标占900米,9标占1.9公里
发表于 2021-12-14 11:34 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
清信^0^ 发表于 2021-12-14 10:05
也可能飞安遂道是跟那山擦边过呀,不是正中过所以才1.56Km吧,一般正常来说很少遂道分二标段施工吧,还有 ...

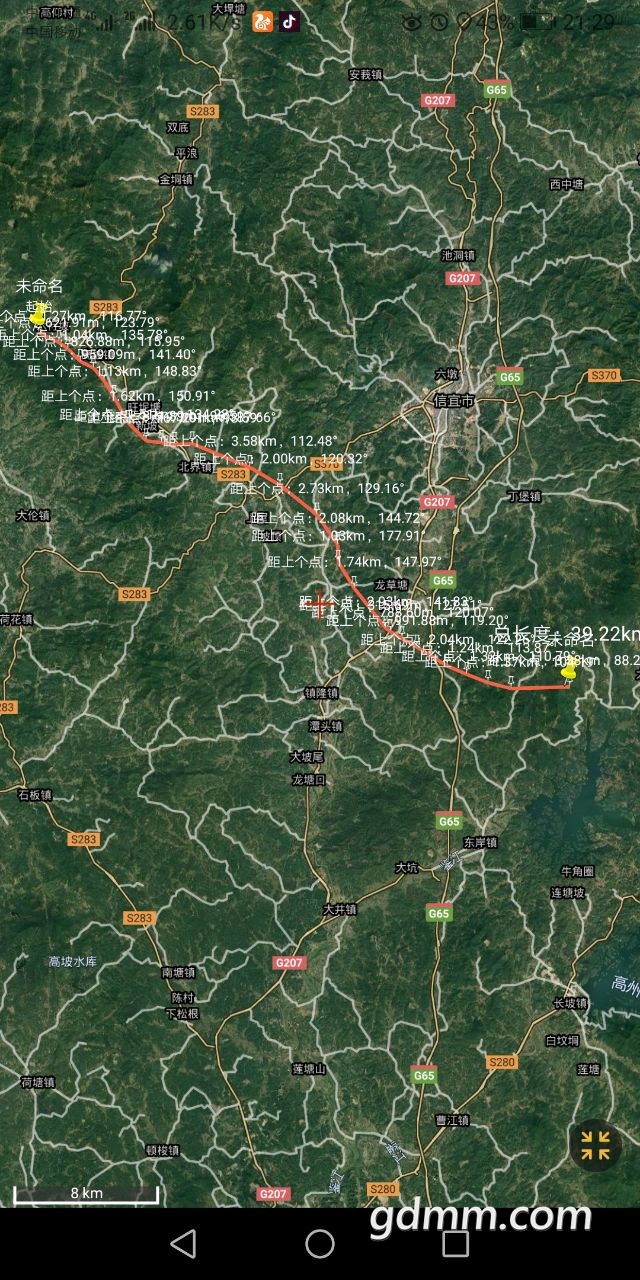

肯定不是东岸段全长了,你看下二公司是在双狮开始,双狮到东岸16.2公里,包括荷村枢纽,水口枢纽,这段是10标最难的。再在省界处往回推39.2公里,起点大概就是在东岸石古垌那个隧道一带
发表于 2021-12-14 11:55 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
清信^0^ 发表于 2021-12-14 10:07
也可能飞安遂道是跟那山擦边过呀,不是正中过所以才1.56Km吧,一般正常来说很少见遂道分二标段施工吧,还 ...

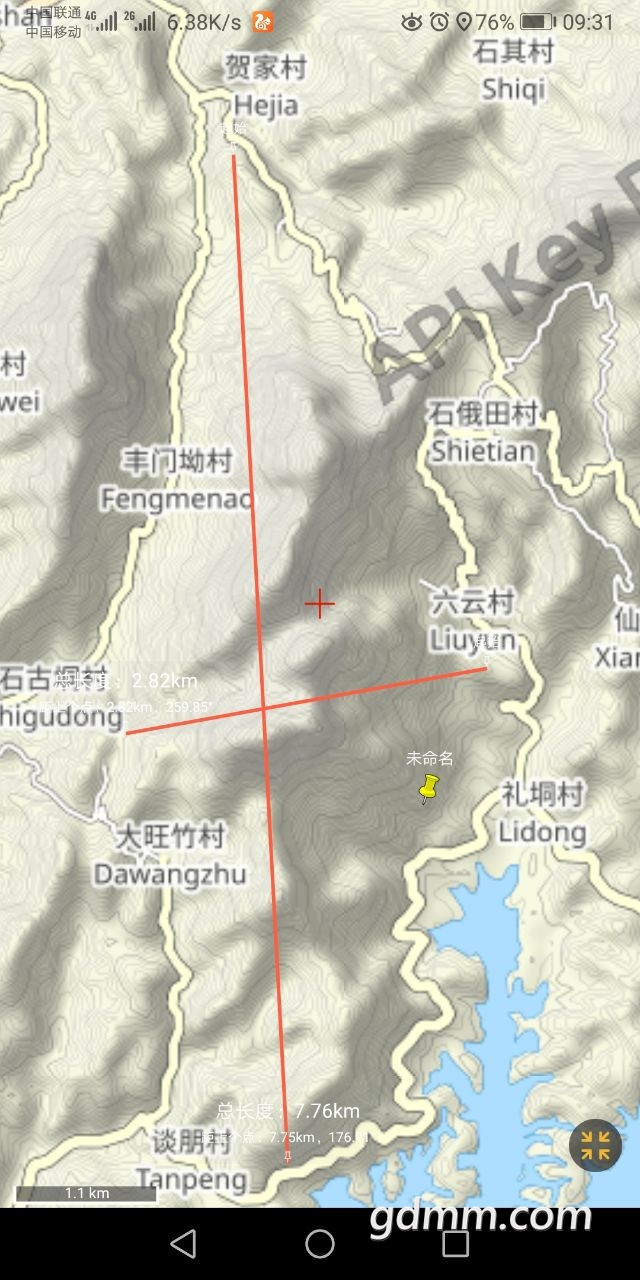

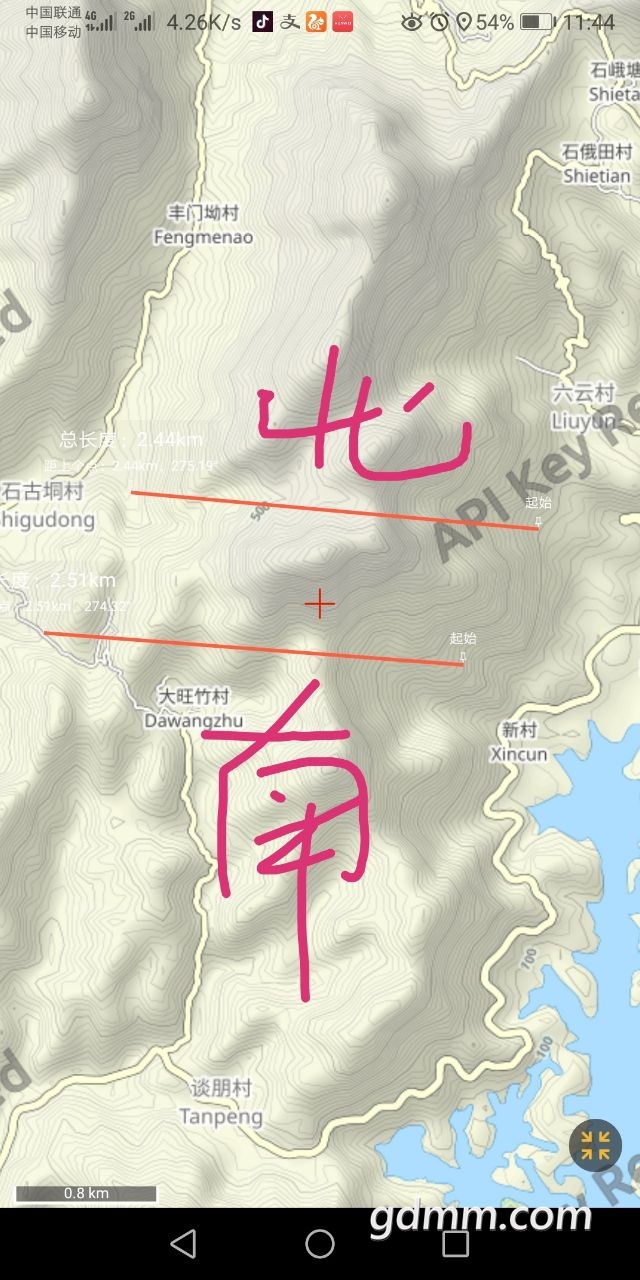

不可能是擦山边过的,看了地图,那山脉直插水库边的。山脉南侧最高都有350米高。山脉东侧最低110米,西侧200米。根据等高线分析,如果入口端以200米等高线开始挖隧道连接隧道的大橋都有近100米的高度,出口端等高线是250米,那隧道都有2.4公里长,如图北线。那如果按等高线入口端250米开挖连接隧道的大橋就有150米高,出口端300米出。隧道也有2.5公里,如图南线。南北线是新旧方案,听当地人说北线要拆一条村,现在要改南走(钻探中),改南就说明隧道要加长了,北线是山最窄部分。
 楼主| 发表于 2021-12-14 15:12 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
羞家 发表于 2021-12-14 11:55
不可能是擦山边过的,看了地图,那山脉直插水库边的。山脉南侧最高都有350米高。山脉东侧最低110米,西侧 ...

那东岸段10标段也有7公里呀
 楼主| 发表于 2021-12-14 15:14 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
羞家 发表于 2021-12-14 11:07
也不是这样的,现在很多都是隧道各半分,就拿现在的8标与9标段的板塘岭隧道2.8公里,8标占900米,9标占1. ...

也有这个可能,从投资20多亿应该包括东岸那个服务区了!
发表于 2021-12-14 17:36 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
清信^0^ 发表于 2021-12-14 15:12
那东岸段10标段也有7公里呀

东岸段剩下的部分同平山部分是一个标段
 楼主| 发表于 2021-12-14 18:10 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
羞家 发表于 2021-12-14 17:36
东岸段剩下的部分同平山部分是一个标段

东岸段应该没多长
发表于 2021-12-14 20:35 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
清信^0^ 发表于 2021-12-14 18:10
东岸段应该没多长

东岸段接后15公里,去开一半都还有7公里多。再加上平山段(洋水塘到凤凰村)这一标段就有12公里上下
