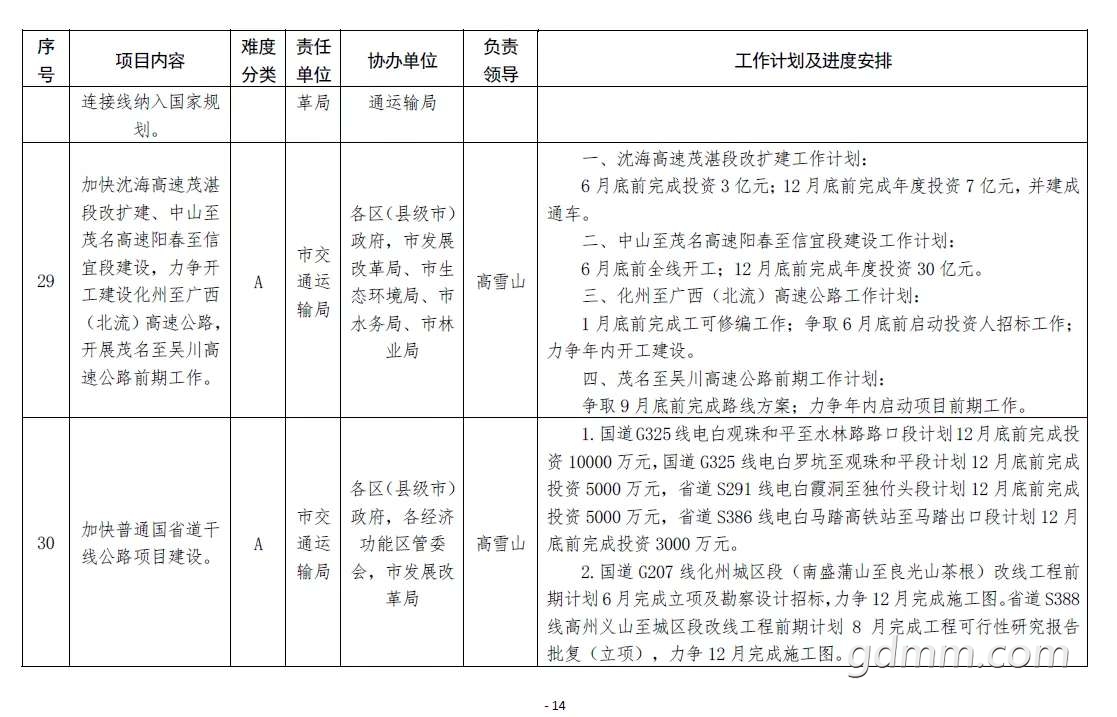

加快沈海高速茂湛段改扩建、中山至茂名高速阳春至信宜段建设,力争开工建设化州至广西(北流)高速公路,开展茂名至吴川高速公路前期工作。
一、沈海高速茂湛段改扩建工作计划:
6月底前完成投资3亿元; 12 月底前完成年度投资7亿元,并建成通车。
二、中山至茂名高速阳春至信宜段建设工作计划:
6月底前全线开工; 12月底前完成年度投资30亿元。
三、化州至广西(北流)高速公路工作计划:
1月底前完成工可修编工作;争取6月底前启动投资人招标工作;力争年内开工建设。
四、茂名至吴川高速公路前期工作计划:
争取9月底前完成路线方案;力争年内启动项目前期工作。 |
|
