近日,网友@0217发帖咨询:茂名的市区路挖了多久了,还要挖多久?(29楼:茂名发展集团回复)
今日(1月21日)茂名发展集团回复网友

您好,关于您所反映的“茂名的市区路挖了多久了,还要挖多久??”的问题收悉。首先对围蔽道路施工给您的出行造成不便表示歉意。现将有关情况回复如下: 近年来,暴雨灾害时有发生,中心城区的排水系统短时急排水的压力越大,现有的排水系统不足以应对急排水的情况,尤其在2022年7月7日、2023年9月10日、2023年10月20日三次暴雨的冲击下,排水系统不完善的弊端尤其明显,给市民生命和财产带来安全隐患,影响城市安全运行。为提升城区防洪排涝能力,更好保障人民利益、公共利益,市委、市政府决心对中心城区的内涝问题进行系统治理,由市城管执法局谋划,市发展集团组织实施,按三十年一遇的防洪标准建设,项目建成后将进一步完善市区的排水系统,提升中心城区的防涝排涝能力,减少内涝现象。 该项目在2024年8月开始进场围蔽施工,主要围蔽施工范围有站北一至四路、双山一至五路、官山一至五路、官渡一路、人民中路、文明北路。自动工建设以来,我集团督促施工单位科学制订施工计划,加大人力物力的投入,在保证工程质量、安全的前提下,采取有效措施加快项目建设进度。经过四个月左右的奋战,部分道路已建成排水箱涵及路面恢复,将在保养期满后陆续开放通行,2025年春节前计划先后开放双山五路、双山四路(光华南路至茂南区公安分局门口段)、官山五路、人民中路、人民南路(恢复出一条行车道)、站北三路(天桥底至城南路口段)、城南路部分路段等路段通行,能够缩小围蔽范围的尽量在春节前缩窄围蔽范围,尽可能缓解市区交通通行压力。年后,我集团同样会加快推进项目建设,争取在汛期来临前完成建设,还市民一个更佳的出行环境。 借此机会,再次感谢您对茂名城市建设一直以来的关心与支持,并欢迎广大网民朋友继续为茂名城市建设提出金点子,我集团也会虚心听取各位网民朋友的建议,共同助力茂名城市的建设和发展。
一起看看目前工程的最新进度

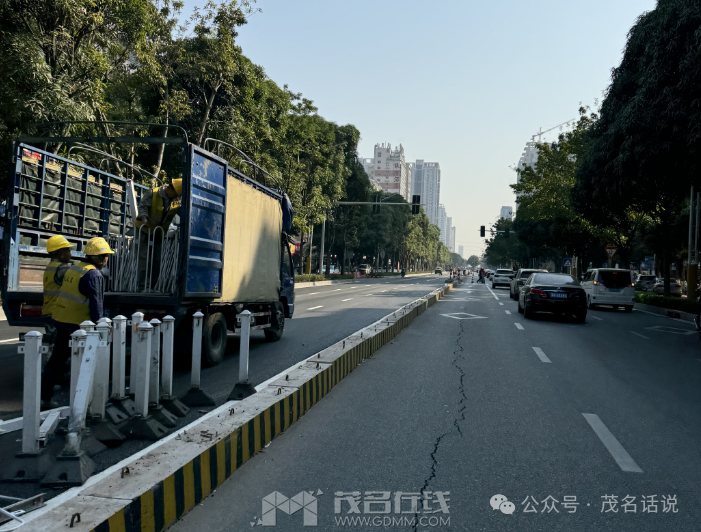

在站南片区城南路,

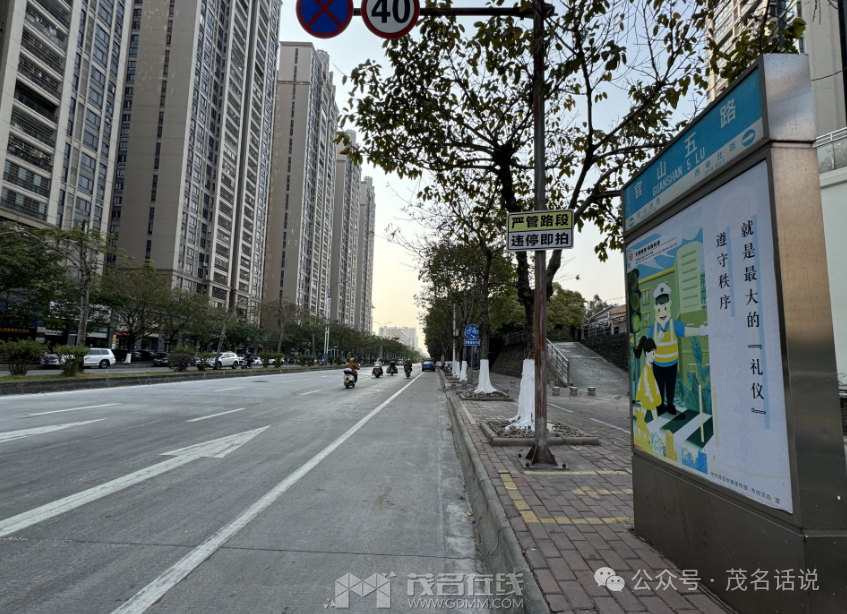

官山五路东往西方向已经通车
人民南路春节前会恢复出一条行车道
目前,排水管道的铺设工作已基本完成, 施工人员正在对路面进行修复和拓宽。
这些道路的完工将进一步 优化茂名市区的交通网络, 缓解交通拥堵, 提升市民的出行体验。
|
