省级项目!总投资约93亿!粤西又1条新建高速公路项目公示,计划开工时间
2026年1月9日,茂名至吴川高速公路项目社会稳定风险调研信息公示。茂名至吴川高速公路项目社会稳定风险调研信息公示一、项目名称及概况
(一)项目名称:茂名至吴川高速公路项目
(二)项目建设单位:广东省南粤交通投资建设有限公司

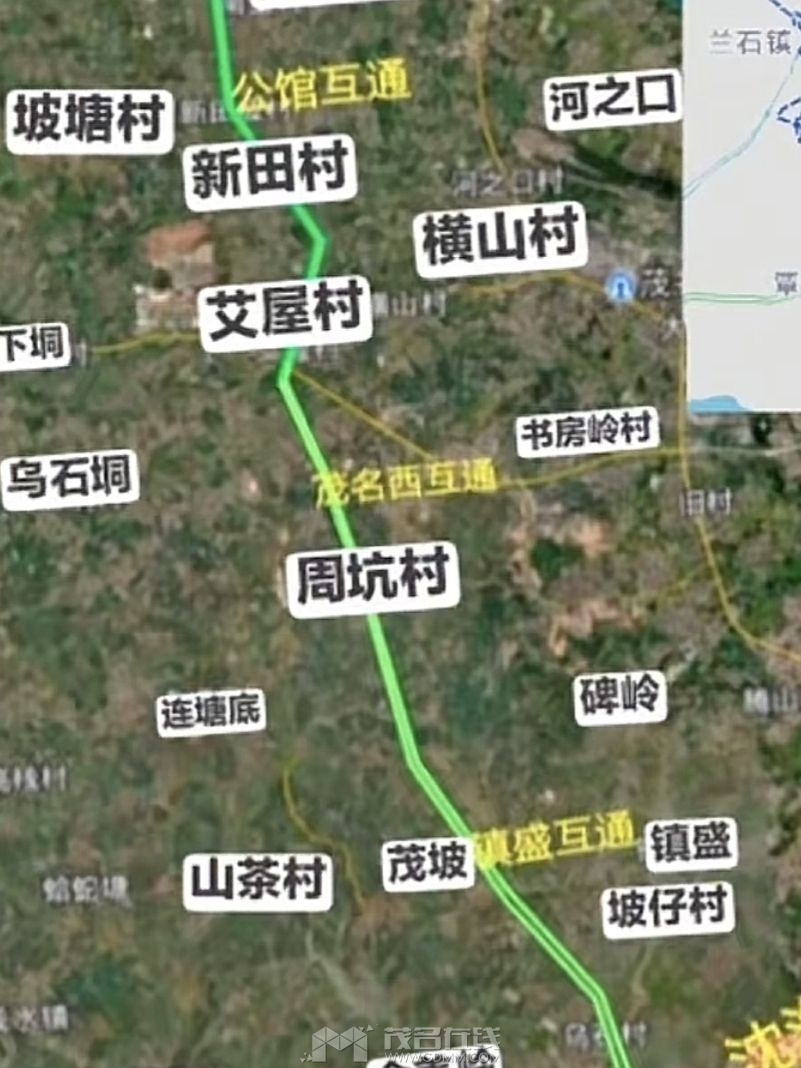

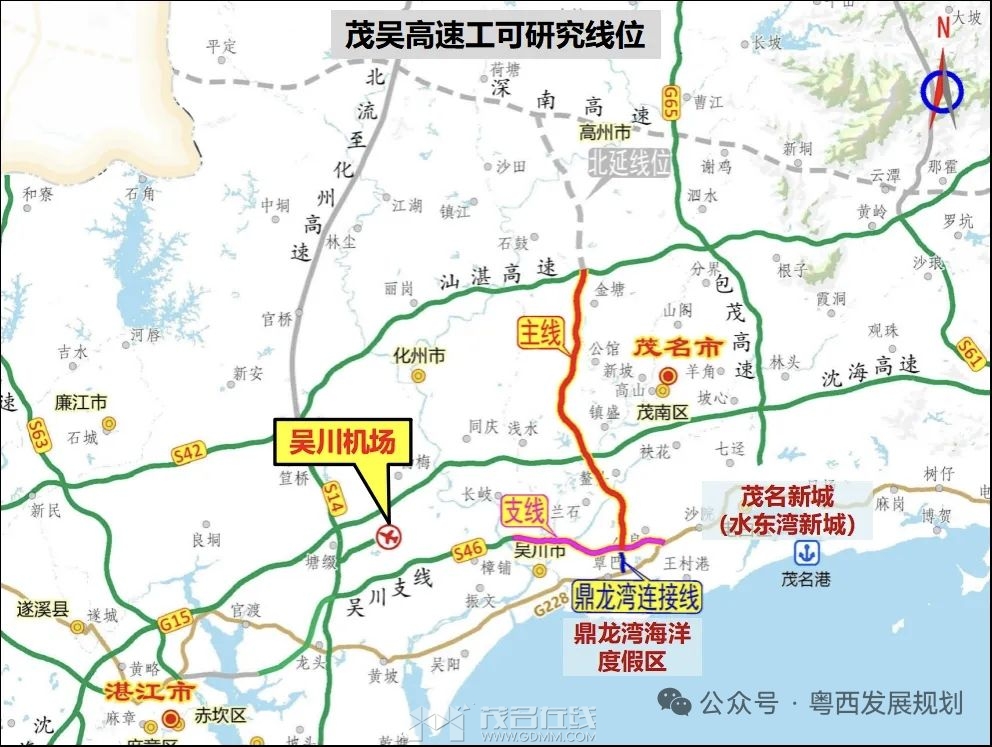

(三)项目概况1.建设地点:本项目位于茂名、湛江市境内,由主线、水东湾支线组成。主线起点位于茂名市茂南区金塘镇,与汕湛高速相接,由北向南经公馆镇、湛江市吴川市浅水镇、茂名市茂南区镇盛镇、鳌头镇,在鳌头镇设文屋枢纽互通与沈海高速相接,继续向南经茂名市电白区小良镇,进入湛江市吴川市境内,终于吴川市覃巴镇,与水东湾支线相接;水东湾支线起点位于茂名市电白区小良镇,与国道G228相接,由东向西经湛江市吴川市覃巴镇、大山江街道、博铺街道,终点位于长岐镇,与吴湛高速吴川支线顺接。
2.建设内容及规模:本项目(主线+水东湾支线)推荐方案路线长58.259km(其中茂名段长39.292km,湛江段长18.967km),桥梁17808米/62座,桥梁比例30.57%,无隧道,共设互通6座,分别为:金塘枢纽互通、公馆互通、文屋枢纽互通、鼎龙湾枢纽互通、小良互通、吴川东互通,同步改造既有长岐互通1处,青年湖服务区1处,主线收费站1处、管理中心1处、养护工区1处。本项目主线和水东湾支线,采用120km/h的双向四车道高速公路技术标准,鼎龙湾互通立交连接线采用设计速度60km/h的双向四车道一级公路技术标准。
3.建设工期:根据《茂名至吴川高速公路项目可行性研究报告》,本项目开工时间为2026年12月底,完工时间为2029年12月底,施工期总计3年,具体时间安排以实际情况为准。
4.项目估算:根据《茂名至吴川高速公路项目可行性研究报告》,项目估算总投资为93.15亿元,本项目资金筹措方案为:本项目(茂名段+湛江段)估算投资为92.25亿元,资本金约23.06亿元(占比25%),由茂名、湛江两市通过财政统筹解决,纳入财政预算管理;剩余69.19亿元(占比75%),由项目建设单位通过银行贷款解决。鼎龙湾互通立交连接线Y287至G228段建设资金全额由湛江市通过财政统筹解决,纳入财政预算管理。
二、社会稳定风险分析的工作程序和主要内容
(一)建设单位委托咨询单位进行社会稳定风险分析工作;
(二)咨询单位根据国家、省市等各级部门的相关文件,对项目和线路沿线区域的风险源进行初步分析,确定风险分析的主要工作内容,并将项目社会稳定风险分析的相关信息进行公示;(三)咨询单位对项目进行详细分析,对社会稳定风险源进行调查和分析,征求各方面对项目建设的意见和建议;
(四)咨询单位完成社会稳定风险分析报告书。三、征求公众意见的主要事项及公示截止时间本次公众参与调研的重点是征求对项目实施在规划选址、征地拆迁、环境保护、群众生产生活、社会环境以及经济发展等方面的意见。本信息公示期为2026年1月9日至16日。
四、公示说明公示期内,公众可以通过书面意见、电子邮件、电话(时间:上午8:30-12:00,14:30-17:00)等方式与项目建设单位联系,发表对本项目社会稳定风险分析工作的意见及建议,以及其他相关诉求。五、单位联系方式建设单位:广东省南粤交通投资建设有限公司 联系人:黄工;电话:13602295369社会稳定风险分析单位:宏诚国际项目咨询有限公司 联系人:杨工;电话:13086024343;电子邮箱:1791240874@qq.com项目线路图来源:湛江政府网等,具体以实际为准
|
|
