设为首页
|
收藏网址
只需一步,快速开始
微信登录,快人一步
扫码登录更安全
登录
|
注册帐号
|
找回密码
搜索
热门搜索:
东华能源
共青河新城
学校
房产
茂名高铁
经济数据
本版
用户
关注抖音号
关注公众号
下载APP
扫码关注抖音号
扫码关注公众号
扫码关注APP
快捷导航
首页
网站首页
论坛
茂名在线论坛
食品安全抽检投票
食品安全抽检投票
求职网
茂名求职网
APP
关于我们
关于我们
茂名论坛
»
论坛
›
互动茂名
›
话说茂名
›
新版方案的电城·万泽广场项目
话说茂名
查看:
187
|
回复:
1
[深读茂名]
新版方案的电城·万泽广场项目
[复制链接]
蓝天梦的滨海仔
蓝天梦的滨海仔
当前离线
主题
0
回帖
精华
小学生
发表于 2026-8-11 23:55
|
显示全部楼层
|
阅读模式
|
来自:茂名在线安卓版
本帖最后由 蓝天梦的滨海仔 于 2026-8-12 00:11 编辑
新版方案的电城·万泽广场
一、基础信息
- 建设主体:茂名市交通建设投资集团有限公司电白运输分公司(茂名交投国企)
- 地块位置:茂名滨海新区电城镇,228国道与电城大道交叉口(原电城汽车客运站旧址,DC0509地块),背靠长安公园,处于电城镇老城区核心十字路口,车流人流大。
- 用地面积:18.4亩(12267㎡)
- 总建筑面积:19847.2㎡,地上主体3层,局部配套屋顶设施;商业建筑面积、交通枢纽建筑面积各占一半,属于「商业综合体+客运枢纽」站城融合项目。
- 总投资:约1.2亿元。
- 项目由来:拆除旧电城长途客运站,盘活国有车站地块;旧方案作废,20260413发布新版建筑方案批前公示,方案正式定稿 。
- 当前进度:规划已经公示完毕,还没有发布施工招标,场地已平整,尚未动工;参考计划:预计2026下半年启动施工,2028年建成开业,工期受招标流程会存在延期可能。
二、客运枢纽(车站部分,重点)
保留车站功能,但不再是老式长途大巴客运站,车站设置在建筑一楼内部,没有独立大巴露天停车场。
1.内部配置:售票窗口、旅客候车大厅、公共卫生间、旅客出入口。
2.主要服务:城乡巴士、乡镇短途班车、网约车招呼点。
3.大巴运行模式:大巴车辆不进入院内停放,实行路边即停即走;乘客在广场一楼候车买票,班车在建筑外侧国道路边上下客。
4.不具备:过去那种大量长途大巴停满大院、站内发车的功能。
三、楼层完整业态规划
一层(临街层)
- 一半:客运枢纽大厅(车站),候车、售票、旅客通道。
- 另一半:临街商铺、大型生活超市主入口;面向国道设置户外大型LED广告屏。
二层
- 零售百货、服饰、家居、特色小吃、家常菜餐饮街区。
三层
- 多厅电影院(补齐电城镇没有现代化影院的短板)、主题餐饮、休闲娱乐。

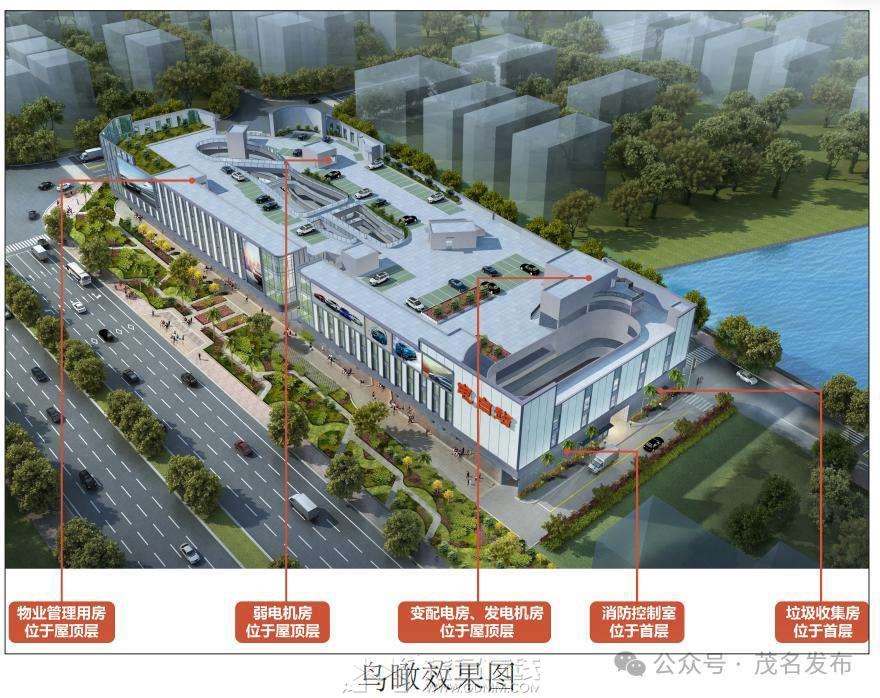

屋顶配套

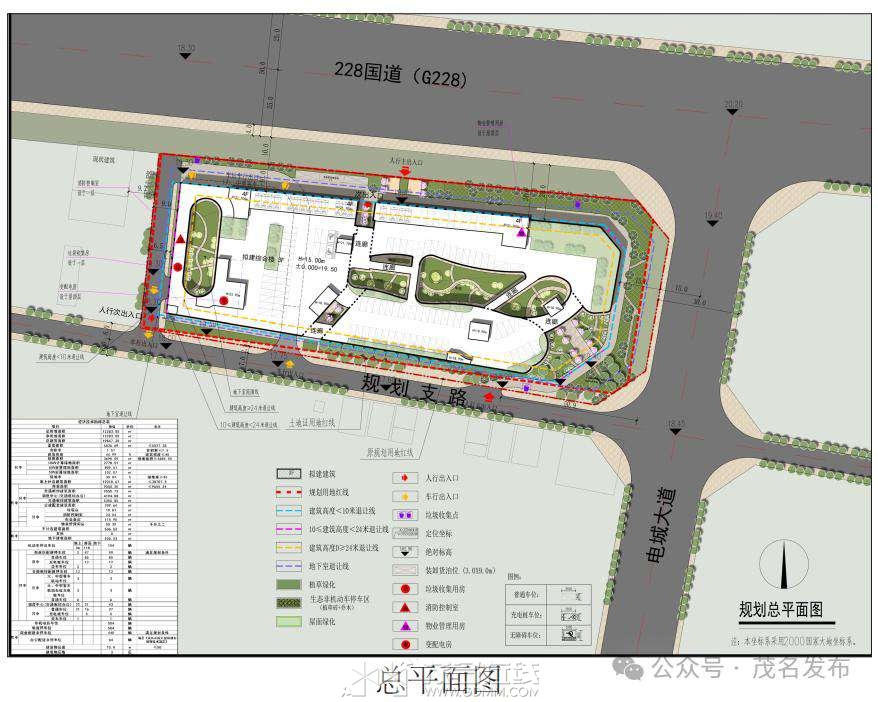

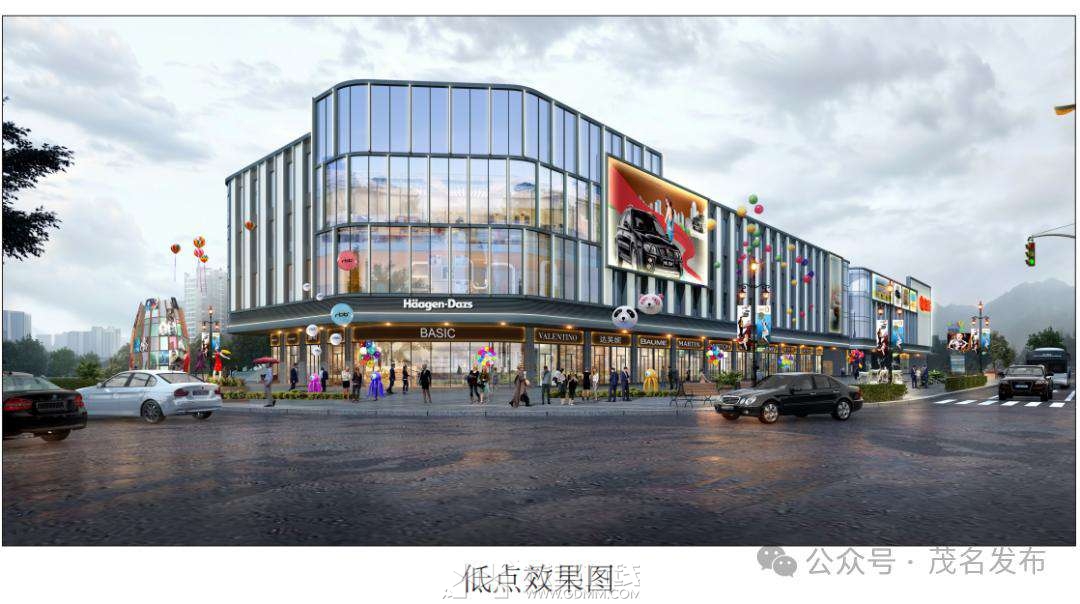

屋顶绿化景观、屋顶机动车停车位;加上地面停车位,满足购物旅客、客运旅客停车需求;外立面采用大面积现代玻璃幕墙,路口转角做弧形造型。
四、项目定位与服务人群
1.主要服务电城镇十几万常住居民,辐射博贺镇周边乡镇。
2.定位:电城镇老城区首个现代化商业+交通综合体。
3.解决痛点:电城本地缺少大型连锁超市、电影院;同时保留乡镇群众短途乘车的便利,把闲置旧车站地块重新利用起来。
五、时间线梳理
1.旧电城长途客运站拆除,场地平整完成;
2.早期引进开发商合作方案谈判失败,项目搁置几年,地块空置;
3.转为茂名交投国企自建,多轮修改建筑方案,调整车站+商业布局;
4.20260413新版方案正式对外批前公示,现在才走完规划方案环节,下一步才做施工图、招标、施工。
六、工期与开业
- 建筑3层不算高,土建施工工期大概18至22个月。
- 如果2026年底勉强开工,预计2028年下半年建成;如果拖到2027年上半年开工,开业顺延到2028年底。
建成以后,电城本地人不用跑到水东,在老城区就可以逛商超、看电影,同时可以在同一栋楼坐城乡短途班车。
回复
举报
蓝天梦的滨海仔
蓝天梦的滨海仔
当前离线
主题
0
回帖
精华
小学生
楼主
|
发表于 2026-8-12 09:37
|
显示全部楼层
|
来自:茂名在线安卓版
万泽广场(原电城客运站)旧版VS新版方案对比
旧版:早期设想方案;新版是20260413自然资源局批前公示定稿版本,旧方案已经全部作废,以后按新版实施。
地块不变:电城G228国道×电城大道交叉口,占地18.4亩,国企茂名交投开发,总投资1.2亿。
1、客运功能(改动最大)
旧版(早期)
- 保留大型站内长途大巴停车场,大巴进站停放、发车;是完整汽车客运站。
- 设置大巴进出站匝道,地块内部大量空间给客运车辆。
新版(定稿)
- 取消站内大巴停车、站内发车;大巴不再开进院子里面。
- 只保留:售票大厅、候车厅(室内);大巴在路边即停即走。
- 地块内部不再给大型大巴车场,节省出大量土地做商业与停车场。
2、建筑层数、地下室
旧版
- 规划设置地下一层地下室,做地下停车。
新版
- 取消地下室;完全无地下空间。
- 地上主体固定3层,局部屋顶设备间。
- 停车改为:地面停车场 + 屋顶停车场。
3、业态布局
旧版
1层:客运大厅+少量临街商铺;
23层:以客运配套、办公为主,商业规模偏小;影院规划模糊。
新版(定稿)
- 一层:客运售票候车大厅 + 大面积临街商铺、生活超市;
- 二层:零售、餐饮;
- 三层:电影院、休闲业态;
商业面积大幅提高,商业、枢纽建筑面积各占接近一半,定位商业综合体优先,客运为辅。
4、总建筑面积
- 旧版:含地下室总建面更大;
- 新版:总建面19847.2㎡,取消地下,全部为地上建筑。
5、工期&进度
- 旧版:计划较早,设想2026完工;方案一直没有正式公示,搁置作废。
- 新版:规划公示完成,还未施工招标;计划2027上半年招标,工期1822个月,理想状态20292030建成开业。
6、整体定位变化总结
- 旧版优先:客运站,附带少量商业。
- 新版优先:商业综合体,保留客运购票候车功能,大巴不上地块内,站城融合模式。
回复
支持
反对
举报
返回列表
B
Color
Link
Quote
Code
Smilies
您需要登录后才可以回帖
登录
|
注册帐号
本版积分规则
发表回复
回帖后跳转到最后一页
友情链接:
关于我们
|
商业合作
|
法律声明
|
手机版
返回顶部
返回列表
快速回复
在线沟通请点我
客服1
客服2
