网友茂名如此多娇:
您好,您反映的“茂苍路新圩段项目还继续的吗?”收悉。现就有关情况回复如下:
一、项目进展情况
该项目于2018年2月23日进场施工,截至6月5日,共完成破损混凝土路面修复3189平方米,完成修复量占总修复量的95%;完成800管径污水管道安装 215米,占总量24.2%等。 二、存在的主要问题及原因

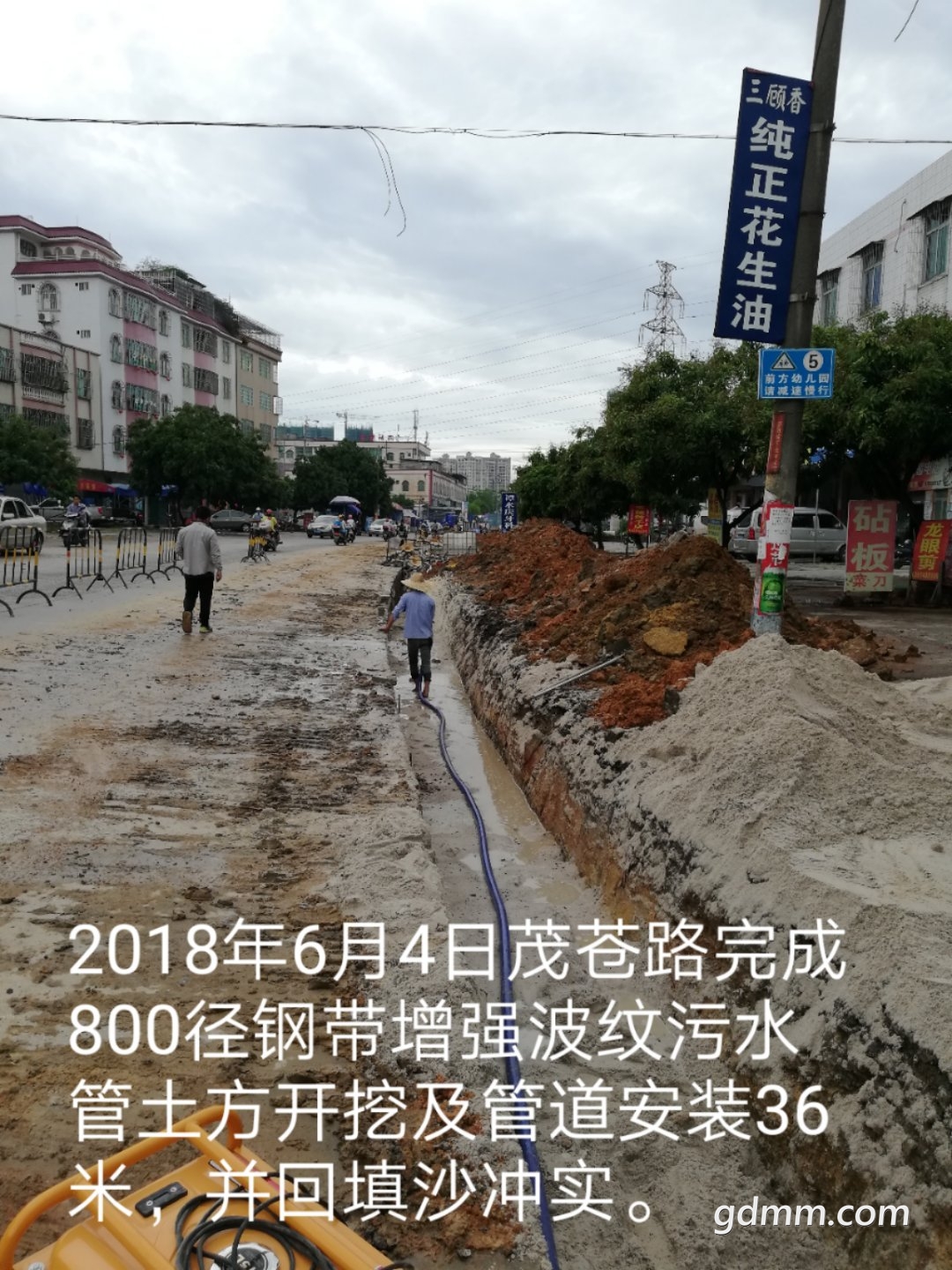

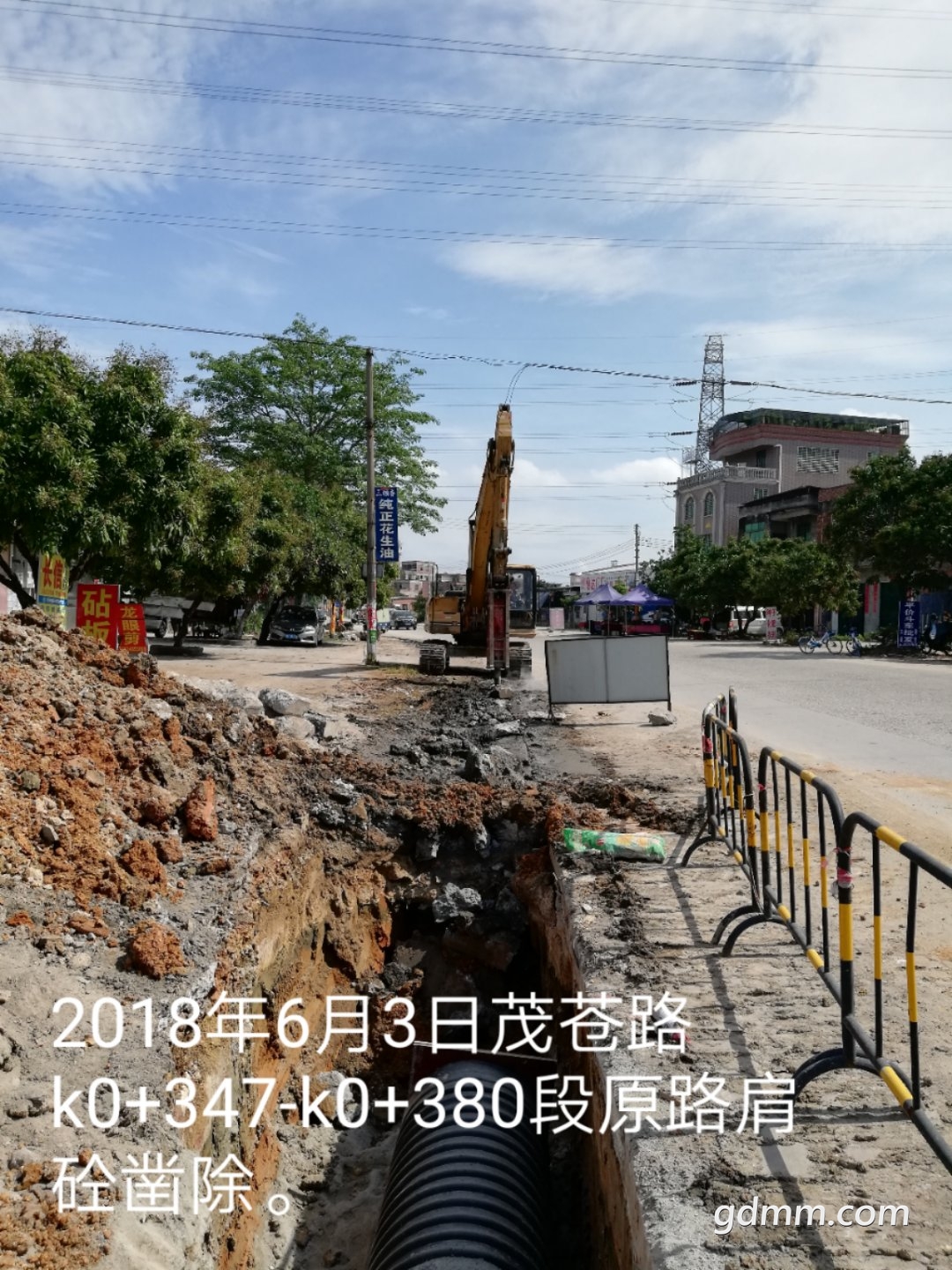

根据设计要求,该项目全线需扩宽至道路红线宽度25米,。由于该路段乱搭乱建、占用原公路边线进行乱摆乱卖的情况非常突出,周边群众对原茂苍路的征地边界有异议,而且有大量的高压线路未迁改(涉及省供电部门审批)等,征拆情况十分复杂,导致拓宽段征拆工作较慢,施工受征地拆迁工作、高压线路迁改等客观因素影响,破损混凝土路面修复后,直至5月底21日,经茂南区新坡镇的不懈努力,才可进行钟鼓桥往北西侧拓宽段约1公里污水管道的已可进场施工,目前施工正常,钟鼓桥两侧扩宽施工的便道也正在修整中。(见附图)。
因此,导致施工进展缓慢。
三、下一步有关措施
我司将会继续一直积极协调属地政府、供电部门加快落实征地拆迁和高、低压线路迁改工作,尽快落实全面开工;继续督促施工单位加大力量投入,并做到规范施工、文明施工。经过各方沟通协调,已有部分征地工作落实,施工单位于5月底对道路西侧的部分污水管道进行施工。目前钟鼓桥两侧扩宽施工的便道也正在修整。(见附图)
因施工对附近居民造成的影响,敬请广大市民谅解,同时,我司欢迎广大群众继续关心和监督我司工作。
茂名市城市建设投资发展有限公司
2018年6月6日
