设为首页
|
收藏网址
只需一步,快速开始
微信登录,快人一步
扫码登录更安全
登录
|
注册帐号
|
找回密码
搜索
热门搜索:
东华能源
共青河新城
学校
房产
茂名高铁
经济数据
本版
帖子
用户
关注抖音号
关注公众号
下载APP
扫码关注抖音号
扫码关注公众号
扫码关注APP
快捷导航
首页
网站首页
论坛
茂名在线论坛
食品安全抽检投票
茂名在线家居网
求职网
茂名求职网
APP
关于我们
关于我们
茂名论坛
»
论坛
›
互动茂名
›
话说茂名
›
大美橘州,事事如意。2022-11月化州分享交流贴
1 ...
59
60
61
62
63
64
65
66
67
... 125
/ 125 页
下一页
话说茂名
楼主:
Fachau
[今日关注]
大美橘州,事事如意。2022-11月化州分享交流贴
[复制链接]
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:09
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东

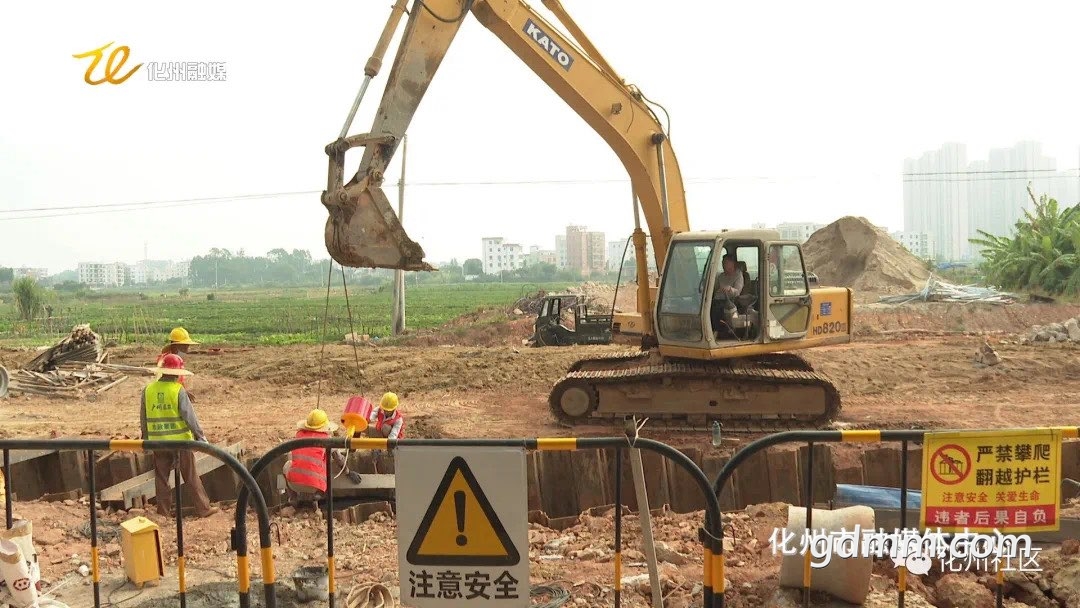

近日,记者在该项目施工现场看到,各种机械设备来回穿梭,施工人员各司其职,各道工序街接有序,建设现场如火如茶。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:10
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
据了解,该项目起点位于我市杨梅镇福境村,顺接市机场大道,路线大致呈北南走向,终点位于我市与吴川市交界的塘缀村。路线全长6.371公里,全线采用双向四车道一级公路标准建设,设计速度80公里/小时,路基宽度24.5米,项目建设总投资约2.8亿元。该项目建成后,对加快构建区域综合运输体系,充分发挥机场的辐射带动作用,促进机场与公路互联互通,对拓宽化州、吴川两市公路网具有重要意义。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:11
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
沈海高速机场北互通接线化州段项目经理 陈峰:“项目建设总投资约2.8亿,目前己完成路基工程95%、 桥涵工程75%以及路面工程15%,累计完成投资约2.0亿,占总投资的71.4%。目前项目己全面进入路面工程施工,项目部将再接再厉,保质保量按时完成施工任务,为化州经济发展交上满意的答卷。”
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:12
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
沈海高速机场北互通连接线化州段
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:16
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
园背路改造项目密锣紧鼓加快施工 为城市发展“舒经活络”
为拓宽“瓶颈路”、提升“老化路”,进一步完善城区交通路网,为城市发展“舒筋活络”,全方位打造我市城市品质交通的新形态、新格局,今年,我市将园背路改造项目列为重点项目,总投资5100万元。目前,项目正在密锣紧鼓加快施工中。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:19
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东

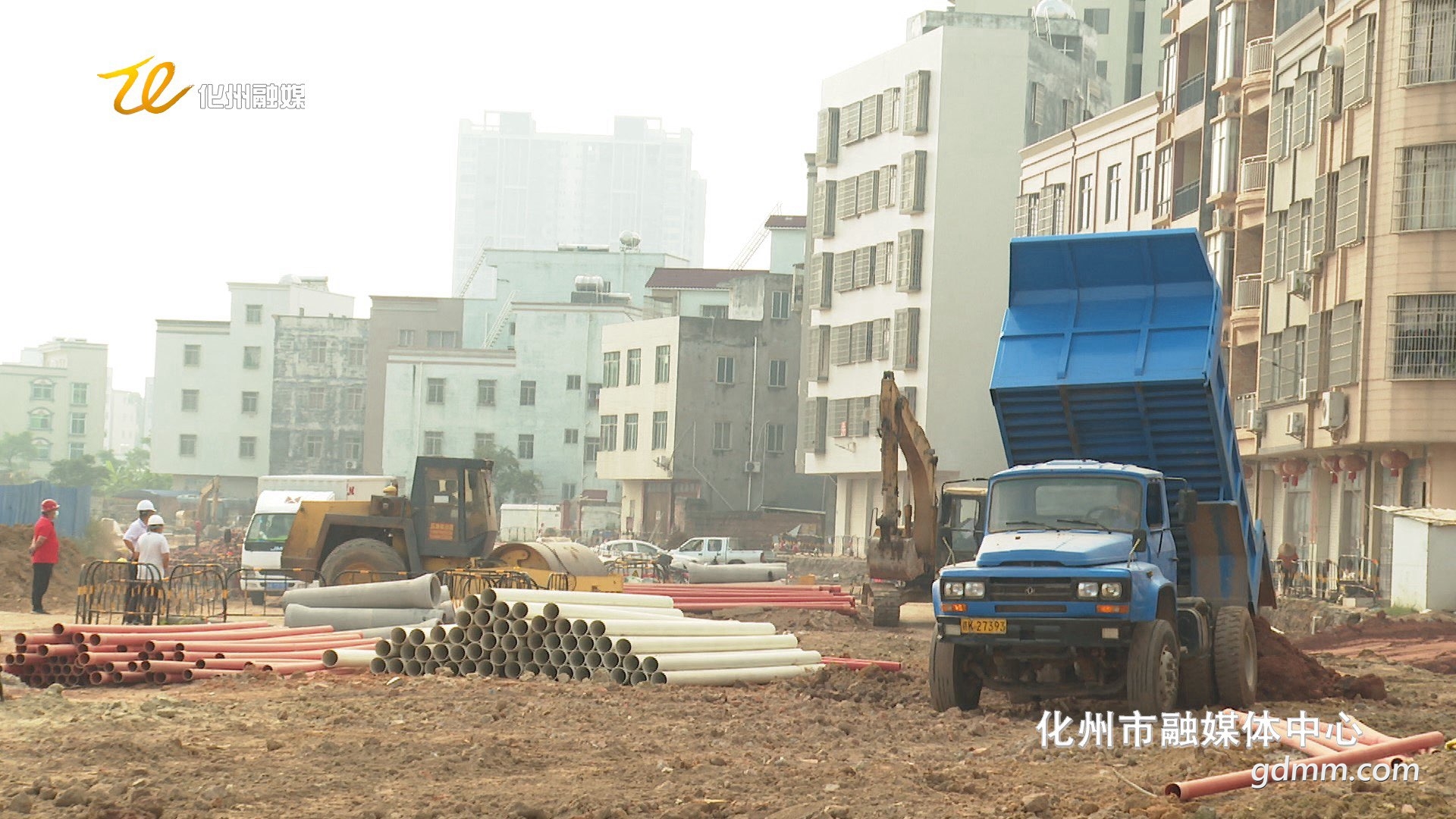

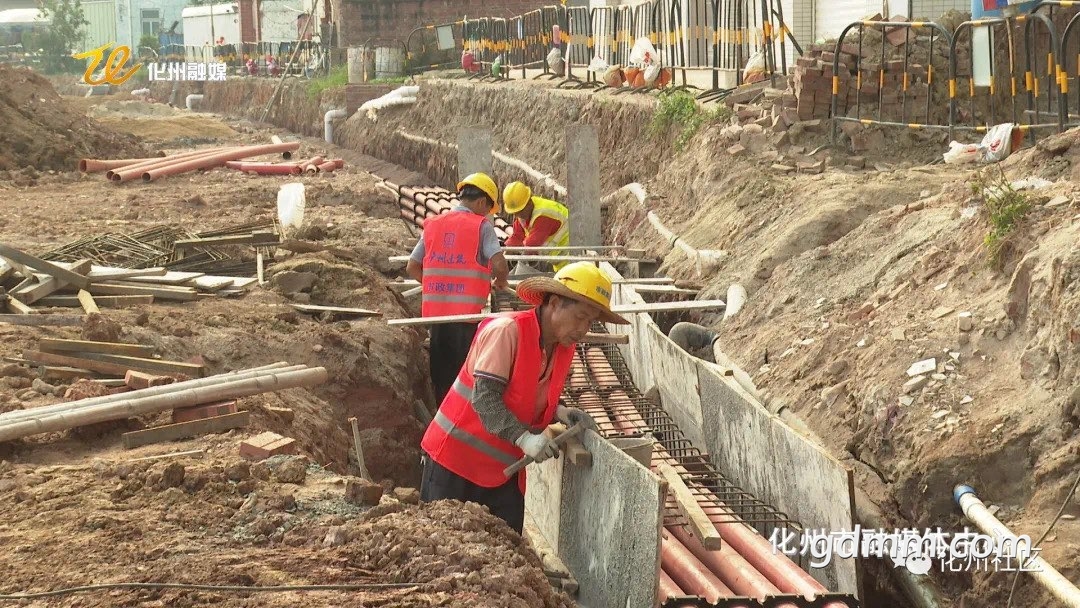

近日,记者在园背路改造施工现场看到,大型挖掘机长臂挥舞,压路机沉稳碾压路面,装载车来来往往,工人们趁着晴好天气,抢工期,抓进度,施工现场一派热火朝天的景象。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:19
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
园背路改造项目起点位于鉴江西三路东起点处,终点位于京广南路北末尾处,全长约800米,按双向六车道标准建设,道路等级是城市次干路,设计行车速度建设规模为40km/h。建设内容包括道路工程、交通工程、给排水工程、电气工程、绿化工程等,于今年6月份开始动工建设。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:20
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
【同期声】市城市管理和综合执法局局长 陈何生:“这个项目按双向六车道标准建设,路基宽30米,沥青混凝土路面,总投资约5100万元。”
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:20
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
目前,该项目进展比较顺利,雨水主管累计完成725米,完成占比93.75%;污水主管完成732米,占比95.1%;通信管道累计完成457米,占比46%;电力管道累计完成420米,占比41.7%;已开始铺设第一层水稳层,已完成约200米,预计在今年12月底完工。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:21
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
为了确保按时按质完成项目建设任务,市城市管理和综合执法局认真贯彻落实市委、市政府的部署要求,坚持高标准建设,高位推进,继续深入谋划、靶向发力、强力推进、全力攻坚,通过成立工作专班,增加人员器械,加班加点施工的方式,全力以赴推进项目建设。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:21
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
同时,狠抓项目的工程质量和施工安全,压实监理责任,加大对监理的督查力度,该局派驻专班人员作为现场代表全程监督项目建设,在确保工程质量和施工安全的前提下,紧盯施工进度,加快推进项目建设。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:21
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
“建设工期计划在12月底完工,我们要求施工队加大人力、机械的投入,倒逼工期,挂图作战,争取在今年12月前完工。”
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:22
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东
据了解,该项目起点驳接鉴江西三路,即市第二中学门前道路,终点经京广南路与我市主干道北京路连通。项目建成后,将扩容改造繁忙路段,有效治理拥堵点,不但为市第二中学学生上下学及沿线居民的出行提供便利,同时也有效缓解北京路的交通压力,进一步完善我市城区路网系统,畅通公路微循环,为城市发展“舒筋活络”。
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:33
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东

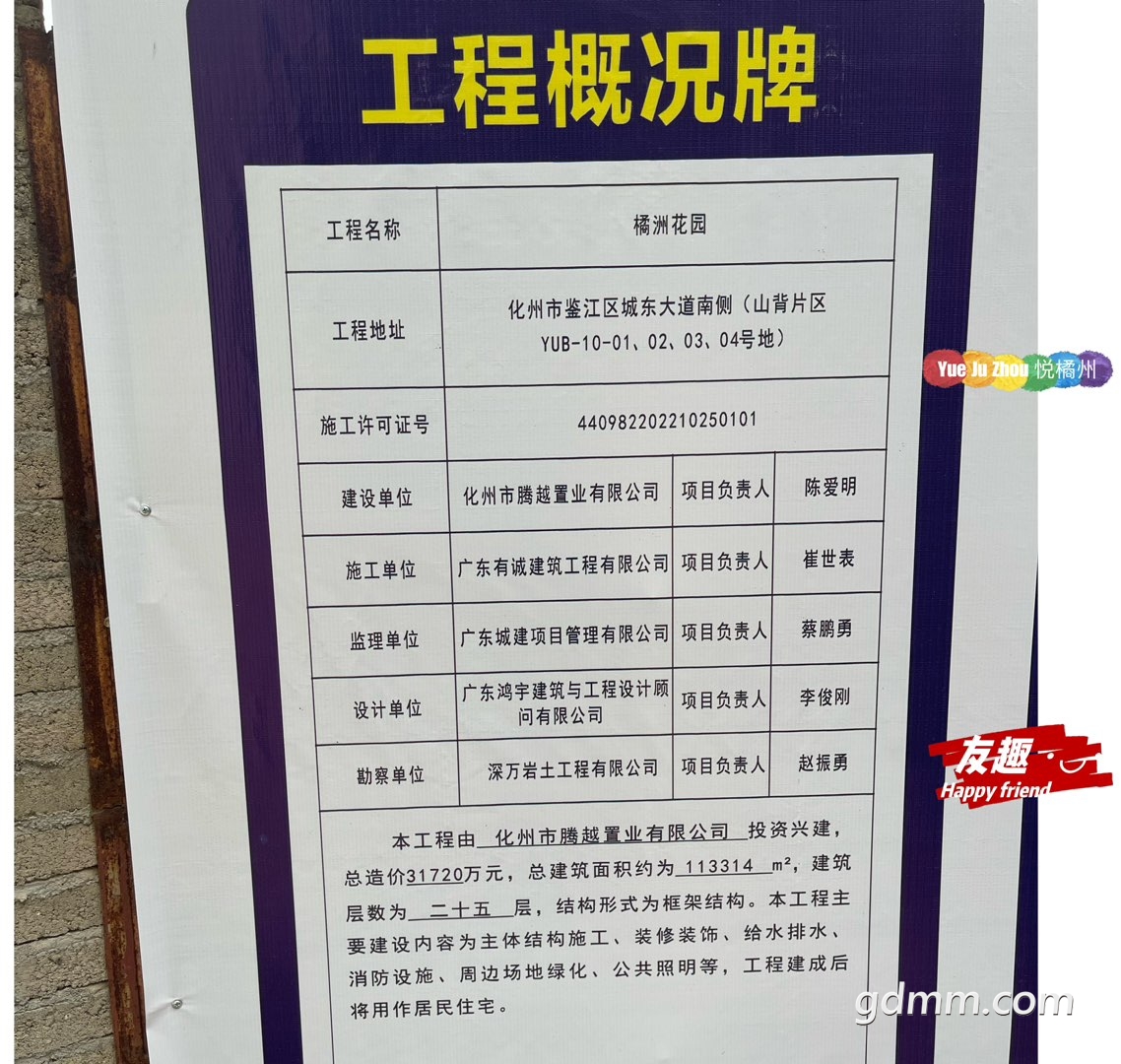

橘洲花园
回复
支持
反对
举报
Fachau
Fachau
当前离线
主题
0
回帖
精华
终极会员
楼主
|
发表于 2022-11-22 21:34
|
显示全部楼层
|
来自:茂名在线苹果版
|
来自广东

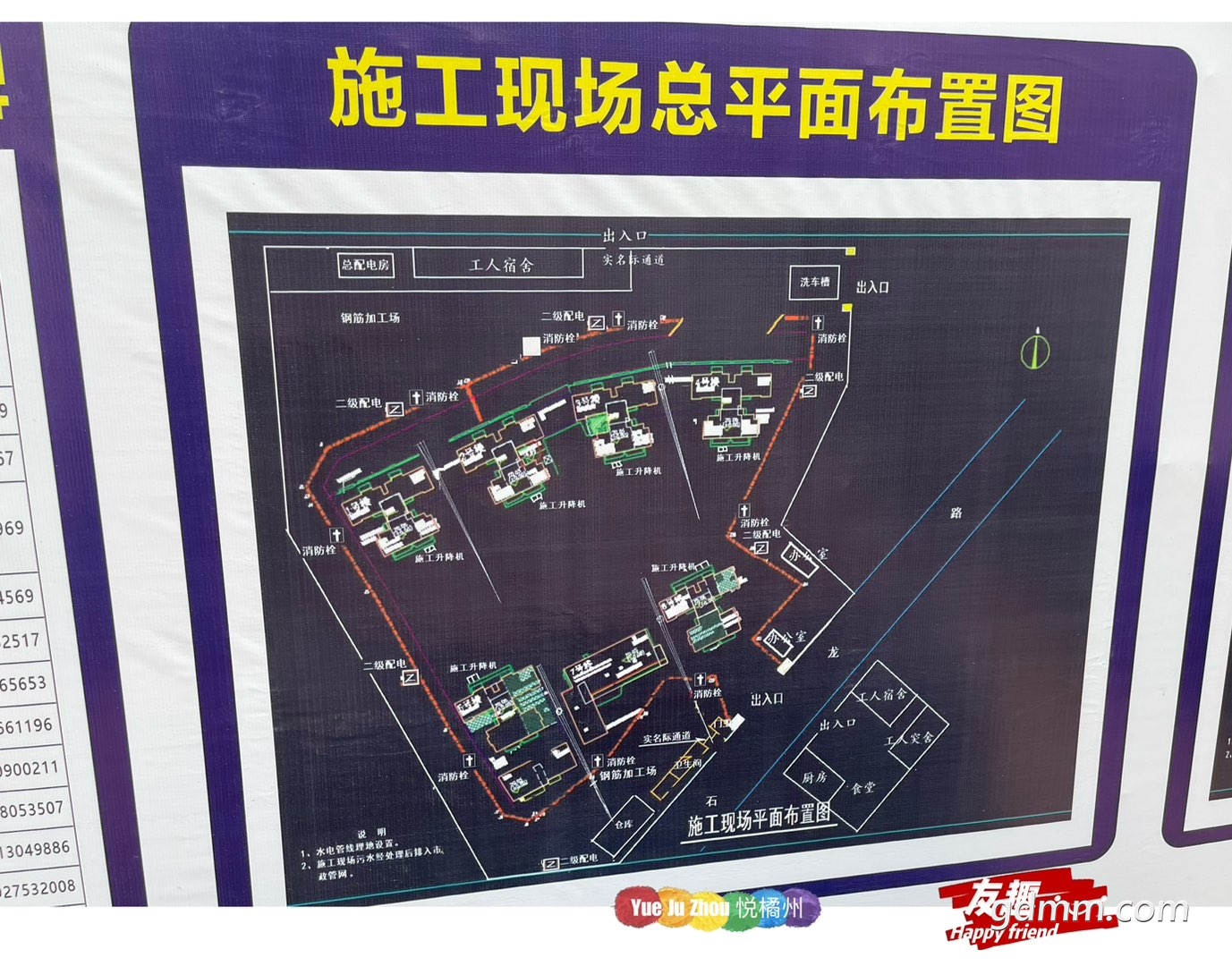

橘洲花园平面图
回复
支持
反对
举报
下一页 »
1 ...
59
60
61
62
63
64
65
66
67
... 125
/ 125 页
下一页
返回列表
B
Color
Link
Quote
Code
Smilies
您需要登录后才可以回帖
登录
|
注册帐号
本版积分规则
发表回复
回帖后跳转到最后一页
浏览过的版块
媒体热点
茂名楼市
友情链接:
关于我们
|
商业合作
|
法律声明
|
手机版
返回顶部
返回列表
快速回复
在线沟通请点我
客服1
客服2
