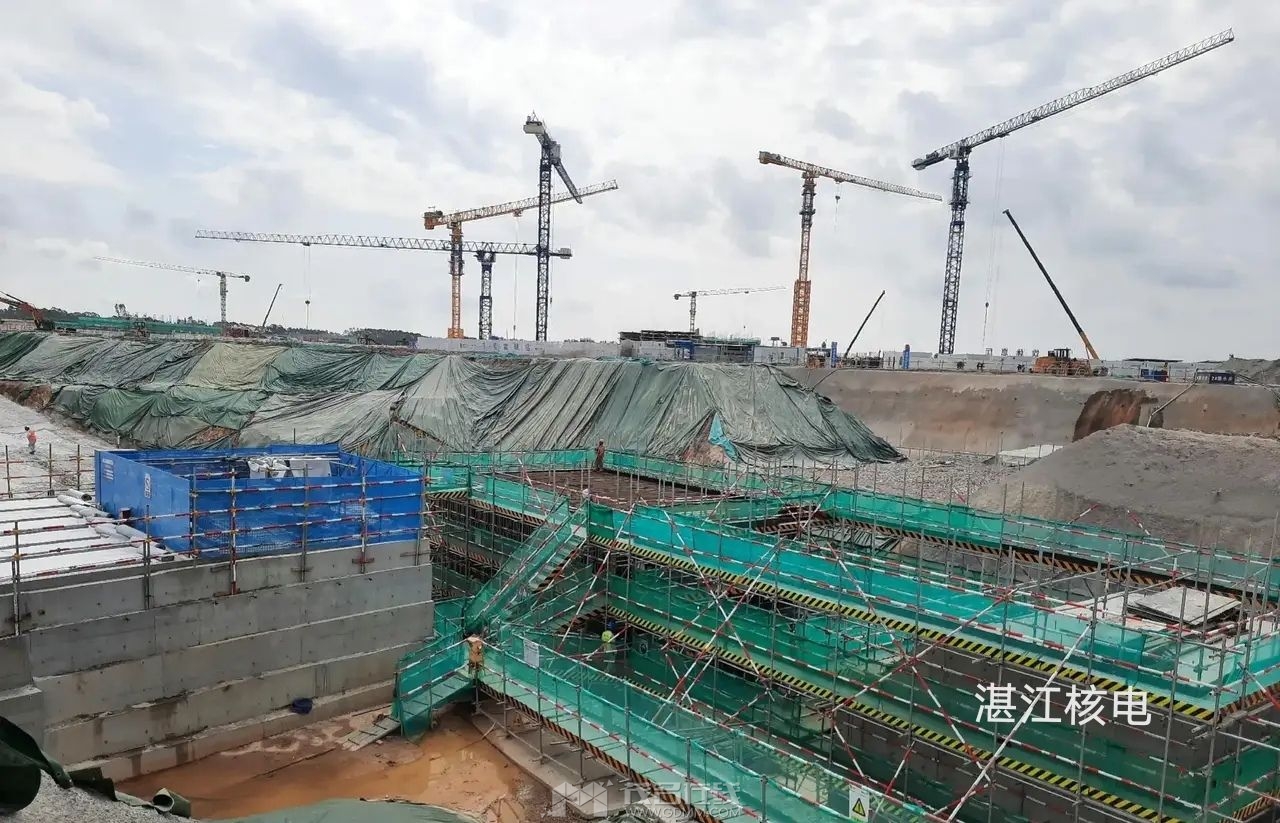

今年计划完成50亿元投资:第一季度:1号核岛负挖完成,具备基坑验槽条件;取得海域使用权批复意见;联合省发展改革委向国家能源局上报二期项目建议书。完成固定资产投资10亿元。
第二季度:启动大件码头、厂外取排水工程施工;取得正式用地批复意见;1号核岛浇筑第一罐混凝土(FCD);召开二期工程前期工作专家座谈会。累计完成固定资产投资20亿元。
第三季度:1号机组辅助厂房CA20吊装就位;1号机组CV底封头(CVBH)就位;二期工程取得前期工作专家座谈会会议纪要(小路条)。累计完成固定资产投资35亿元。
第四季度:1号机组常规岛0米以下结构施工完成;1号机组冷却塔下环梁施工完成。开展二期项目可研专题研究。累计完成固定资产投资50亿元。
|
|
