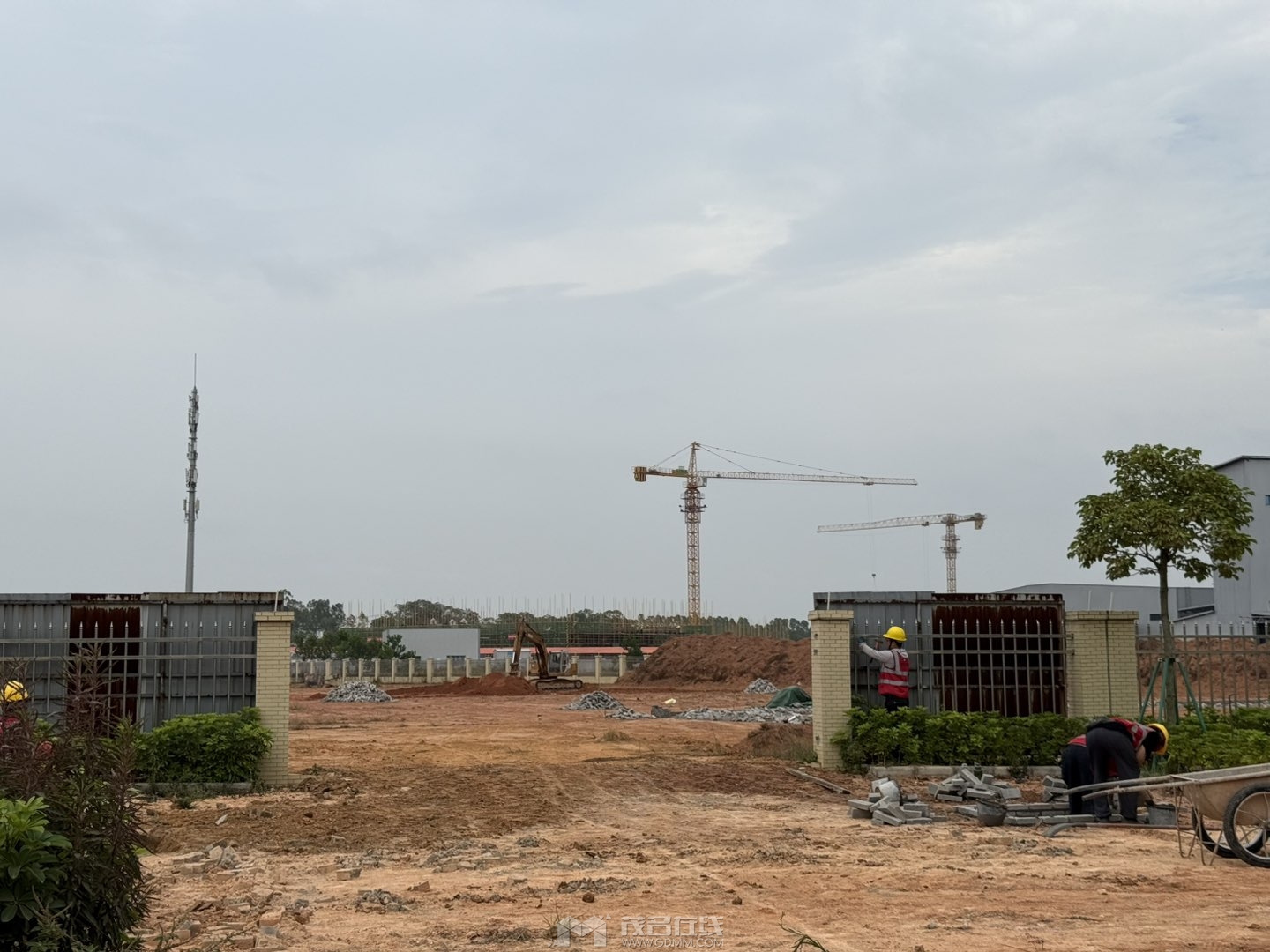

化北高速项目公司成立,中建八局万里长征推进了一小步。

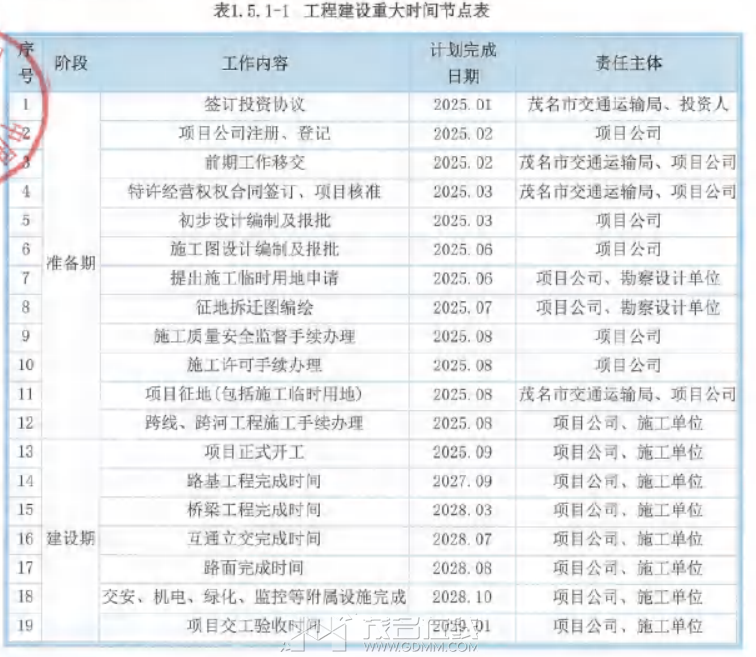

按八局投标书承诺,从2025年1月协议签订至2029年1月建成通车,60多公里的高速公路足足要4年才完工,如果省交通集团南粤交投接手,估计也就2.5年。
TMD,省妈就是厚此薄彼!湛三的南湛高速明明和茂四的化北高速都是茂湛自理,现在又玩阴的,化北历经三年招业主,一无所获,湛三的南湛开始在湛三自己吃下后,居然南粤交投按省妈意思硬啃接手了?有无搞错,南湛廉江段才26公里,连接的是中交的玉湛高速,咋管理?叼! 除非向东直接延伸至化州连接汕湛高速!
我们化北高速连接的是南粤交投自己的汕湛高速,效益应该比南湛好吧?!南粤交投咋就不接手?浪费了三年时光!省妈为了扶持湛三省副中心,真是下作无所不用!茂四靠边企!

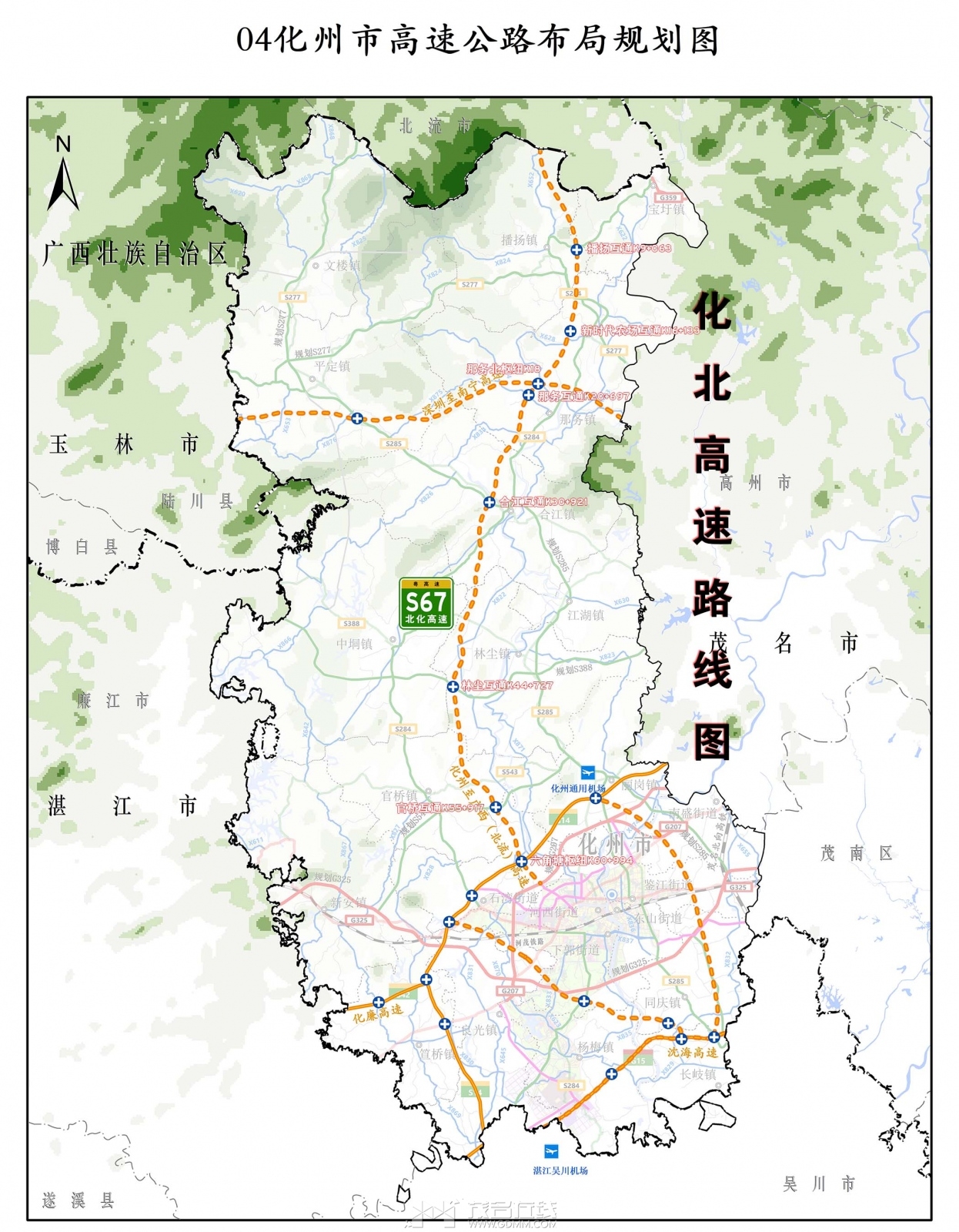

按省高速公路命名和编号规划,茂名港高速是S61,按顺序排列,茂名西环应该为S63,但玉湛用了S63,估计也只好茂名西环只能用S65,若西北延至信宜玉林北流,可能命名为玉茂高速。而化北高速则可能命名为“北化高速”,编号为S67。
|
|
