[今日关注] 暖冬12月,2020年化州城建进度年度总结

[复制链接]
发表于 2020-12-23 21:45 | 显示全部楼层 | 来自广东
王笑风 发表于 2020-12-23 21:14
该文件显示,玉林至茂名一级公路茂名段项目是一项增强广东与广西两省(自治区)的有效交通连接,改善粤西地 ...

现在双方都亏损不少,好难复工了
发表于 2020-12-23 22:00 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
玉茂一级公路运用ppp融资模式,过程也是异常复杂,如果政府有钱直接投资最好
发表于 2020-12-23 22:02 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
爱国爱党 发表于 2020-12-23 21:45
现在双方都亏损不少,好难复工了

尽快协商好,复工才是正事,一个月利息600万,2个月就1200万,几个月都可以黑底化一段路了。
 楼主| 发表于 2020-12-23 22:04 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
爱国爱党 发表于 2020-12-23 20:38
玉茂公路难产了,中国经济周刊有报道原因

早前已说过,用地因素导致工程开不了工根本不符合逻辑……
 楼主| 发表于 2020-12-23 22:06 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
王笑风 发表于 2020-12-23 21:09

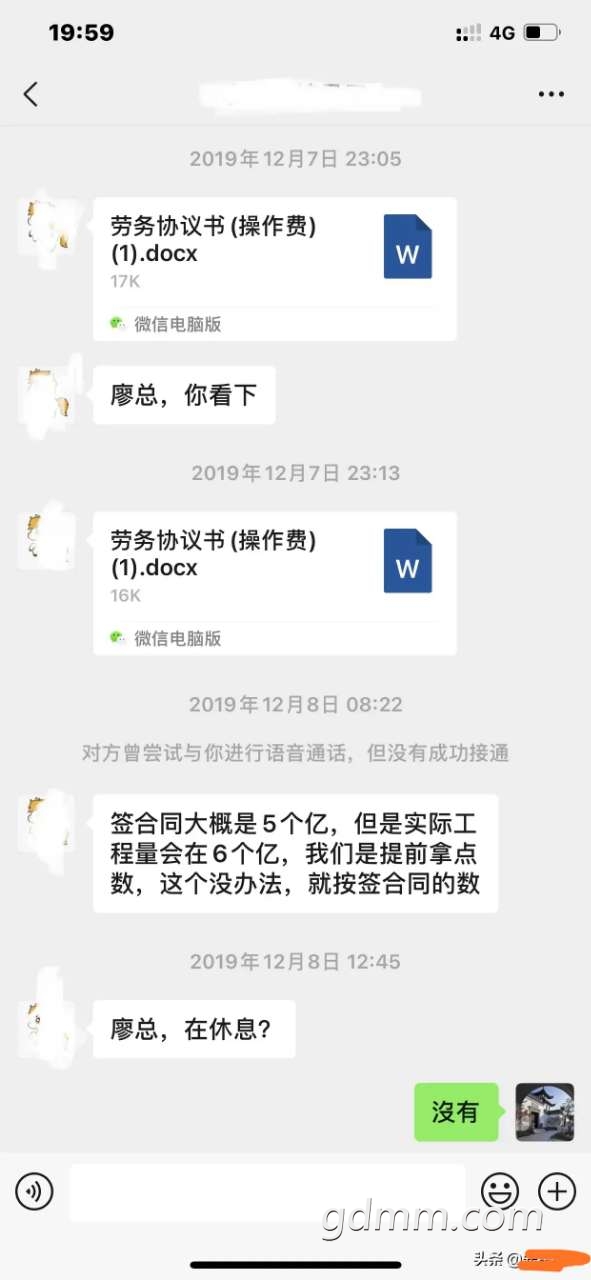

4月28日,广东中达恒城给化州市交通局的报告中提出的解决方案是,“玉林至茂名一级公路茂名段改建工程, ...

关键还是财政问题
 楼主| 发表于 2020-12-23 22:08 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
王笑风 发表于 2020-12-23 21:14
该文件显示,玉林至茂名一级公路茂名段项目是一项增强广东与广西两省(自治区)的有效交通连接,改善粤西地 ...

当初玉茂一级的规划明显有些好大喜功,不切实际
发表于 2020-12-23 22:10 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
玉茂一级难产说到底就是缺钱,化州政府这几年建设项目非常多,财政非常紧张,这样看来机场大道三期有排等
发表于 2020-12-23 22:12 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
如风而过 发表于 2020-12-23 22:04
早前已说过,用地因素导致工程开不了工根本不符合逻辑……

说到底一个字钱
发表于 2020-12-23 22:15 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
如风而过 发表于 2020-12-23 22:04
早前已说过,用地因素导致工程开不了工根本不符合逻辑……

根本没必要一次搞78公里一级公路,当时太冒进了,先搞13.5公里,再分期搞
发表于 2020-12-23 22:20 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
文阅 发表于 2020-12-23 22:02
尽快协商好,复工才是正事,一个月利息600万,2个月就1200万,几个月都可以黑底化一段路了。

按78公里一级公路,化州每年要支付4亿几,化州再也没钱修其他公路了
 楼主| 发表于 2020-12-23 22:24 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广东
敏感话题,建议大家不要随便发表评论
发表于 2020-12-23 22:31 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
爱国爱党 发表于 2020-12-23 21:45
现在双方都亏损不少,好难复工了

城东新区近期是难以有大发展了,罗江新区无助,化州又计划在下郭推620亩土地,正在做使用林地可行性报告
发表于 2020-12-23 22:36 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
cpl良 发表于 2020-12-23 22:10
玉茂一级难产说到底就是缺钱,化州政府这几年建设项目非常多,财政非常紧张,这样看来机场大道三期有排等

机场大道三期是重中之重,肯定会在机场开通之前动工的,政府投资,不会有很大问题。倒是玉茂手尾长,要建到化北是不可能了,就算到丽岗,起码也要搞上十年八年了。
发表于 2020-12-23 22:44 | 显示全部楼层 |来自:茂名在线苹果版茂名在线APP | 来自广东
如风而过 发表于 2020-12-23 22:24
敏感话题,建议大家不要随便发表评论

定滴来,不要偏激,没事的
发表于 2020-12-23 22:51 | 显示全部楼层 |来自:茂名在线安卓版茂名在线APP | 来自广西
太难了,大化州不是一天建成的!
